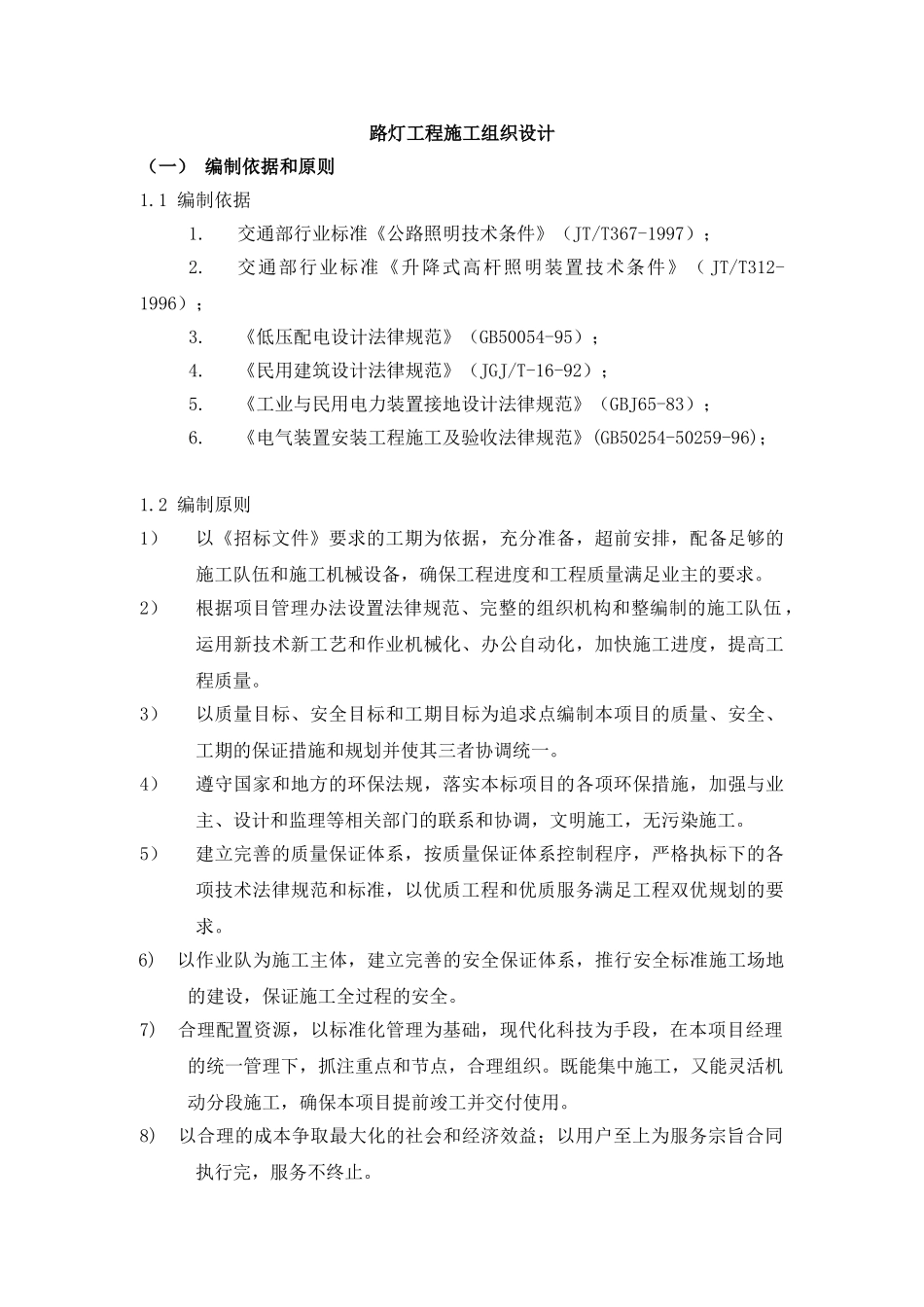

路灯工程施工组织设计(一) 编制依据和原则1
1 编制依据1
交通部行业标准《公路照明技术条件》(JT/T367-1997);2
交通部行业标准《升降式高杆照明装置技术条件》( JT/T312-1996);3
《低压配电设计法律规范》(GB50054-95);4
《民用建筑设计法律规范》(JGJ/T-16-92);5
《工业与民用电力装置接地设计法律规范》(GBJ65-83);6
《电气装置安装工程施工及验收法律规范》(GB50254-50259-96);1
2 编制原则1)以《招标文件》要求的工期为依据,充分准备,超前安排,配备足够的施工队伍和施工机械设备,确保工程进度和工程质量满足业主的要求
2)根据项目管理办法设置法律规范、完整的组织机构和整编制的施工队伍 ,运用新技术新工艺和作业机械化、办公自动化,加快施工进度,提高工程质量
3)以质量目标、安全目标和工期目标为追求点编制本项目的质量、安全、工期的保证措施和规划并使其三者协调统一
4)遵守国家和地方的环保法规,落实本标项目的各项环保措施,加强与业主、设计和监理等相关部门的联系和协调,文明施工,无污染施工
5)建立完善的质量保证体系,按质量保证体系控制程序,严格执标下的各项技术法律规范和标准,以优质工程和优质服务满足工程双优规划的要求
6) 以作业队为施工主体,建立完善的安全保证体系,推行安全标准施工场地的建设,保证施工全过程的安全
7) 合理配置资源,以标准化管理为基础,现代化科技为手段,在本项目经理的统一管理下,抓注重点和节点,合理组织
既能集中施工,又能灵活机动分段施工,确保本项目提前竣工并交付使用
8) 以合理的成本争取最大化的社会和经济效益;以用户至上为服务宗旨合同执行完,服务不终止

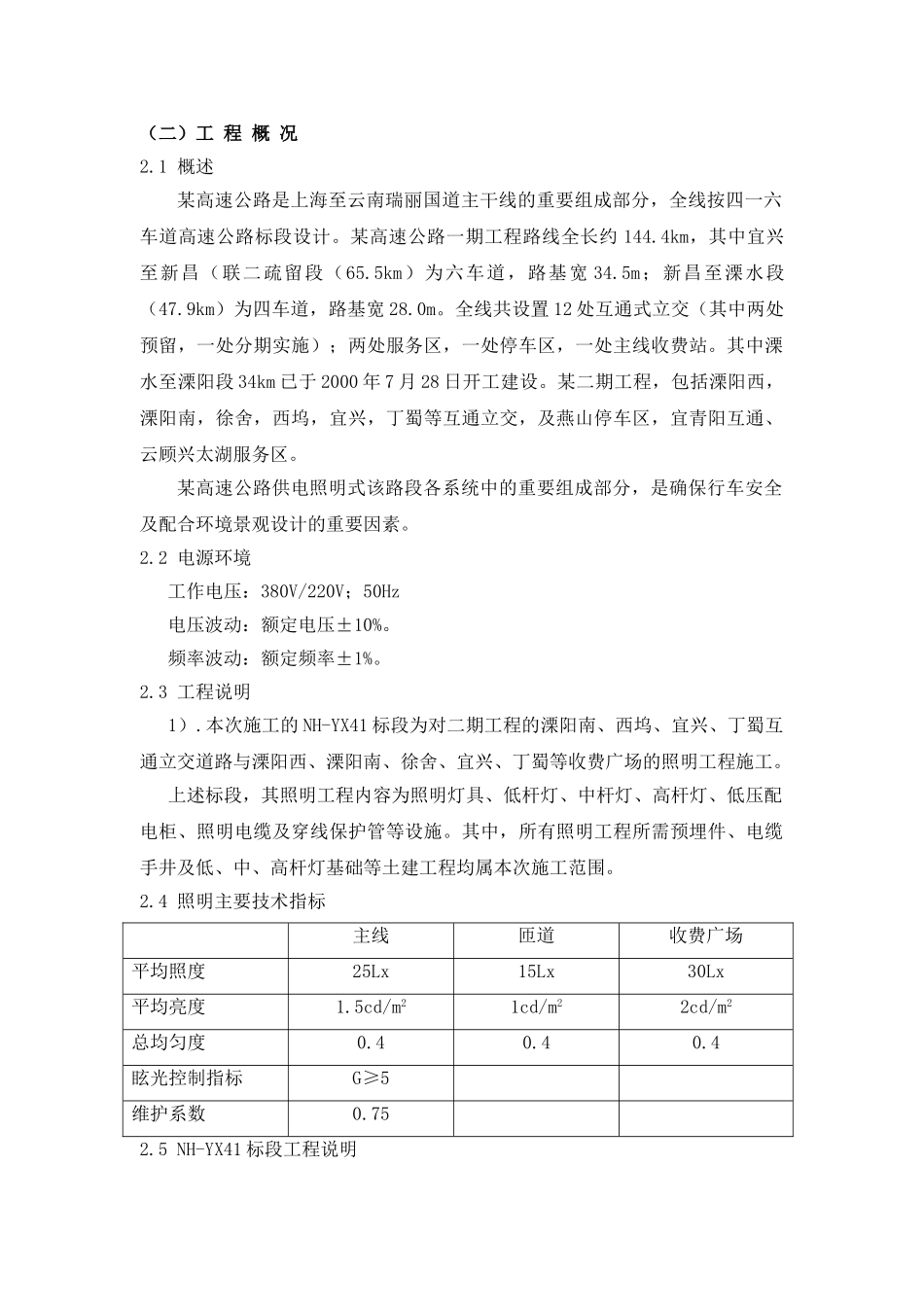

(二)工 程 概 况2

1 概述某高速公路是上海至云南瑞丽国道主干线的重要组成部分,全线按四一六车道高速公路标段设计
