哈尔滨市磨盘山水库供水(二期)工程第二标段净水池工程施工组织设计哈尔滨市第一市政工程公司第一章、工程概况1.1、概况1、工程名称:哈尔滨市磨盘山水库供水(二期)工程第二标段净水池工程2、工程规模:净水厂二期续建规模为 45 万 m3/d
3、工程位置:净水厂厂址位于哈尔滨市动力区朝阳乡界内的园艺所西侧、市区绕行公路南
4、结构形式:净水池为预应力钢筋混凝土结构
5、建设单位:哈尔滨市供水工程有限责任公司6、设计单位:7、开工、竣工日期:开工:2007 年 4 月 10 日竣工:2008 年 6 月 30 日8、主要工程量:混凝土 :C40S8F200 10176
56M3 ,C30S8F200 2300
37 M3钢 筋 : 1055T钢绞线 : 308
21T1.2、施工现场平成布置图: 见附图1.3、施工进度计划:见附表1.4、编制原则1、根据招标文件及施工合同的各项条款要求,实质性响应业主的指令和要求
2、在满足要求的基础上坚持技术先进,管理科学,经济有用的原则
3、根据工程实际情况,围绕工程重点,周密部署,合理安排施工顺序
3、 实施项目法管理采纳网络计划技术对生产资源及生产诸要素进行优化配置,确保实现成本、工期、质量、安全及社会信誉的预期目标
5、坚持工程施工全过程严密监控,以科学的方法实行动态管理,灵活实施“动静结合”的管理原则
6、做好环境保护,减少因施工对当地带来的一切干扰
1.5、总体施工方案1、本项工程计划在开工前 4 天开始施工准备
考虑目前天气条件,加大投入力度,做到抢前抓早,最大限度的缩短工期
做好雨季施工的准备
2、为确保工程进度和工程质量达标,我公司在该项工程准备施工中,集中物力、财力和机械设备力量,在公司的统一管理下各尽其责,发扬敬业精神,严格履行招标文件进行施工组织安排,确保该项工程达到市优良标准,争创精品工程

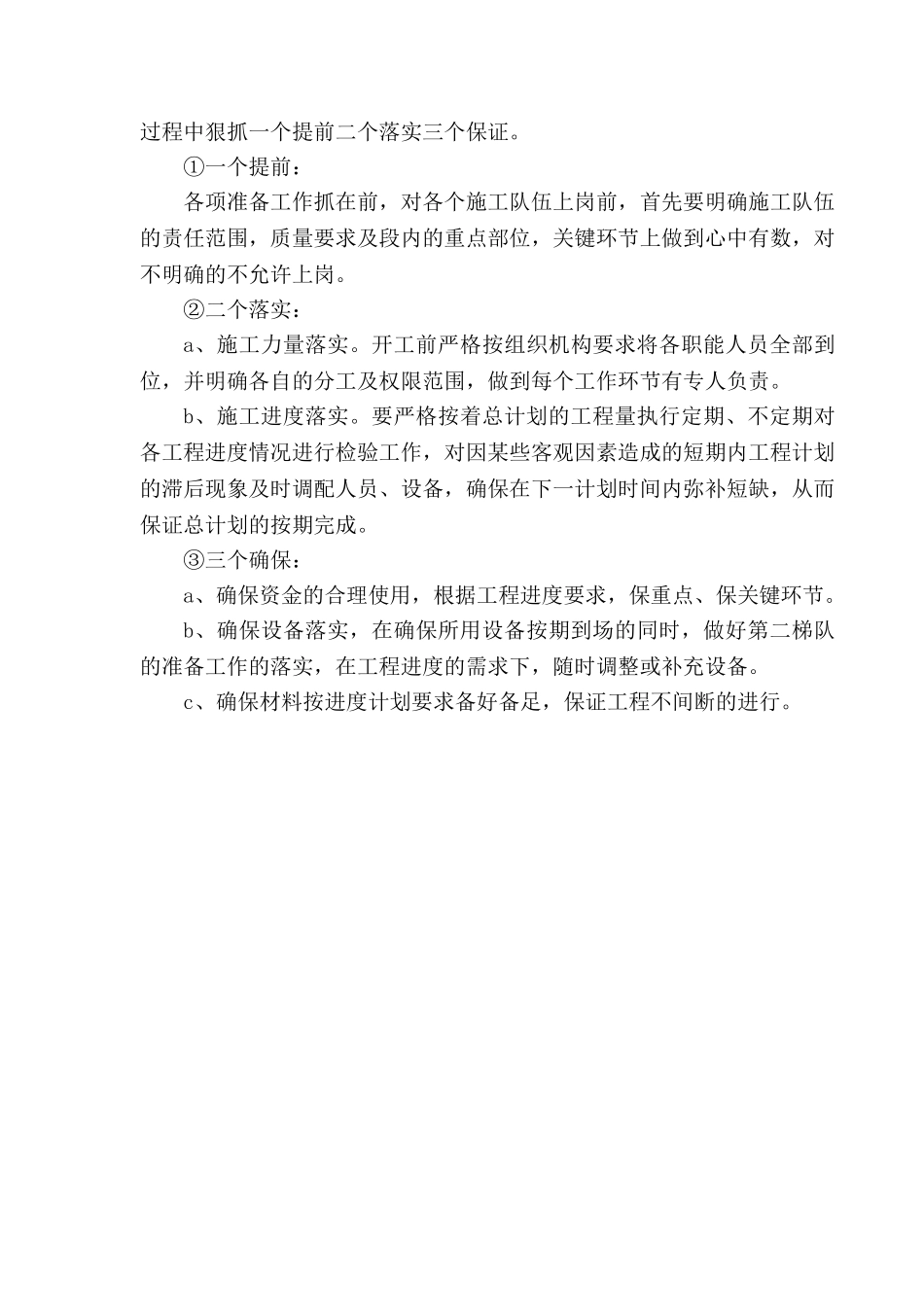

为确保施工进度计划的落实,在
