(5)消火栓系统安装本工艺适用于消防灭火系统的室内各种规格消火栓安装的施工工艺

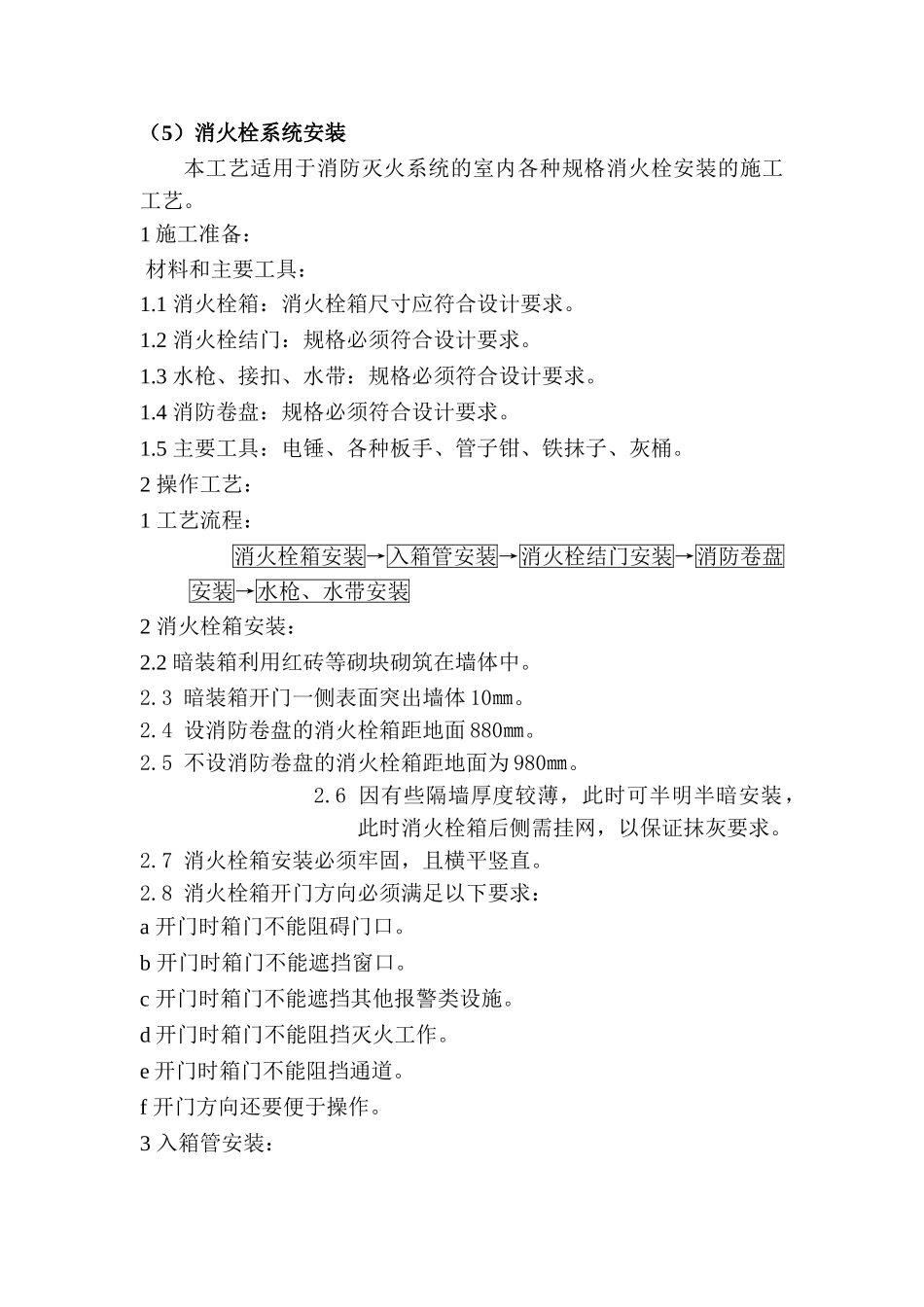

1 施工准备: 材料和主要工具:1
1 消火栓箱:消火栓箱尺寸应符合设计要求
2 消火栓结门:规格必须符合设计要求
3 水枪、接扣、水带:规格必须符合设计要求
4 消防卷盘:规格必须符合设计要求
5 主要工具:电锤、各种板手、管子钳、铁抹子、灰桶
2 操作工艺:1 工艺流程:消火栓箱安装→入箱管安装→消火栓结门安装→消防卷盘安装→水枪、水带安装2 消火栓箱安装:2
2 暗装箱利用红砖等砌块砌筑在墙体中
3 暗装箱开门一侧表面突出墙体 10㎜
4 设消防卷盘的消火栓箱距地面 880㎜
5 不设消防卷盘的消火栓箱距地面为 980㎜
6 因有些隔墙厚度较薄,此时可半明半暗安装,此时消火栓箱后侧需挂网,以保证抹灰要求
7 消火栓箱安装必须牢固,且横平竖直
8 消火栓箱开门方向必须满足以下要求:a 开门时箱门不能阻碍门口
b 开门时箱门不能遮挡窗口
c 开门时箱门不能遮挡其他报警类设施
d 开门时箱门不能阻挡灭火工作
e 开门时箱门不能阻挡通道
f 开门方向还要便于操作
3 入箱管安装:3
1 入箱管从哪一侧进入消火栓箱由开门方向所决定,要求必须开门见栓
2 入箱管必须美观,横平竖直,明管与墙面平行,暗箱埋入墙内
3 入箱管与立管相接处必须距立管接口不小于 200㎜

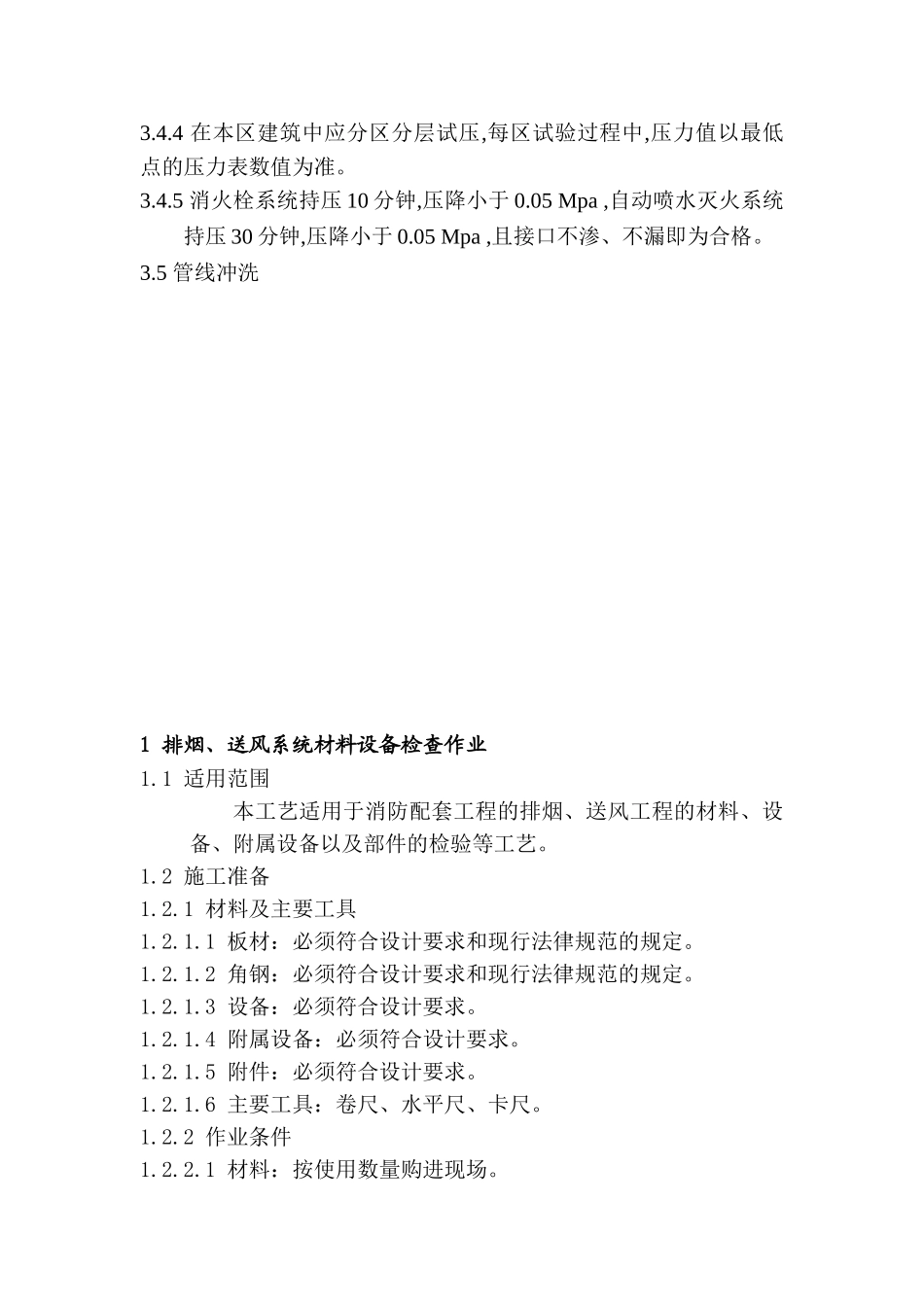

4 压力试验、冲洗作业1 适用范围:本工艺适用于消防灭火系统的管线冲洗,压力试验等施工工艺
2 施工准备:2
1 材料及主要工具:2
1 水:一般采纳的天然水和自来水
2 主要工具:电动试压泵、压力表及各种维修工具
3 操作工艺:3
1 工艺流程:封堵管线出水口→管线注水→强度试验→管线冲洗→ 严密性试验3
2 封堵管线出水口
1 封堵管线除试压进水口、泄水口、排气孔、测量孔
