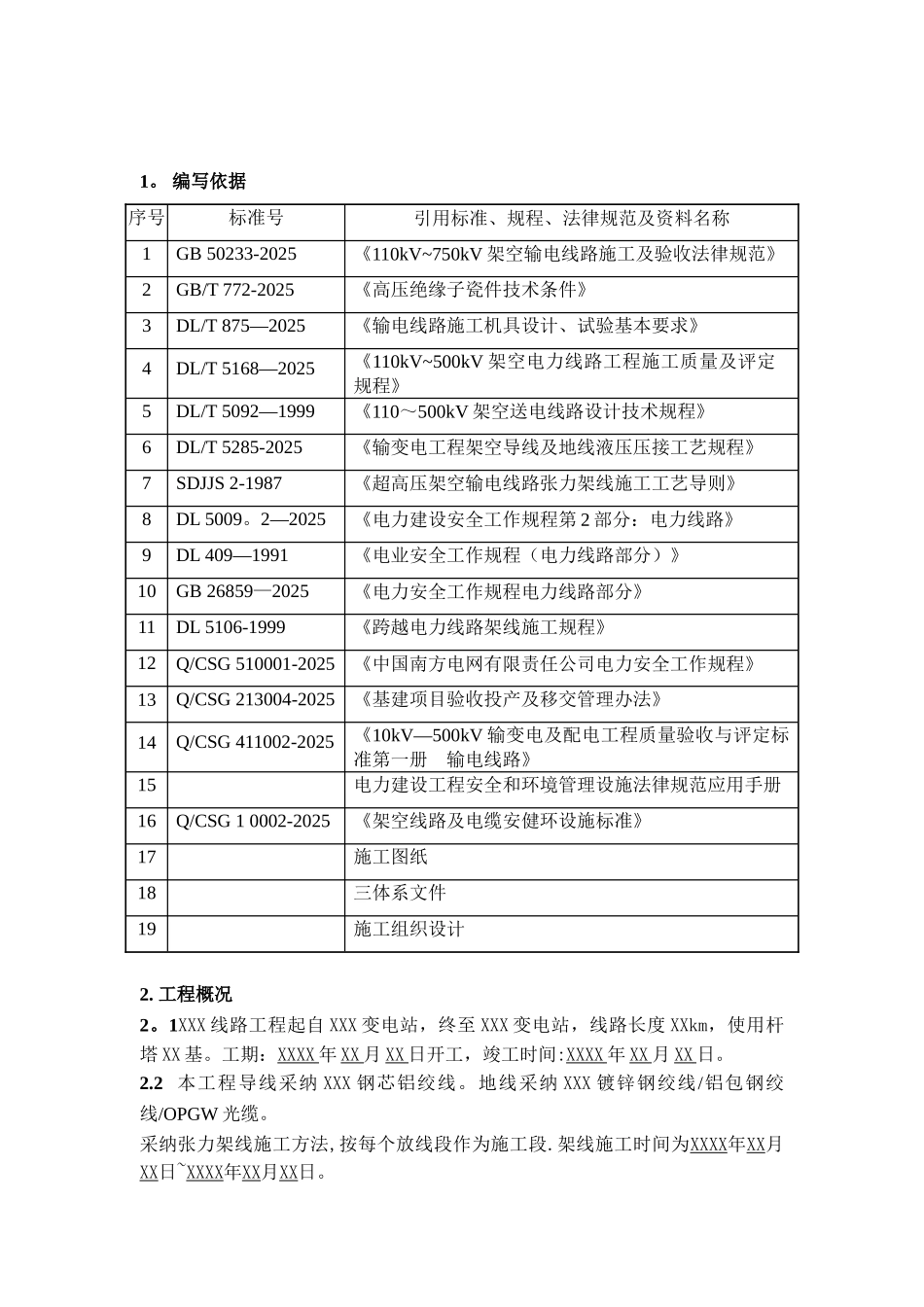

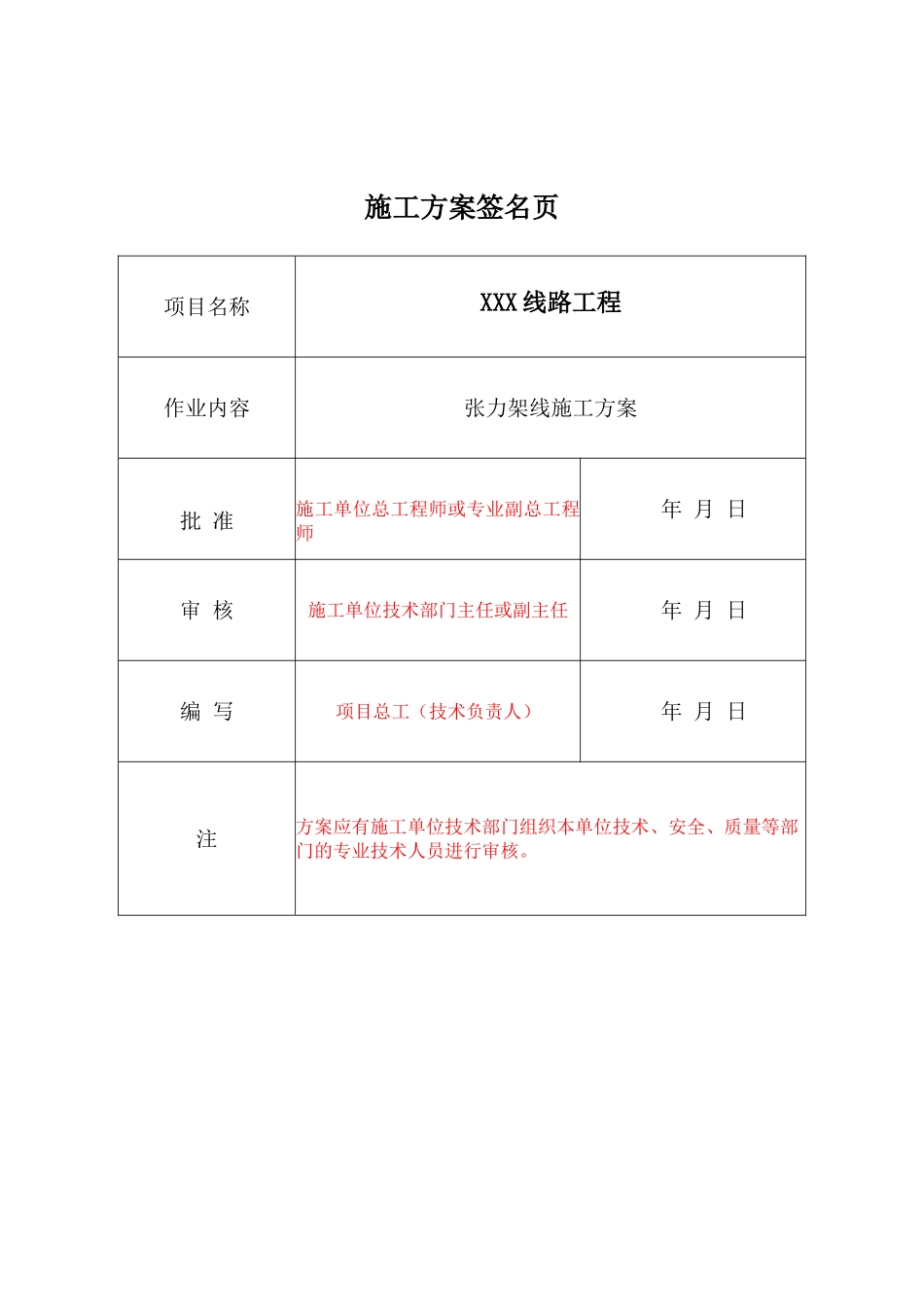

XXX 线路工程张力架线施工方案XXX 公司XXXX 年 XX 月施工方案签名页项目名称XXX 线路工程作业内容张力架线施工方案批 准施工单位总工程师或专业副总工程师 年 月 日审 核施工单位技术部门主任或副主任 年 月 日编 写项目总工(技术负责人) 年 月 日注方案应有施工单位技术部门组织本单位技术、安全、质量等部门的专业技术人员进行审核。1。 编写依据序号标准号引用标准、规程、法律规范及资料名称1GB 50233-2025《110kV~750kV 架空输电线路施工及验收法律规范》2GB/T 772-2025《高压绝缘子瓷件技术条件》3DL/T 875—2025《输电线路施工机具设计、试验基本要求》4DL/T 5168—2025 《110kV~500kV 架空电力线路工程施工质量及评定规程》5DL/T 5092—1999《110~500kV 架空送电线路设计技术规程》6DL/T 5285-2025《输变电工程架空导线及地线液压压接工艺规程》7SDJJS 2-1987《超高压架空输电线路张力架线施工工艺导则》8DL 5009。2—2025《电力建设安全工作规程第 2 部分:电力线路》9DL 409—1991《电业安全工作规程(电力线路部分)》10GB 26859—2025《电力安全工作规程电力线路部分》11DL 5106-1999《跨越电力线路架线施工规程》12Q/CSG 510001-2025《中国南方电网有限责任公司电力安全工作规程》13Q/CSG 213004-2025《基建项目验收投产及移交管理办法》14Q/CSG 411002-2025《10kV—500kV 输变电及配电工程质量验收与评定标准第一册 输电线路》15电力建设工程安全和环境管理设施法律规范应用手册16Q/CSG 1 0002-2025《架空线路及电缆安健环设施标准》17施工图纸18三体系文件19施工组织设计2. 工程概况2。1XXX 线路工程起自 XXX 变电站,终至 XXX 变电站,线路长度 XXkm,使用杆塔 XX 基。工期:XXXX 年 XX 月 XX 日开工,竣工时间:XXXX 年 XX 月 XX 日。2.2 本工程导线采纳 XXX 钢芯铝绞线。地线采纳 XXX 镀锌钢绞线/铝包钢绞线/OPGW 光缆。采纳张力架线施工方法,按每个放线段作为施工段.架线施工时间为XXXX年XX月XX日~XXXX年XX月XX日。2.3 为使本工程架线施工任务安全按期完成,特编制本张力架线施工方案.3. 施工组织措施3。1 施工组织结构工作负责人:XXX 电话:XXX技术负责人:XXX 电话:XXX安全负责人:XXX 电话:XXX工作班人员:X 个班组,技工 XX 人,辅助工 XX 人,共 XX 人(包括放线准备、导地线展放、紧线、平衡挂线、附件安装、压接等人员)职责:工...
