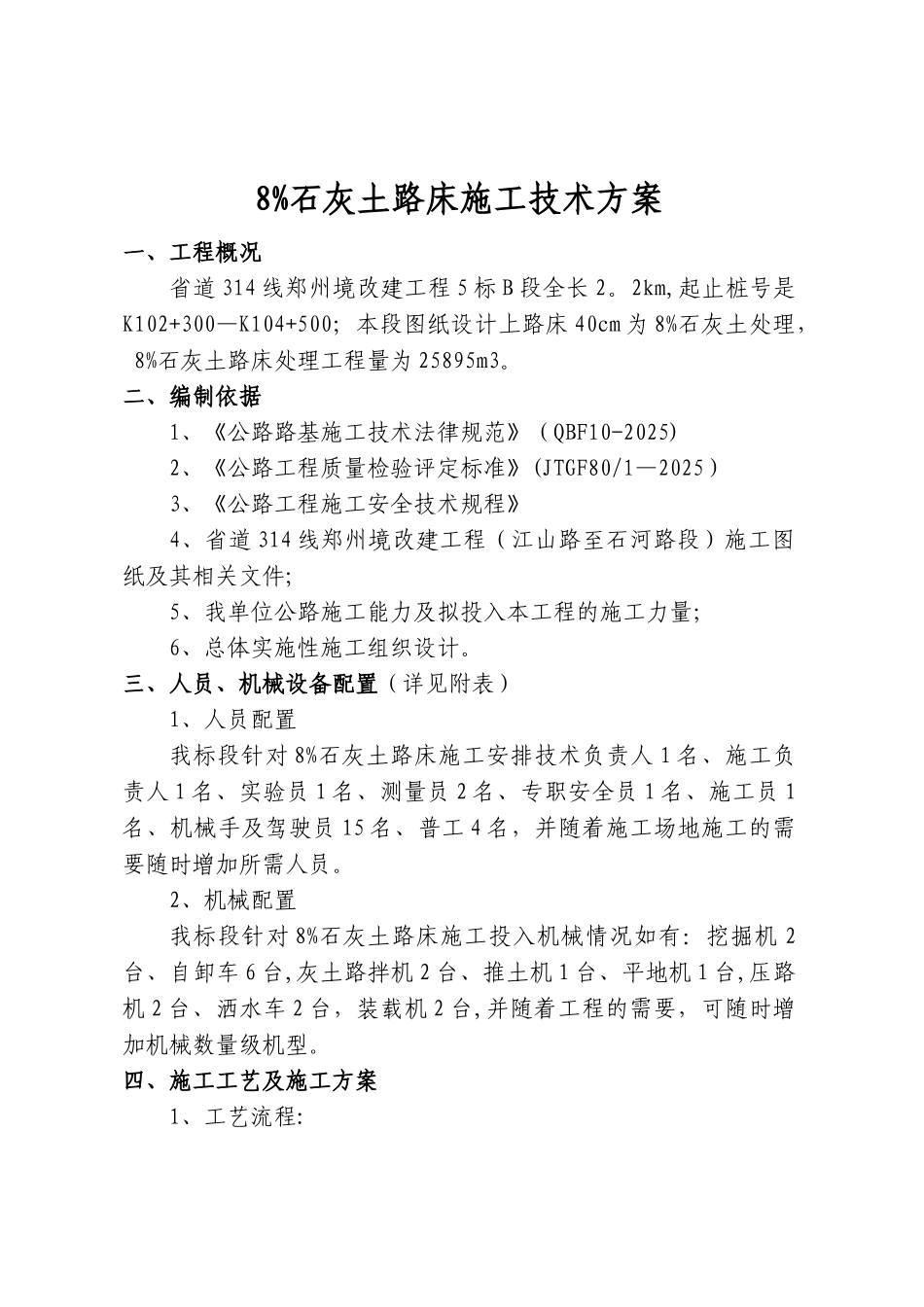

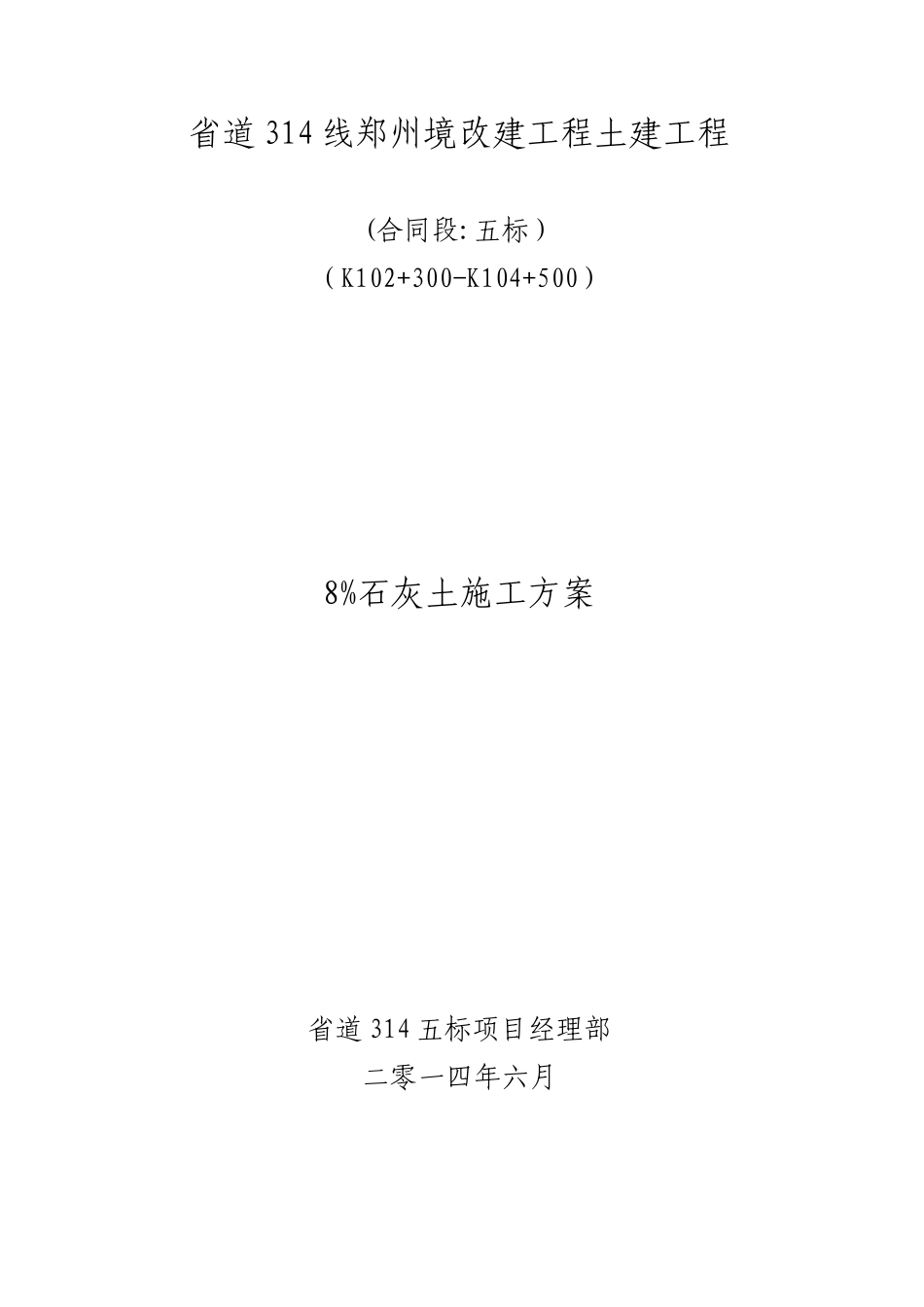

省道 314 线郑州境改建工程土建工程(合同段:五标)(K102+300-K104+500)8%石灰土施工方案省道 314 五标项目经理部二零一四年六月8%石灰土路床施工技术方案一、工程概况省道 314 线郑州境改建工程 5 标 B 段全长 2。2km,起止桩号是K102+300—K104+500;本段图纸设计上路床 40cm 为 8%石灰土处理, 8%石灰土路床处理工程量为 25895m3。二、编制依据1、《公路路基施工技术法律规范》(QBF10-2025)2、《公路工程质量检验评定标准》(JTGF80/1—2025)3、《公路工程施工安全技术规程》4、省道 314 线郑州境改建工程(江山路至石河路段)施工图纸及其相关文件;5、我单位公路施工能力及拟投入本工程的施工力量;6、总体实施性施工组织设计。三、人员、机械设备配置(详见附表)1、人员配置我标段针对 8%石灰土路床施工安排技术负责人 1 名、施工负责人 1 名、实验员 1 名、测量员 2 名、专职安全员 1 名、施工员 1名、机械手及驾驶员 15 名、普工 4 名,并随着施工场地施工的需要随时增加所需人员。2、机械配置我标段针对 8%石灰土路床施工投入机械情况如有:挖掘机 2台、自卸车 6 台,灰土路拌机 2 台、推土机 1 台、平地机 1 台,压路机 2 台、洒水车 2 台,装载机 2 台,并随着工程的需要,可随时增加机械数量级机型。四、施工工艺及施工方案1、工艺流程:.2、施工技术方案及要点2.1 准备下承层施工前,根据质量验收标准对下承层进行验收,确保下承层表面平整、坚实、无松散的填料,下承层平整度、压实度、标高、横坡等指标满足设计和法律规范要求。2.2 施工放样放样前,根据设计图纸和试验段总结计算出石灰土的摊铺宽度、设计标高、松铺厚度。放样资料准备齐全,下承层验收合格后,进行施工放样,首先用全站仪恢复路基中线,然后对应中桩根据计算的摊铺宽度放石灰土摊铺层两侧的设计边线,并在设计外 50cm 处设置指示桩,标出设计标高和松铺厚度。3、配合比设计选择使用的生石灰,测其有效钙镁含量,并确定石灰土配合比。4、备料4.1 施工前,组织施工检测人员对拟用土源进行检测,选择满足设计和法律规范要求的合格土源,确保石灰土的质量.4.2 石灰消解石灰选用标准规定的 III 级以上的生石灰,测定其钙镁含量.生石灰在使用前 7-10 天充分消解,消解后的石灰要保持一定的湿度,避开扬尘,也不得过湿成团。一般用水量控制在 60%-80%。石灰消解后按法律规范要求进行检测,当其各项指标满足要求后方可使...
