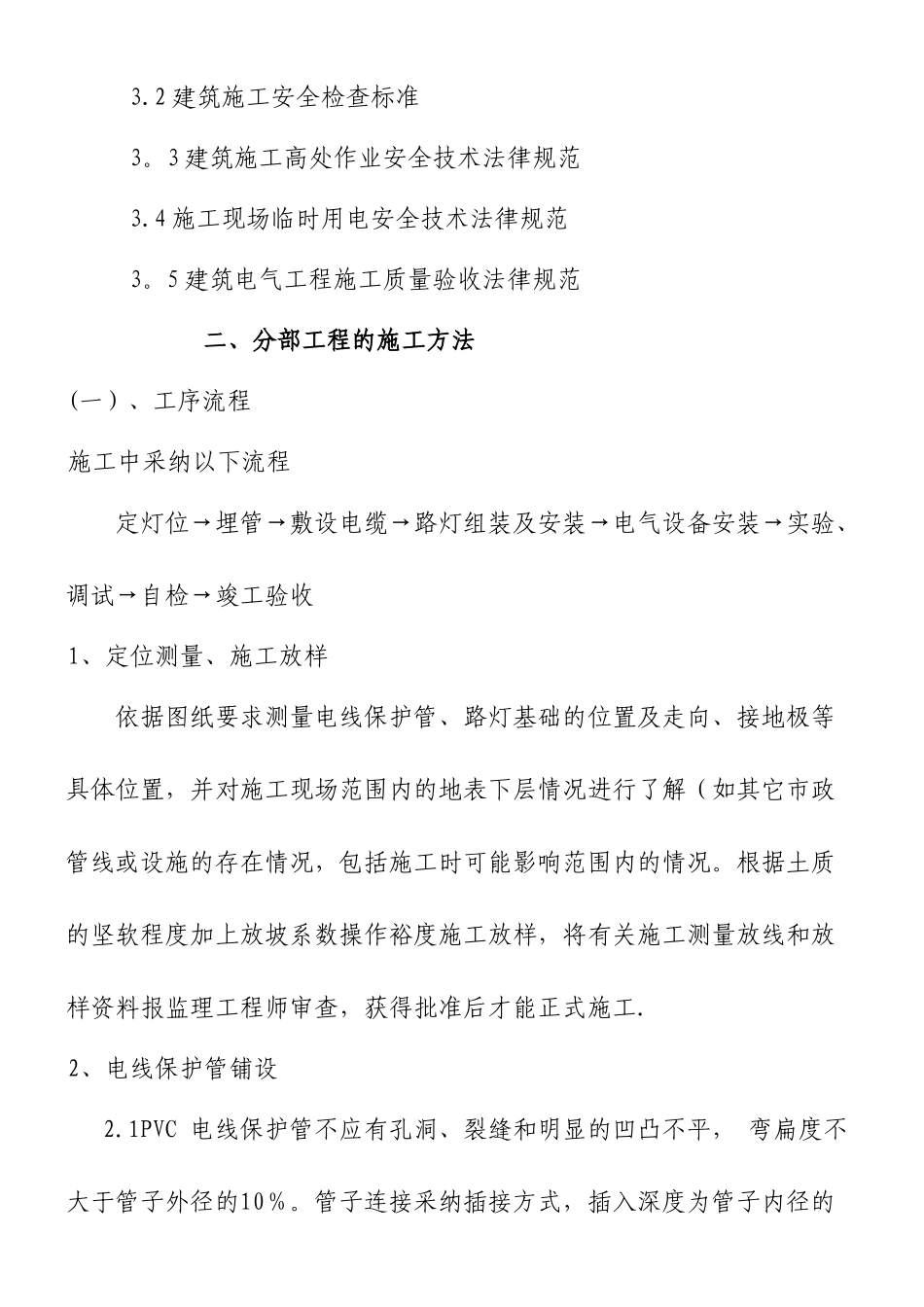

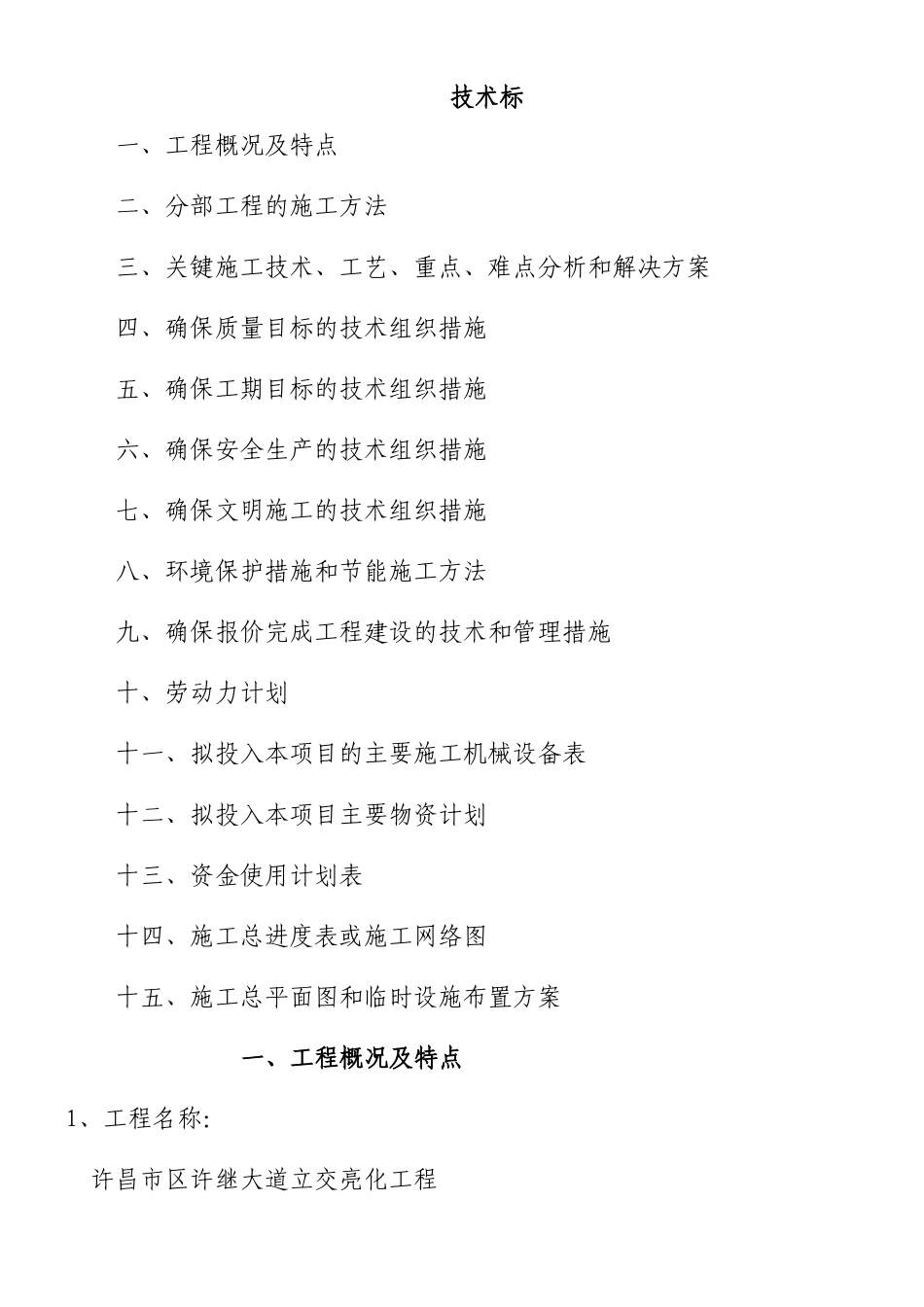

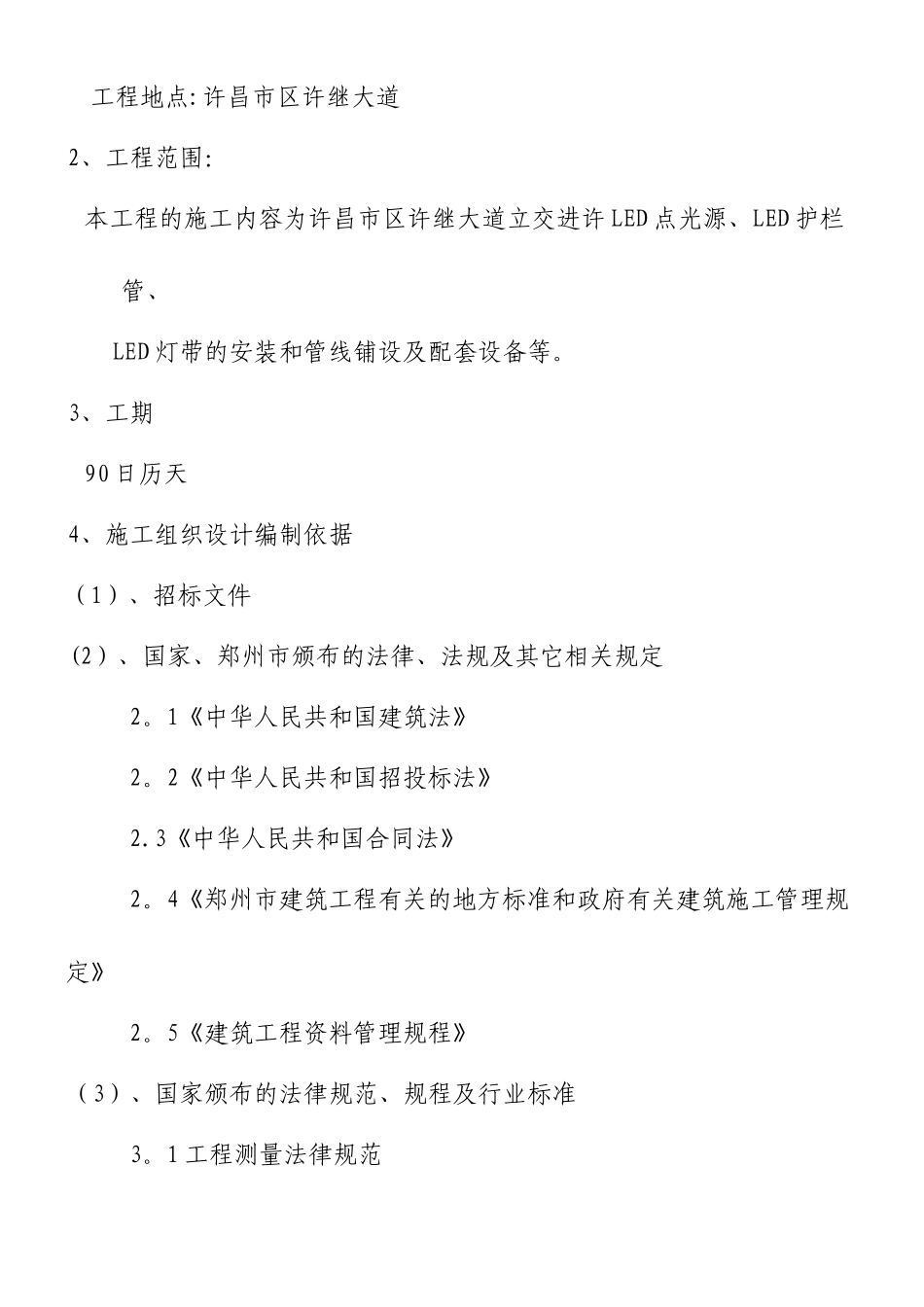

技术标一、工程概况及特点二、分部工程的施工方法三、关键施工技术、工艺、重点、难点分析和解决方案四、确保质量目标的技术组织措施五、确保工期目标的技术组织措施六、确保安全生产的技术组织措施七、确保文明施工的技术组织措施八、环境保护措施和节能施工方法九、确保报价完成工程建设的技术和管理措施十、劳动力计划十一、拟投入本项目的主要施工机械设备表十二、拟投入本项目主要物资计划十三、资金使用计划表十四、施工总进度表或施工网络图十五、施工总平面图和临时设施布置方案一、工程概况及特点1、工程名称:许昌市区许继大道立交亮化工程工程地点:许昌市区许继大道2、工程范围:本工程的施工内容为许昌市区许继大道立交进许 LED 点光源、LED 护栏管、LED 灯带的安装和管线铺设及配套设备等。3、工期90 日历天4、施工组织设计编制依据(1)、招标文件(2)、国家、郑州市颁布的法律、法规及其它相关规定2。1《中华人民共和国建筑法》2。2《中华人民共和国招投标法》2.3《中华人民共和国合同法》2。4《郑州市建筑工程有关的地方标准和政府有关建筑施工管理规定》2。5《建筑工程资料管理规程》(3)、国家颁布的法律规范、规程及行业标准3。1 工程测量法律规范3.2 建筑施工安全检查标准3。3 建筑施工高处作业安全技术法律规范3.4 施工现场临时用电安全技术法律规范3。5 建筑电气工程施工质量验收法律规范二、分部工程的施工方法(一)、工序流程施工中采纳以下流程定灯位→埋管→敷设电缆→路灯组装及安装→电气设备安装→实验、调试→自检→竣工验收1、定位测量、施工放样依据图纸要求测量电线保护管、路灯基础的位置及走向、接地极等具体位置,并对施工现场范围内的地表下层情况进行了解(如其它市政管线或设施的存在情况,包括施工时可能影响范围内的情况。根据土质的坚软程度加上放坡系数操作裕度施工放样,将有关施工测量放线和放样资料报监理工程师审查,获得批准后才能正式施工.2、电线保护管铺设2.1PVC 电线保护管不应有孔洞、裂缝和明显的凹凸不平, 弯扁度不大于管子外径的10%。管子连接采纳插接方式,插入深度为管子内径的1.1-1.8倍,在插接面涂胶合剂粘牢密封。2.2电线管的弯曲半径不应小于所穿入电线的最小允许弯曲半径,管口进入的路灯控制箱、路灯基础时应高出基础面30—50mm。2.3下管前应对沟底走向尺寸、高程、坡度及基础进行检查,报监理工程师确认无误后方能进行.2.4下管时,应实行保护措施以防损坏,管子...
