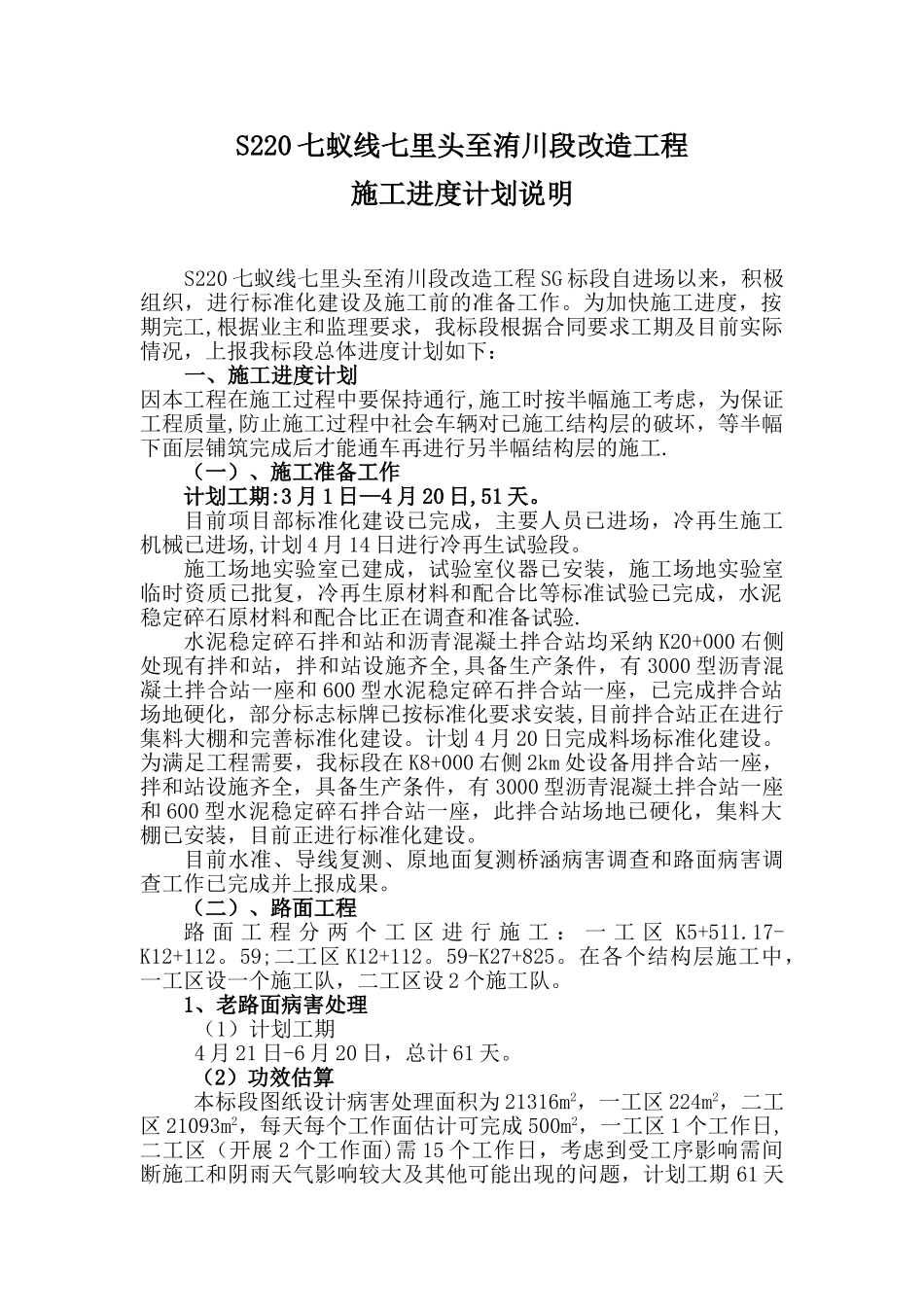

S220 七蚁线七里头至洧川段改造工程施工进度计划说明S220 七蚁线七里头至洧川段改造工程 SG 标段自进场以来,积极组织,进行标准化建设及施工前的准备工作
为加快施工进度,按期完工,根据业主和监理要求,我标段根据合同要求工期及目前实际情况,上报我标段总体进度计划如下:一、施工进度计划因本工程在施工过程中要保持通行,施工时按半幅施工考虑,为保证工程质量,防止施工过程中社会车辆对已施工结构层的破坏,等半幅下面层铺筑完成后才能通车再进行另半幅结构层的施工
(一)、施工准备工作计划工期:3 月 1 日—4 月 20 日,51 天
目前项目部标准化建设已完成,主要人员已进场,冷再生施工机械已进场,计划 4 月 14 日进行冷再生试验段
施工场地实验室已建成,试验室仪器已安装,施工场地实验室临时资质已批复,冷再生原材料和配合比等标准试验已完成,水泥稳定碎石原材料和配合比正在调查和准备试验
水泥稳定碎石拌和站和沥青混凝土拌合站均采纳 K20+000 右侧处现有拌和站,拌和站设施齐全,具备生产条件,有 3000 型沥青混凝土拌合站一座和 600 型水泥稳定碎石拌合站一座,已完成拌合站场地硬化,部分标志标牌已按标准化要求安装,目前拌合站正在进行集料大棚和完善标准化建设
计划 4 月 20 日完成料场标准化建设
为满足工程需要,我标段在 K8+000 右侧 2km 处设备用拌合站一座,拌和站设施齐全,具备生产条件,有 3000 型沥青混凝土拌合站一座和 600 型水泥稳定碎石拌合站一座,此拌合站场地已硬化,集料大棚已安装,目前正进行标准化建设
目前水准、导线复测、原地面复测桥涵病害调查和路面病害调查工作已完成并上报成果
(二)、路面工程路 面 工 程 分 两 个 工 区 进 行 施 工 : 一 工 区 K5+511
17-K12+112
59;二工区 K12+112

59-K27+825
