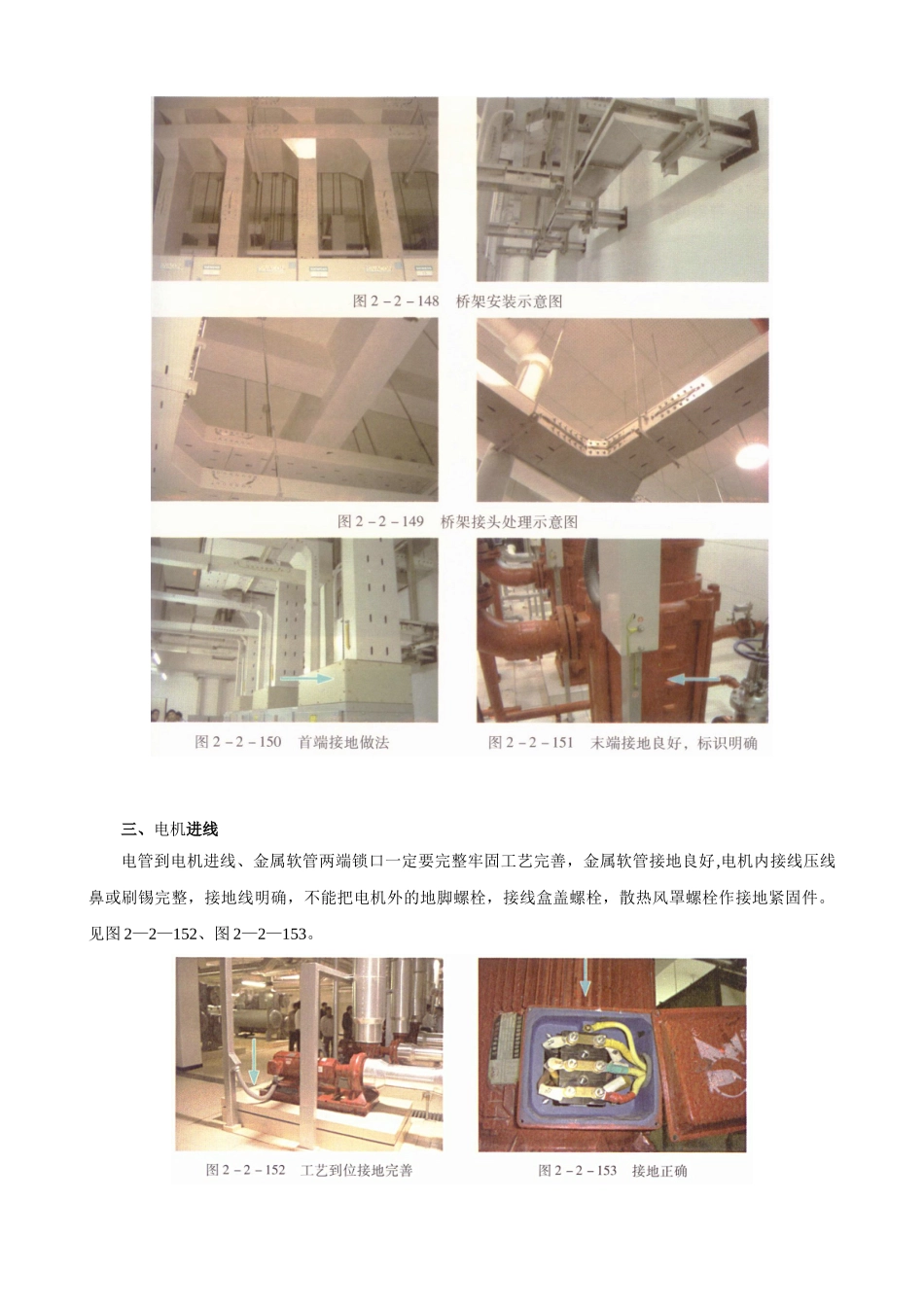

第十节细部工艺一、木装饰、软装饰处,插座、开关的防火处理开关、插座盒必须平装饰表面,管线必须到位,不能在装饰层内裸露,结线必须紧密并涮锡,绝缘包扎两层,盒内最好用石棉防火板保护.见图 2 -2 —147。二、桥架桥架必须合理使用零部件,不要随意现场制作而影响电位弯曲半径,接地除了每节桥架连接处跨接以外,应当考虑每系统桥架必须有不少于 2 点与接地干线相连,并且明确可视,标识清楚。在穿墙、楼板时,不能直接用水泥抹死,要柔性穿过,且填充柔性防火材料。见图 2 —2 —148~图 2—2 -151。三、电机进线电管到电机进线、金属软管两端锁口一定要完整牢固工艺完善,金属软管接地良好,电机内接线压线鼻或刷锡完整,接地线明确,不能把电机外的地脚螺栓,接线盒盖螺栓,散热风罩螺栓作接地紧固件。见图 2—2—152、图 2—2—153。四、屋面避雷网安装屋面避雷网横平竖直,支撑点间距一致合理,符合法律规范要求,这是基本要求,推举支点与避雷网不用焊接方式,用比镀锌圆钢略大一点的套管制作卡具,镀锌后安装在女儿墙上,其一,让镀锌圆钢穿过去其减少焊点,保护镀锌层,增加使用寿命;其二,可让避雷自由伸缩。避雷网转角弧弯平顺圆滑,伸缩缝处要做补偿装置。见图 2 —2 -154。五、管根、支吊架根部处理所有管线,能用吊杆固定的,就不要用支架,吊杆在梁板上生根,最好采纳内爆螺栓,后再加装饰小盖,穿梁过板,加装朔料装饰圈、落地管、落地支架、根部制成水泥小台,然能保护根部不锈蚀 ,又起到美观作用.见图 2 -2 -155。六、室外接地测试点设置室外接地测试点要按设计、法律规范要求设置,设置切忌草率行事,一不应突出建造物过多,二要测试方便,三要与外墙浑然一体、美观亮丽,四要标识清楚。设置得好,也可起到锦上添花的作用。见图 2 —2 —156。七、配电柜,配电箱的处理独立的配电柜、配电箱,成排配电柜的安装,除了按法律规范要求,重垂直度、水平度、标高符合要求外,柜、箱内的处理在工艺上应作如下处理。见图 2 -2 -157。1.箱内电管应一管进入一孔排列整齐,用锁母固定,管口处理完善有护口.2.箱内地线、零线应经母排连接,每个螺栓上不多于 2 根线,线路分色符合法律规范要求。3.电缆要挂牌,标明从哪来,到哪去。4.排线整齐,固定牢靠,工艺美观,且箱内洁净无杂物。5.有电器元件的箱门要接地,且板面标识清楚,洁净明亮,板面平整,油漆完整.6.配电柜电缆引入处,应密封处理防火.八、管道、设备、油漆...
