大职配套工程——泵站工程施工计划安排根据现场实际情况,周边树木及中心土地全部占用,范围约 25*25=625 平方米,土地种植大部分为花生,现还不到成熟期,估计在 9 月 25 号至 9 月 28 号之间是花生成熟期
占用的土地及树木属于泵站范围内,不涉及其他人员,动迁现已经不是问题

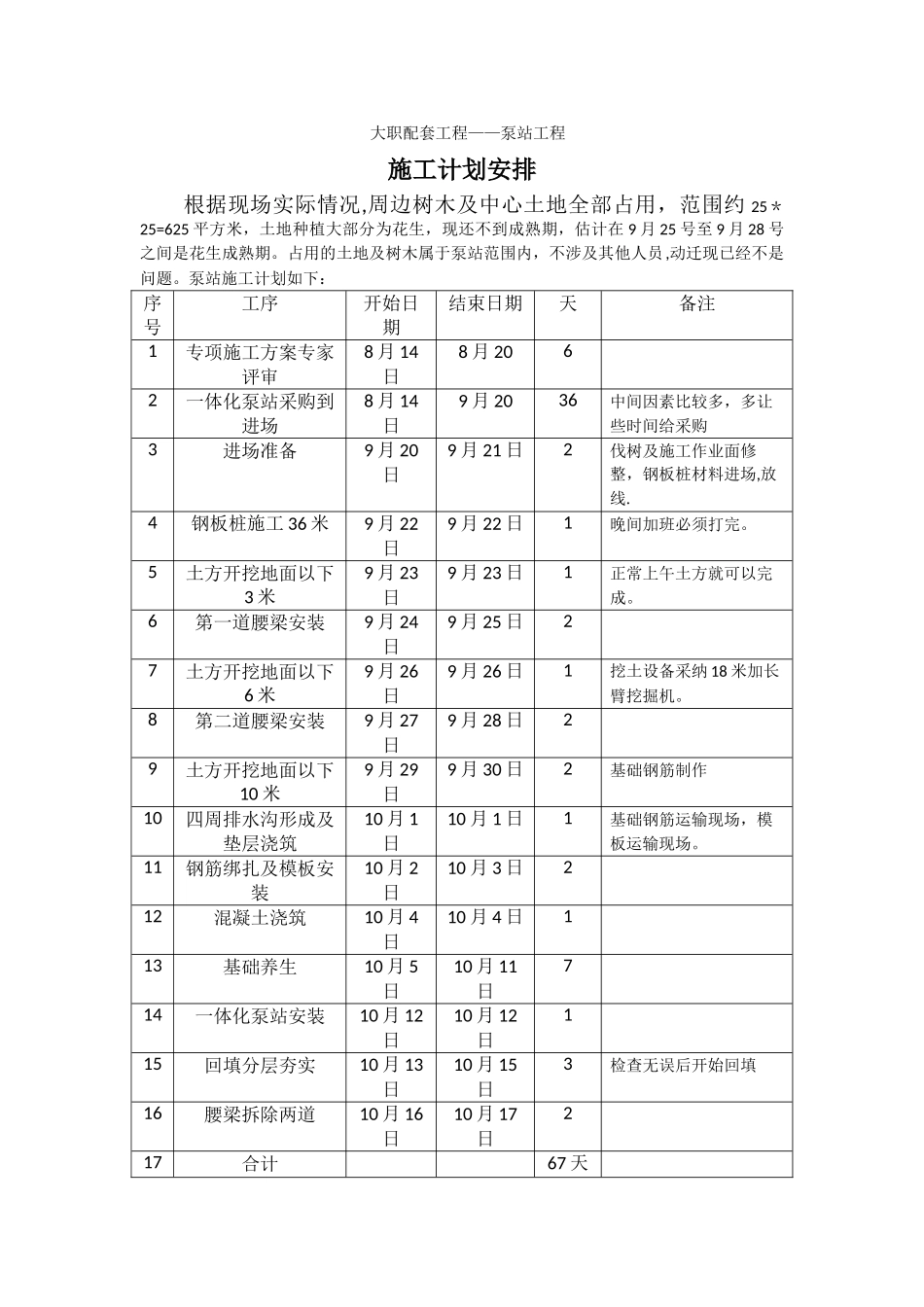

泵站施工计划如下:序号工序开始日期结束日期天备注1专项施工方案专家评审8 月 14日8 月 2062一体化泵站采购到进场8 月 14日9 月 2036中间因素比较多,多让些时间给采购3进场准备9 月 20日9 月 21 日2伐树及施工作业面修整,钢板桩材料进场,放线
4钢板桩施工 36 米9 月 22日9 月 22 日1晚间加班必须打完
5土方开挖地面以下3 米9 月 23日9 月 23 日1正常上午土方就可以完成
6第一道腰梁安装9 月 24日9 月 25 日27土方开挖地面以下6 米9 月 26日9 月 26 日1挖土设备采纳 18 米加长臂挖掘机
8第二道腰梁安装9 月 27日9 月 28 日29土方开挖地面以下10 米9 月 29日9 月 30 日2基础钢筋制作10四周排水沟形成及垫层浇筑10 月 1日10 月 1 日1基础钢筋运输现场,模板运输现场
11钢筋绑扎及模板安装10 月 2日10 月 3 日212混凝土浇筑10 月 4日10 月 4 日113基础养生10 月 5日10 月 11日714一体化泵站安装10 月 12日10 月 12日115回填分层夯实10 月 13日10 月 15日3检查无误后开始回填16腰梁拆除两道10 月 16日10 月 17日217合计67 天注:基坑回填至进水管底标高时,量取泵站到钢板桩距离,设计合适管长与泵站进水口连接,另一管头必须为大头预留,做好裱糊封死,无渗漏后分层回填道顶部

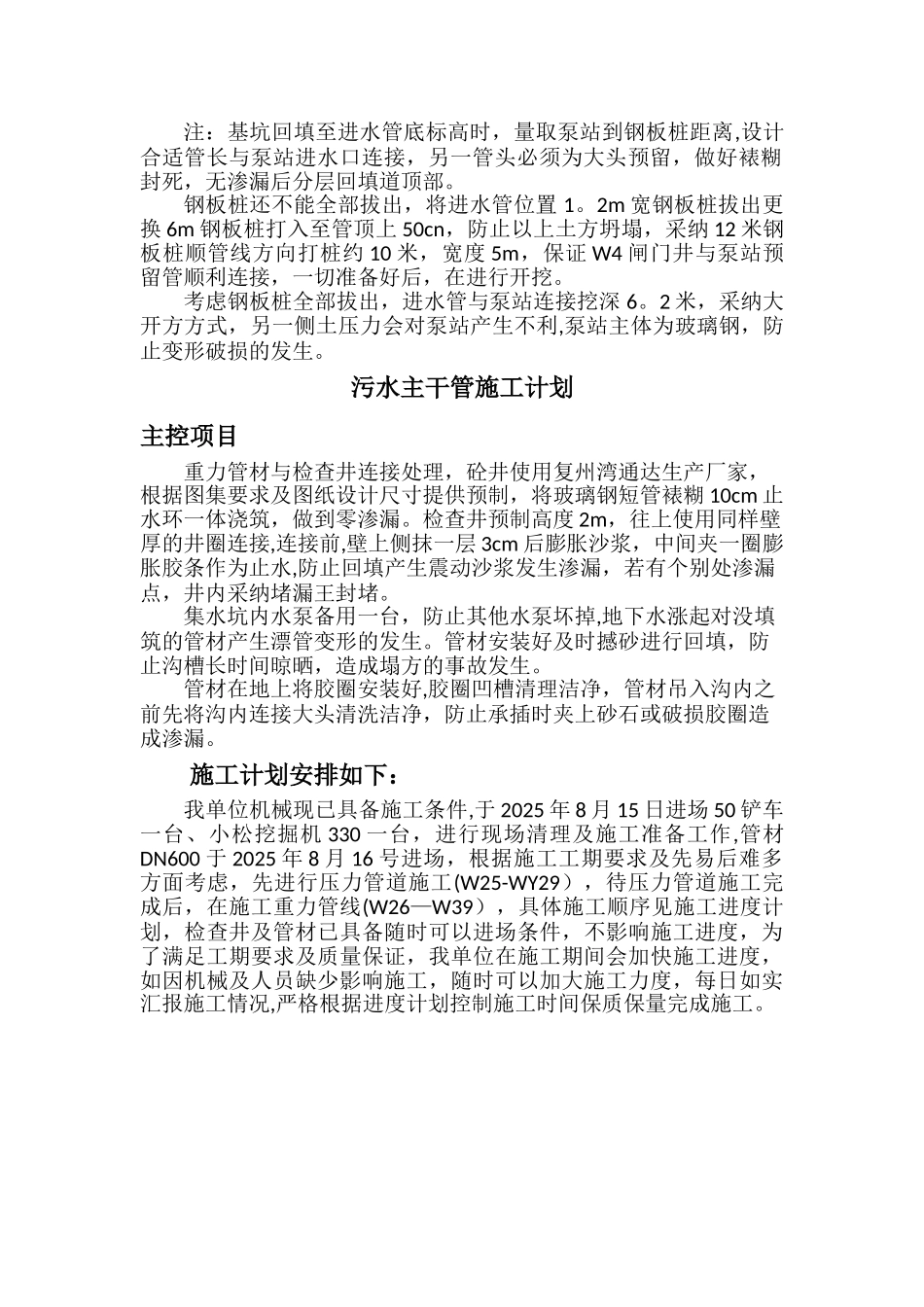

钢板桩还不能全部拔出,将进水管位置 1
2m 宽钢板桩拔出更换 6m
