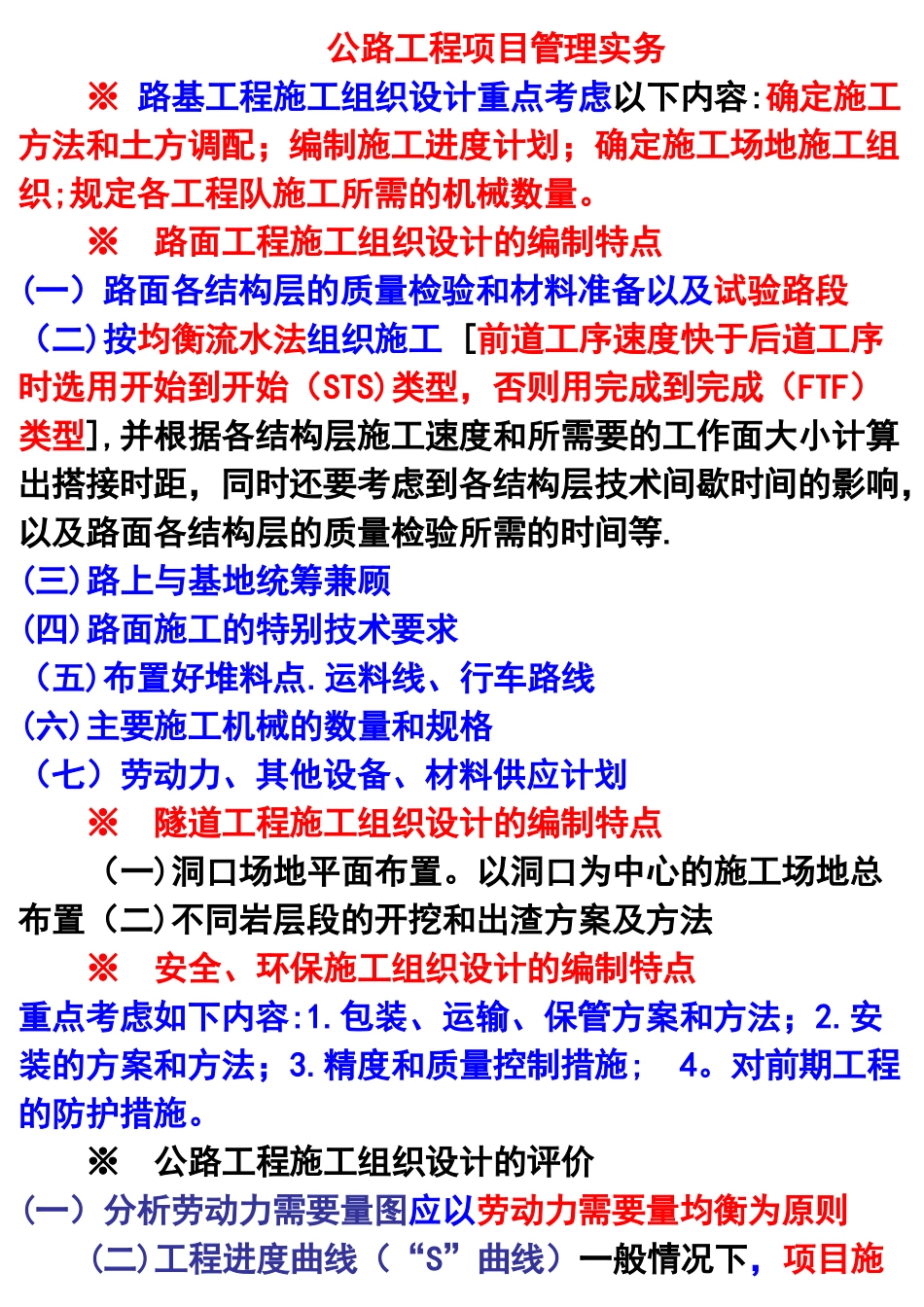

公路工程项目管理实务※ 路基工程施工组织设计重点考虑以下内容:确定施工方法和土方调配;编制施工进度计划;确定施工场地施工组织;规定各工程队施工所需的机械数量
※ 路面工程施工组织设计的编制特点(一)路面各结构层的质量检验和材料准备以及试验路段(二)按均衡流水法组织施工 [前道工序速度快于后道工序时选用开始到开始(STS)类型,否则用完成到完成(FTF)类型],并根据各结构层施工速度和所需要的工作面大小计算出搭接时距,同时还要考虑到各结构层技术间歇时间的影响,以及路面各结构层的质量检验所需的时间等
(三)路上与基地统筹兼顾(四)路面施工的特别技术要求 (五)布置好堆料点
运料线、行车路线(六)主要施工机械的数量和规格(七)劳动力、其他设备、材料供应计划※ 隧道工程施工组织设计的编制特点(一)洞口场地平面布置
以洞口为中心的施工场地总布置(二)不同岩层段的开挖和出渣方案及方法※ 安全、环保施工组织设计的编制特点重点考虑如下内容:1
包装、运输、保管方案和方法;2
安装的方案和方法;3
精度和质量控制措施; 4
对前期工程的防护措施
※ 公路工程施工组织设计的评价(一)分析劳动力需要量图应以劳动力需要量均衡为原则(二)工程进度曲线(“S”曲线)一般情况下,项目施工初期此阶段的曲线呈凹形;在项目施工稳定期间,的曲线接近为直线;项目施工后期曲线为凸形
※ 公路工程施工组织设计的优化◎施工方案的优化1
施工方法的优化要能取得好的经济效益,同时还要有技术上的先进性
施工顺序的优化是为了保证现场秩序,避开混乱,实现文明施工取得好快省而又安全的效果
实行顺序作业、平行作业、流水作业三种作业形式的一种或几种的综合方式
分工与协作是劳动组织优化的基本原理 5
施工机械组织优化这就是要从施工机械的经济选择、合理配套、机械化施工方案的经济比较以及施工机械的维修管理上进行优化

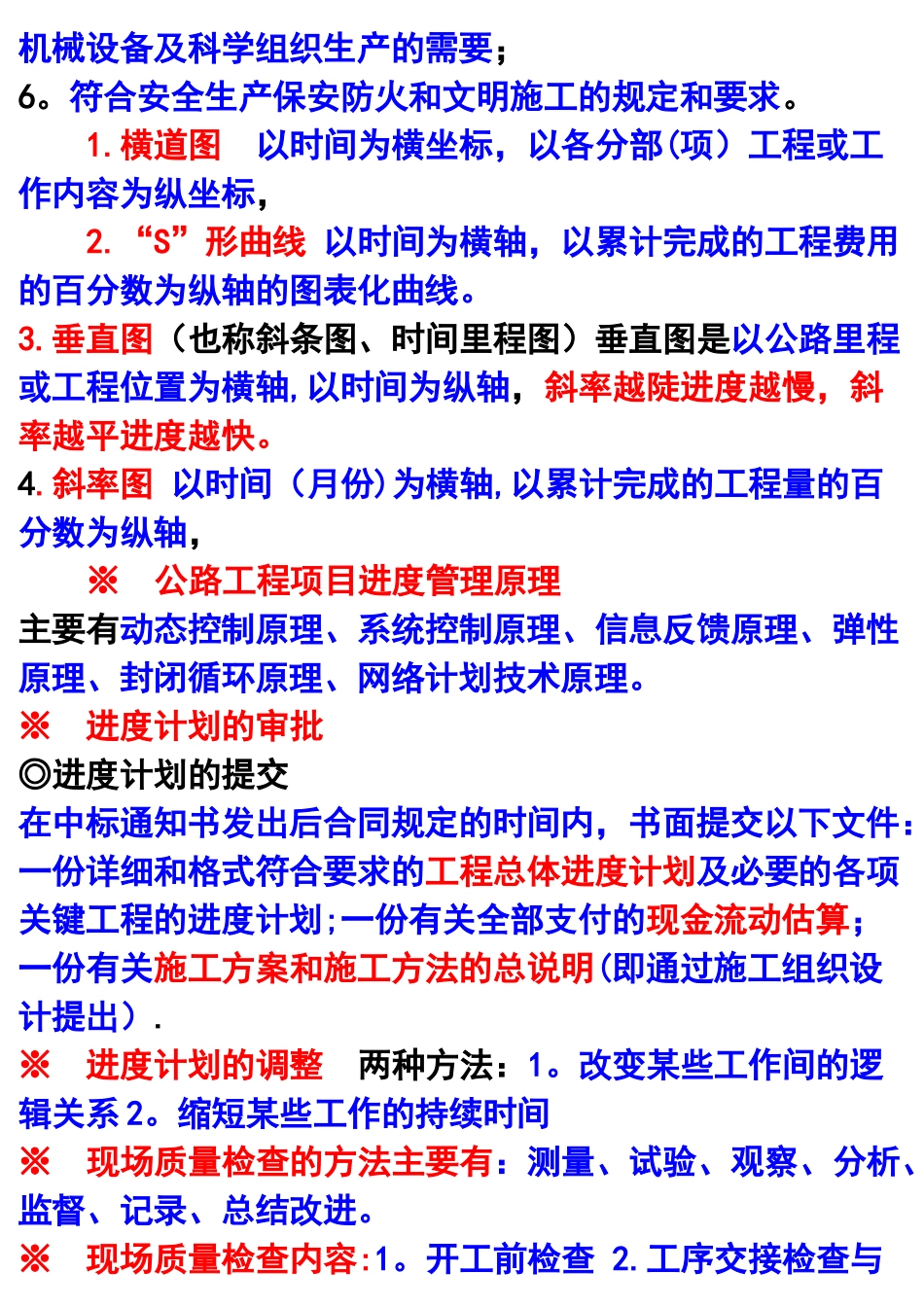

◎资源利用的
