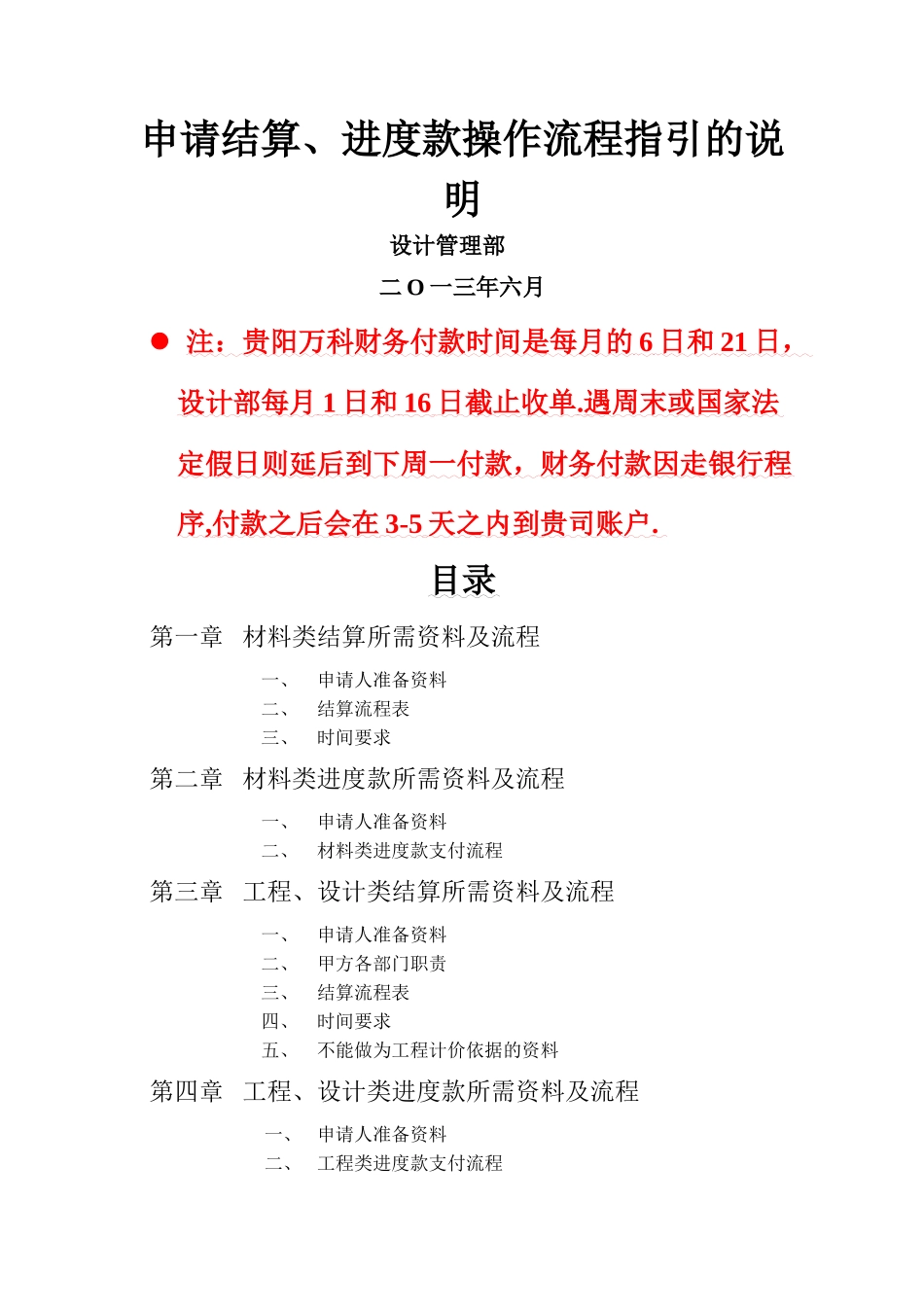

申请结算、进度款操作流程指引的说明设计管理部二 O 一三年六月 注:贵阳万科财务付款时间是每月的 6 日和 21 日 , 设计部每月 1 日和 16 日截止收单
遇周末或国家法 定假日则延后到下周一付款,财务付款因走银行程序 , 付款之后会在 3-5 天之内到贵司账户

目录第一章 材料类结算所需资料及流程一、申请人准备资料二、结算流程表三、时间要求第二章 材料类进度款所需资料及流程一、申请人准备资料二、材料类进度款支付流程第三章 工程、设计类结算所需资料及流程一、申请人准备资料二、甲方各部门职责三、结算流程表四、时间要求五、不能做为工程计价依据的资料第四章 工程、设计类进度款所需资料及流程一、申请人准备资料二、工程类进度款支付流程第一章 材料结算所需资料及流程(包括园林景观部品等)一、申请人准备资料(一)结算申请报告(二)材料设备验收单 (三)结算对账单(四)结算设备价格清单(五)有委托收款情况的提供委托收款证明(如没有委托则不需要提供)(六)合同复印件及约谈等合同性文件(七)付款申请报告(八)账号资料证明(九)发票1、结算申请报告:要求:结算金额及申报单位两处需盖公章2、材料设备验收单要求:四方签字盖章,并要求签署时间,表格最下方填明验收结果,并要项目经理签字确认
3、结算对账单要求:对方填写完整并签字盖章4、材料设备价格清单 要求:供货单位盖章签字
有不合格降级使用的货品需在本表备注栏中注明,项目经理部经办人在下方签字确认
5、有委托收款情况的提供委托收款证明要求:加盖公章的原件6、合同复印件及约谈等合同性文件要求:复印件即可7、付款申请报告 8、账号资料证明 9、发票二、结算流程项目经理部:审核结算资料的真实性和完整性,填写结算交接单及结算审批单后提交给成本部财务部:财务部审核结算对帐单中已付款金额的真实准确性申请人的成本部、财务部:与我司成本部、财务部核对
