不同砼标号浇筑方案60772

不同砼标号浇筑方案60772_第1页
1/3
不同砼标号浇筑方案60772_第2页
2/3
不同砼标号浇筑方案60772_第3页
3/3

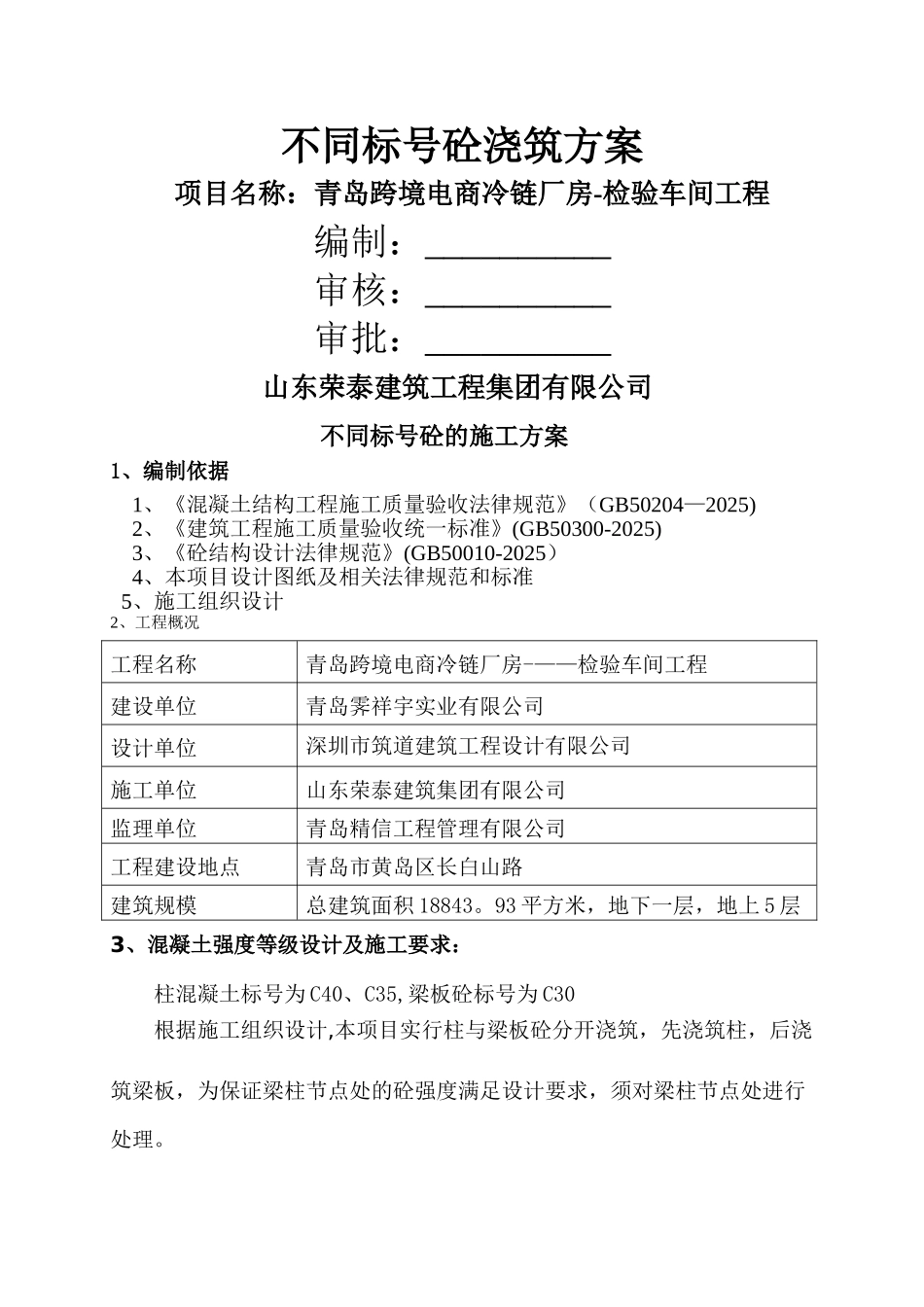

不同标号砼浇筑方案项目名称:青岛跨境电商冷链厂房-检验车间工程编制:__________审核:__________ 审批:__________山东荣泰建筑工程集团有限公司不同标号砼的施工方案1、编制依据1、《混凝土结构工程施工质量验收法律规范》(GB50204—2025)2、《建筑工程施工质量验收统一标准》(GB50300-2025)3、《砼结构设计法律规范》(GB50010-2025) 4、本项目设计图纸及相关法律规范和标准 5、施工组织设计2、工程概况工程名称青岛跨境电商冷链厂房-——检验车间工程建设单位青岛霁祥宇实业有限公司设计单位深圳市筑道建筑工程设计有限公司施工单位山东荣泰建筑集团有限公司监理单位青岛精信工程管理有限公司工程建设地点青岛市黄岛区长白山路建筑规模总建筑面积 18843。93 平方米,地下一层,地上 5 层3、混凝土强度等级设计及施工要求:柱混凝土标号为 C40、C35,梁板砼标号为 C30根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑柱,后浇筑梁板,为保证梁柱节点处的砼强度满足设计要求,须对梁柱节点处进行处理。4、处理措施根据法律规范规定在梁柱节点不同砼交界区域实行分隔措施.确保不同强度混凝土等级的梁柱节点中墙柱混凝土强度符合设计要求。具体做法为:在柱边 500mm 处采纳密目钢丝网进行拦截。混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至设计标高处,再进行梁板标号混凝土的浇筑。节点处的混凝土实行“先高后低"的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱混凝土初凝前继续浇捣梁板的混凝土. 砼浇筑前,对施工班组进行详细的技术交底,明确各砼构件的标号、浇筑顺序、浇筑方法以及节点处理.施工时采纳对讲机保持联系,更换砼标号要提前通知,项目部安排两名管理人员值班。为了杜绝低标号混凝土浇灌入高标号构件,现场采纳专用钢丝网将不同标号的构件事先隔开,见附图。5、钢筋混凝土框架结构梁板柱节点不同强度等级混凝土施工工艺流程图:梁板柱节点不同强度等级混凝土施工工艺流程支梁底模绑扎梁钢筋支梁侧模、板底模安装永久埋入式模板(密目钢丝网),距高强度混凝土柱不小于 500mm 梁部位绑扎板钢筋混凝土养护混凝土输送泵输送浇筑梁板混凝土5.1 浇筑砼时,先浇筑柱,待竖向构件浇筑满后再浇筑水平构件。5.2 在浇筑过程中,派专人盯在现场看护,以防钢丝网移位、变形,发现类似情况,立即修复。5.3 砼振捣时,做到快插、慢拔。每点振捣时间约需 20~30 秒,振捣间距不...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

不同砼标号浇筑方案60772

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
