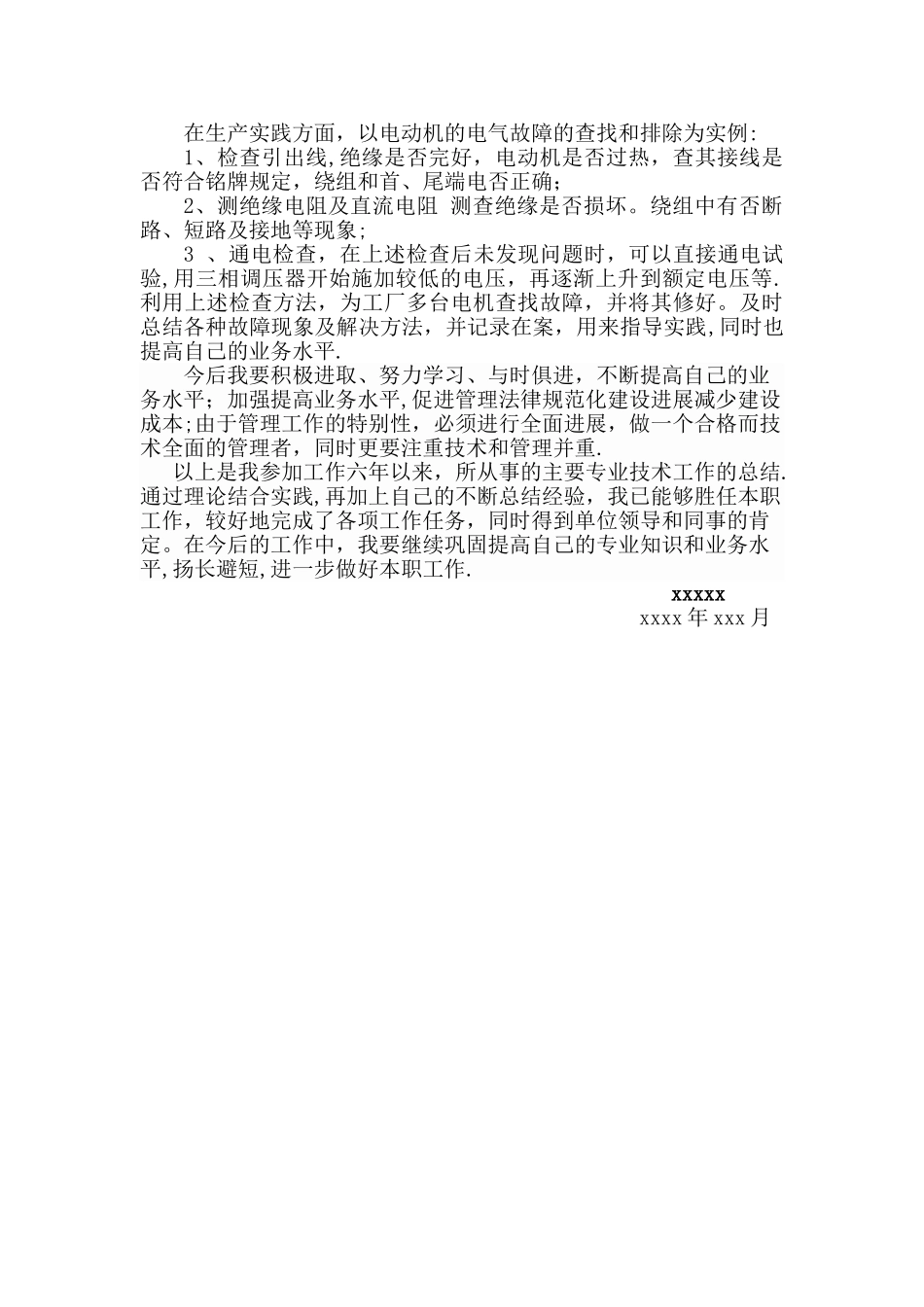

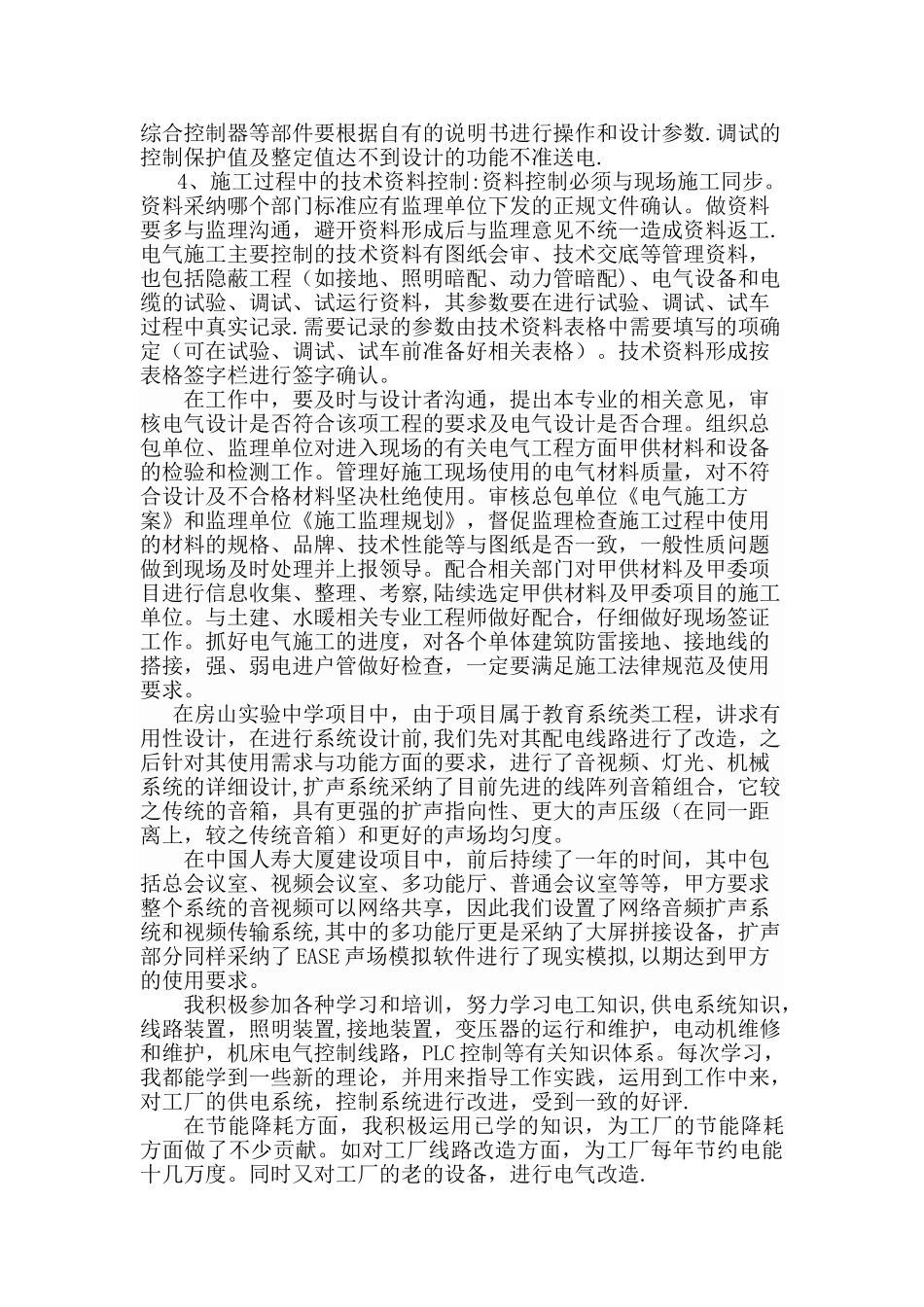

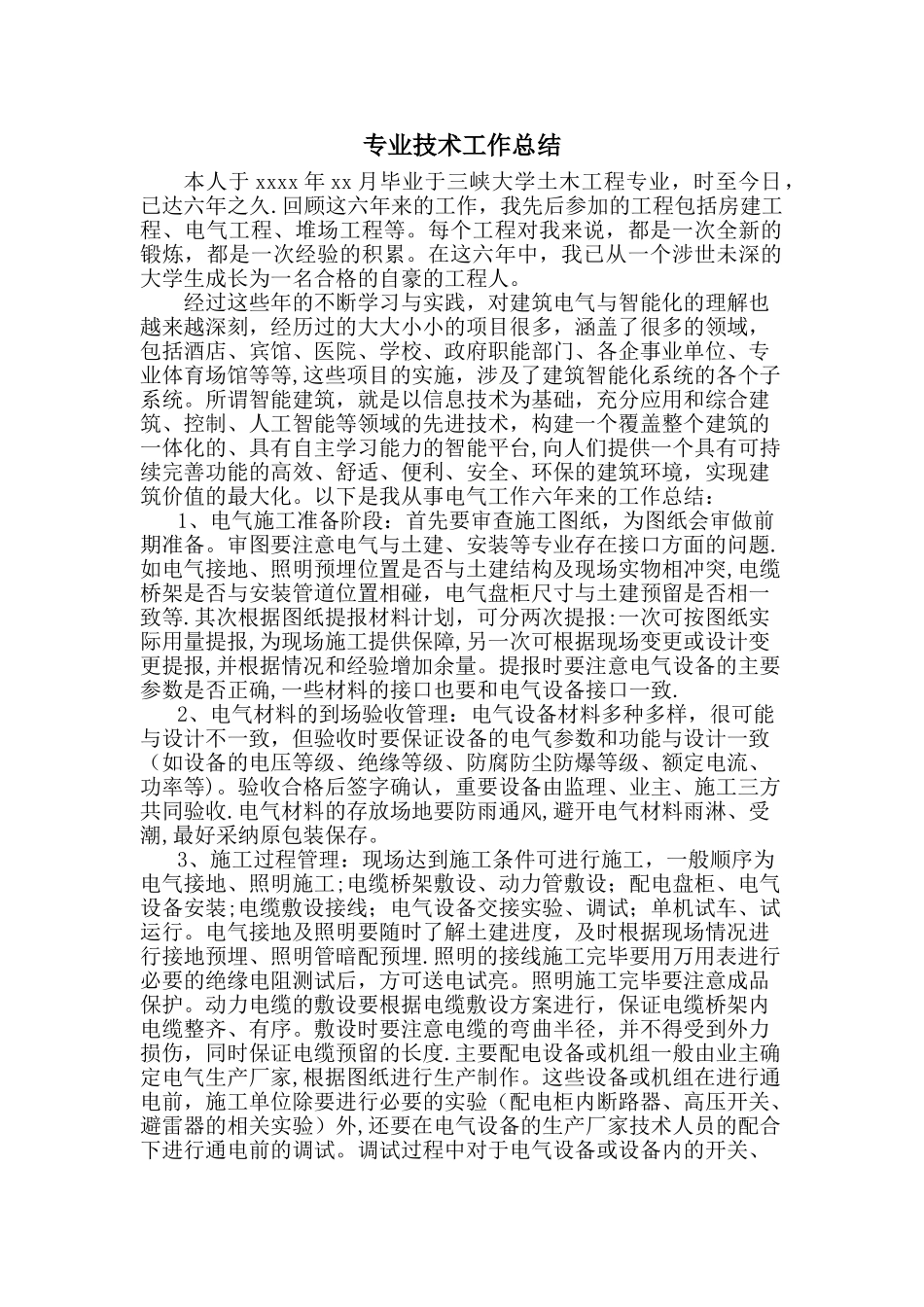

专业技术工作总结本人于 xxxx 年 xx 月毕业于三峡大学土木工程专业,时至今日,已达六年之久.回顾这六年来的工作,我先后参加的工程包括房建工程、电气工程、堆场工程等。每个工程对我来说,都是一次全新的锻炼,都是一次经验的积累。在这六年中,我已从一个涉世未深的大学生成长为一名合格的自豪的工程人。经过这些年的不断学习与实践,对建筑电气与智能化的理解也越来越深刻,经历过的大大小小的项目很多,涵盖了很多的领域,包括酒店、宾馆、医院、学校、政府职能部门、各企事业单位、专业体育场馆等等,这些项目的实施,涉及了建筑智能化系统的各个子系统。所谓智能建筑,就是以信息技术为基础,充分应用和综合建筑、控制、人工智能等领域的先进技术,构建一个覆盖整个建筑的一体化的、具有自主学习能力的智能平台,向人们提供一个具有可持续完善功能的高效、舒适、便利、安全、环保的建筑环境,实现建筑价值的最大化。以下是我从事电气工作六年来的工作总结:1、电气施工准备阶段:首先要审查施工图纸,为图纸会审做前期准备。审图要注意电气与土建、安装等专业存在接口方面的问题.如电气接地、照明预埋位置是否与土建结构及现场实物相冲突,电缆桥架是否与安装管道位置相碰,电气盘柜尺寸与土建预留是否相一致等.其次根据图纸提报材料计划,可分两次提报:一次可按图纸实际用量提报,为现场施工提供保障,另一次可根据现场变更或设计变更提报,并根据情况和经验增加余量。提报时要注意电气设备的主要参数是否正确,一些材料的接口也要和电气设备接口一致.2、电气材料的到场验收管理:电气设备材料多种多样,很可能与设计不一致,但验收时要保证设备的电气参数和功能与设计一致(如设备的电压等级、绝缘等级、防腐防尘防爆等级、额定电流、功率等)。验收合格后签字确认,重要设备由监理、业主、施工三方共同验收.电气材料的存放场地要防雨通风,避开电气材料雨淋、受潮,最好采纳原包装保存。3、施工过程管理:现场达到施工条件可进行施工,一般顺序为电气接地、照明施工;电缆桥架敷设、动力管敷设;配电盘柜、电气设备安装;电缆敷设接线;电气设备交接实验、调试;单机试车、试运行。电气接地及照明要随时了解土建进度,及时根据现场情况进行接地预埋、照明管暗配预埋.照明的接线施工完毕要用万用表进行必要的绝缘电阻测试后,方可送电试亮。照明施工完毕要注意成品保护。动力电缆的敷设要根据电缆敷设方案进行,保证电缆桥架内电缆整齐、有序。敷...
