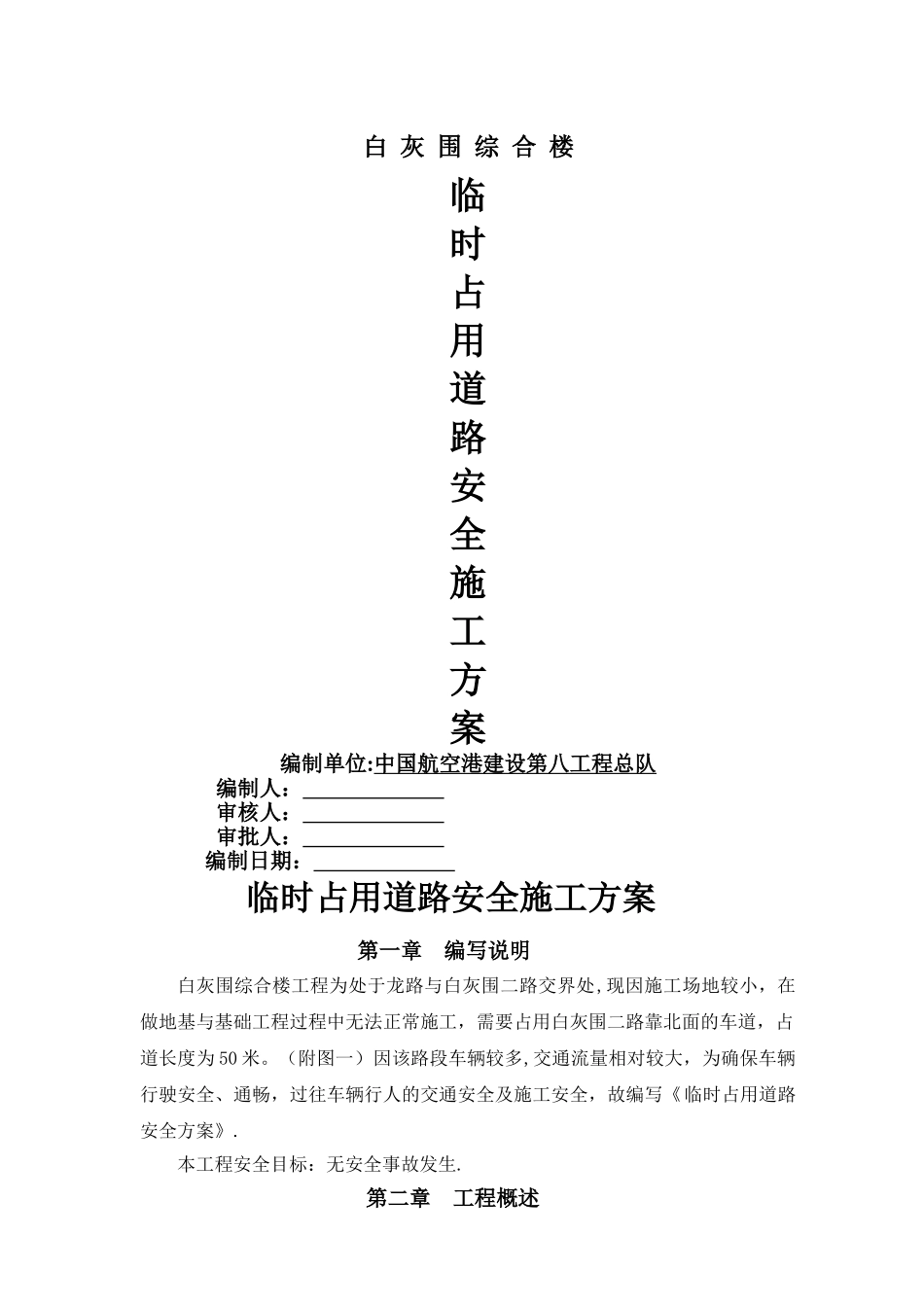

白 灰 围 综 合 楼临时占用道路安全施工方案编制单位:中国航空港建设第八工程总队 编制人: 审核人: 审批人: 编制日期: 临时占用道路安全施工方案 第一章 编写说明白灰围综合楼工程为处于龙路与白灰围二路交界处,现因施工场地较小,在做地基与基础工程过程中无法正常施工,需要占用白灰围二路靠北面的车道,占道长度为 50 米。(附图一)因该路段车辆较多,交通流量相对较大,为确保车辆行驶安全、通畅,过往车辆行人的交通安全及施工安全,故编写《临时占用道路安全方案》.本工程安全目标:无安全事故发生.第二章 工程概述本工程为钢筋混凝土框架剪力墙结构,地下一层,地上五层;建筑长为48。75m,宽 36.00m,总建筑面约为 10156m2,地下室层高 4.5m,首层层高 6m,二层至五层层高 4。2m,建筑高度为 24.3m,总工期为 198 日历天。工程由深圳市龙岗区龙城街道办事处黄阁坑社区合资兴建。第三章 人员及安全设施配置1、建立安全组织机构项目经理部及时建立由项目经理任组长,各职能部门负责人和所属工区的工班长任组员的安全管理领导小组,指导各工区、班组日常安全生产工作。本工程安全领导小组:组长:管国海副组长:陈风华小组成员:张琪 孙晓波 梁显斌 赵小川 戴纪勇 2、安全设施项目在本分项工程投入设施:1、人员安全防护用品:安全帽 20 顶、反光背心衣 5 件、防护手套 20 双,各类物品随施工人员增加而相应增加.同时做好损耗后,及时补足。2、施工、交通安全设施:施工告示牌 2 块、道路施工安全标志标牌 10 块、交通锥 10 个、警示灯 2 只、安全防护板、等等,各类物品随施工需要适应增加,同时做好损耗后,及时补足.a、施工告示牌:设置在本工程的两端,标明工程的各项内容.b、施工安全标志标牌:具有夜间反光功能,蓝底白字。设置在施工段两端,标志标牌分为:前方施工、左道封闭、右道封闭、向左行驶、向右行驶、限速标志。c、交通锥:柔性橡胶制作,高度 45cm,具有反光功能,用于辅助隔离栏或分隔交通,及施工车辆占用行车道时.d、安全防护板:2 米高的铁板制作。用于对占用道路的隔离,封闭管理,防止路人及小孩进入施工场地.e、金属隔离栏:钢管制作高度 1。5 米。用于对占用道路的隔离,防止路人及小孩进入施工场地。第四章 安全施工方案本工程在施工期间,需要占用一定宽度的慢车道,使车辆、行人的通行能力降低。密切联系交管部门,配合做好施工期间交通维护工作和封道前后过渡工作。交通...
