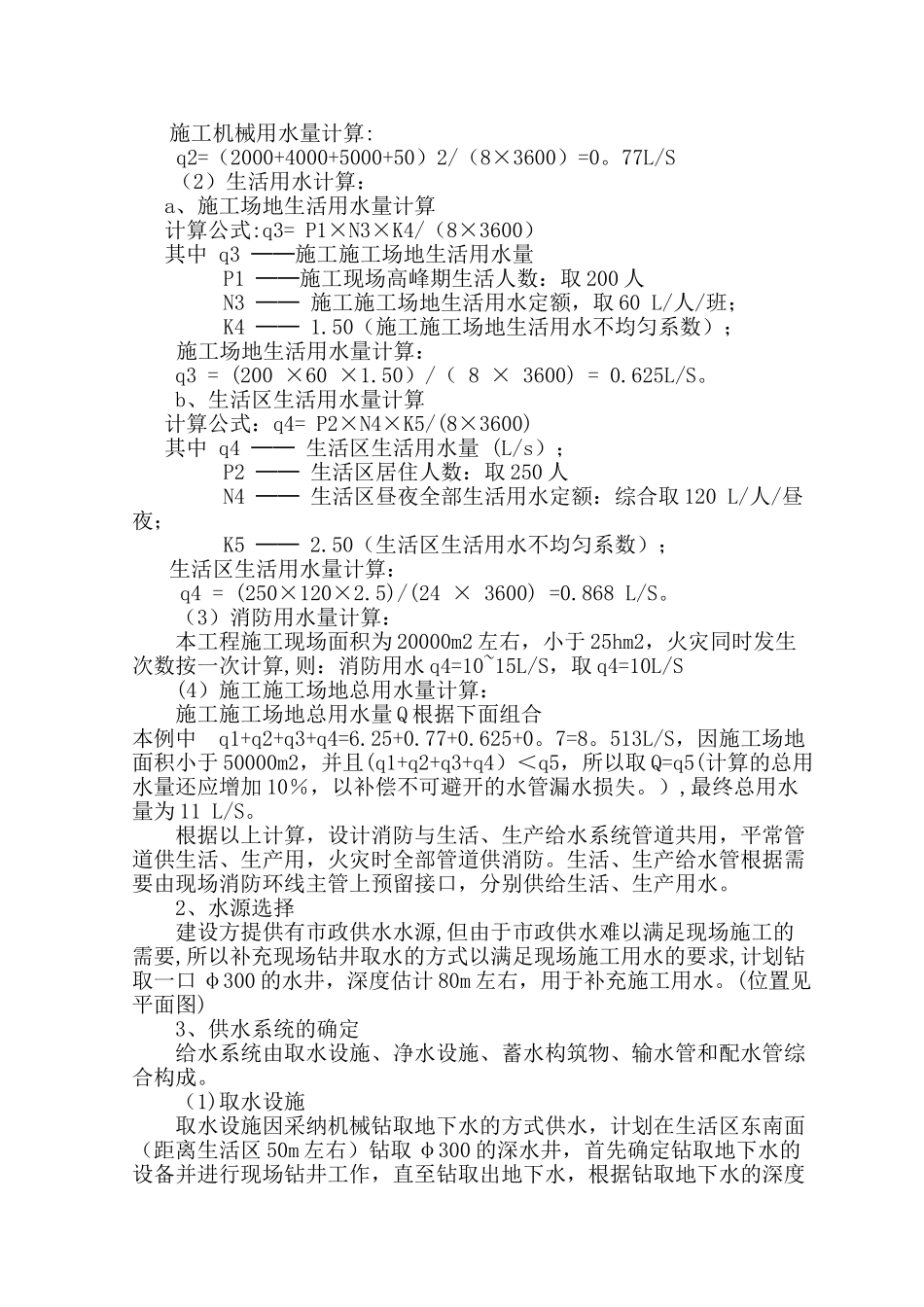

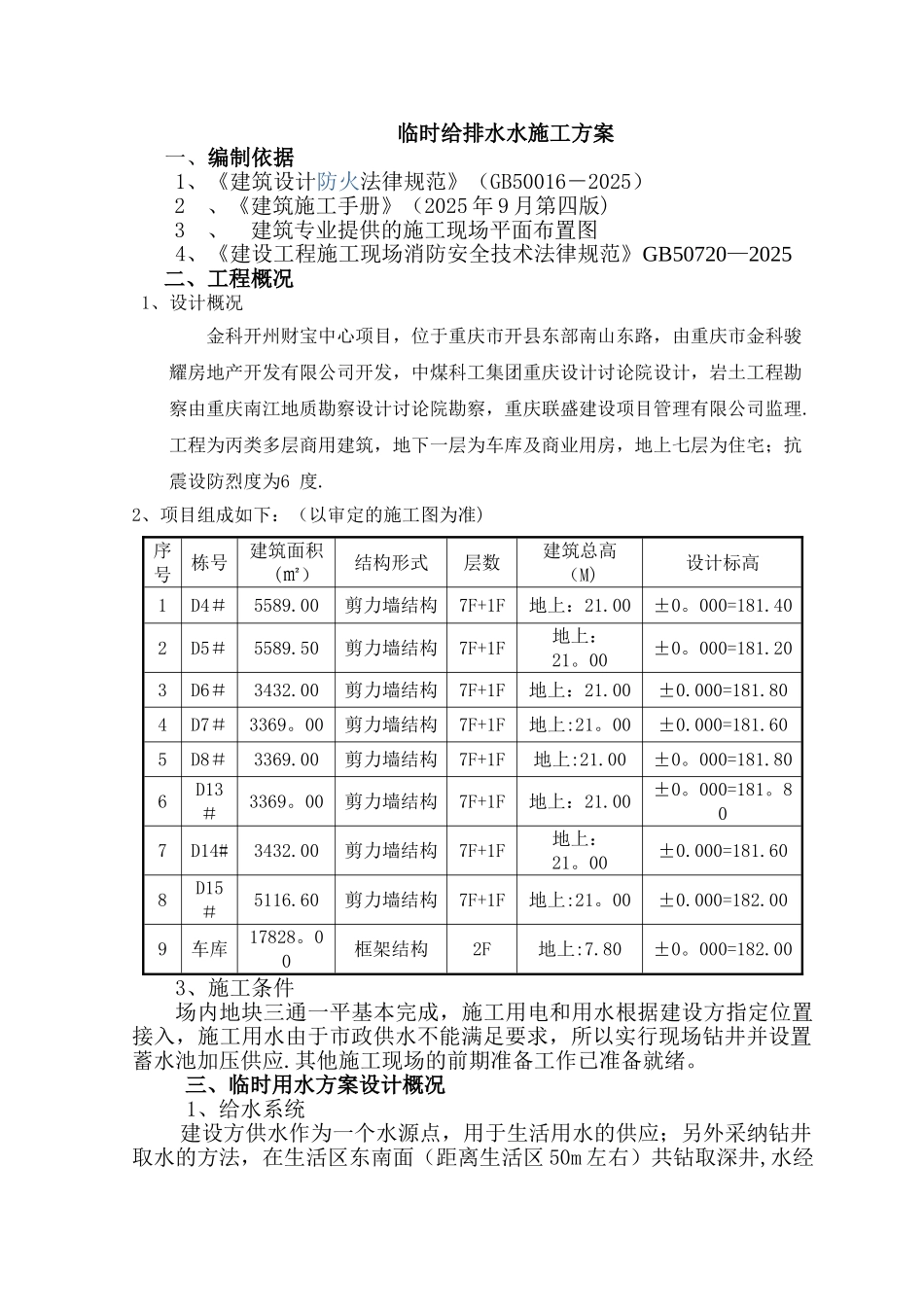

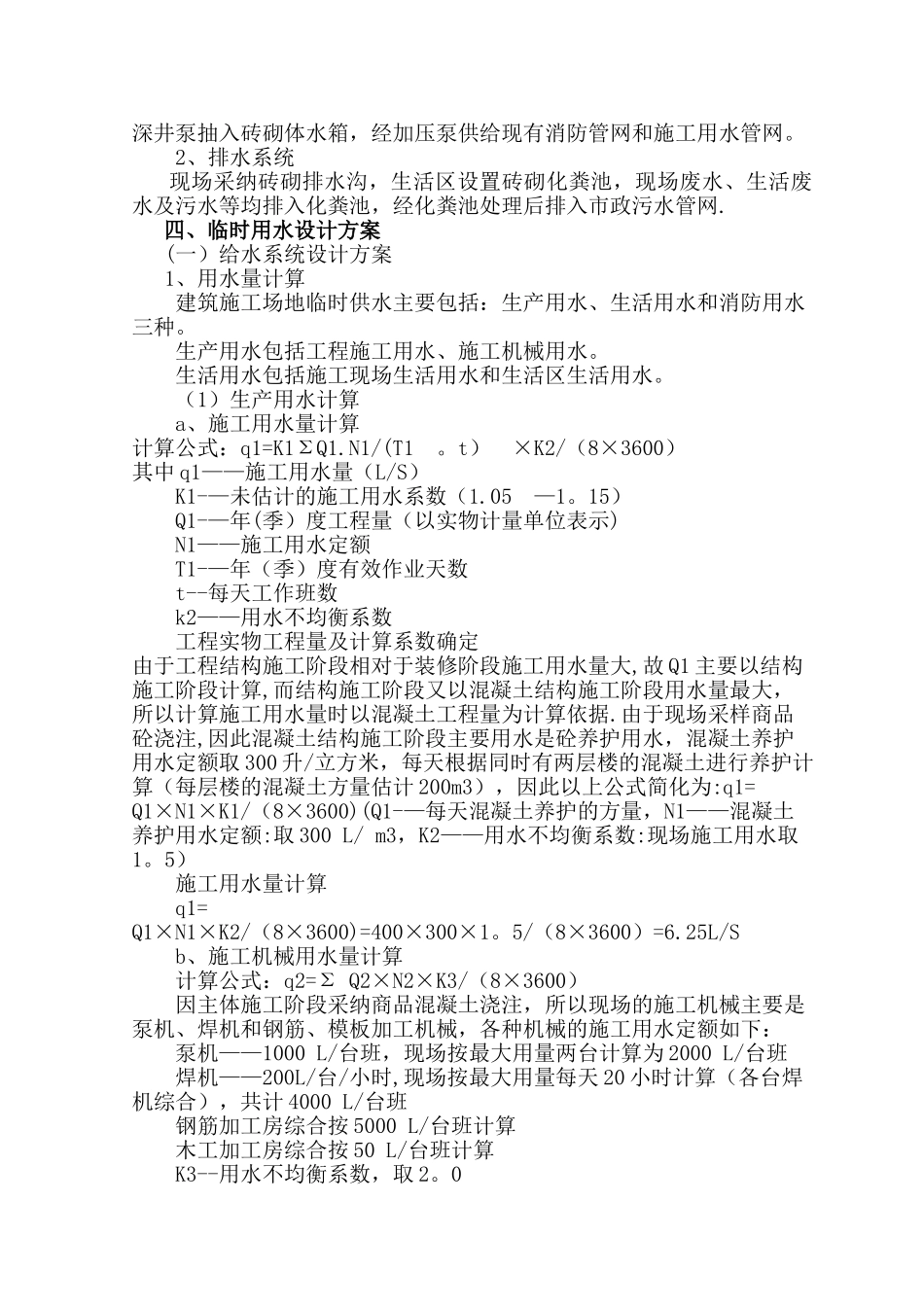

临时给排水水施工方案一、编制依据 1、《建筑设计防火法律规范》(GB50016-2025)2 、《建筑施工手册》(2025 年 9 月第四版)3 、 建筑专业提供的施工现场平面布置图 4、《建设工程施工现场消防安全技术法律规范》GB50720—2025二、工程概况1、设计概况金科开州财宝中心项目,位于重庆市开县东部南山东路,由重庆市金科骏耀房地产开发有限公司开发,中煤科工集团重庆设计讨论院设计,岩土工程勘察由重庆南江地质勘察设计讨论院勘察,重庆联盛建设项目管理有限公司监理.工程为丙类多层商用建筑,地下一层为车库及商业用房,地上七层为住宅;抗震设防烈度为6 度.2、项目组成如下:(以审定的施工图为准)序号栋号建筑面积(㎡)结构形式层数建筑总高(M)设计标高1D4#5589.00剪力墙结构7F+1F地上:21.00±0。000=181.402D5#5589.50剪力墙结构7F+1F地上:21。00±0。000=181.203D6#3432.00剪力墙结构7F+1F地上:21.00±0.000=181.804D7#3369。00剪力墙结构7F+1F地上:21。00±0.000=181.605D8#3369.00剪力墙结构7F+1F地上:21.00±0。000=181.806D13#3369。00剪力墙结构7F+1F地上:21.00±0。000=181。807D14#3432.00剪力墙结构7F+1F地上:21。00±0.000=181.608D15#5116.60剪力墙结构7F+1F地上:21。00±0.000=182.009车库17828。00框架结构2F地上:7.80±0。000=182.003、施工条件场内地块三通一平基本完成,施工用电和用水根据建设方指定位置接入,施工用水由于市政供水不能满足要求,所以实行现场钻井并设置蓄水池加压供应.其他施工现场的前期准备工作已准备就绪。三、临时用水方案设计概况1、给水系统建设方供水作为一个水源点,用于生活用水的供应;另外采纳钻井取水的方法,在生活区东南面(距离生活区 50m 左右)共钻取深井,水经深井泵抽入砖砌体水箱,经加压泵供给现有消防管网和施工用水管网。2、排水系统现场采纳砖砌排水沟,生活区设置砖砌化粪池,现场废水、生活废水及污水等均排入化粪池,经化粪池处理后排入市政污水管网.四、临时用水设计方案(一)给水系统设计方案1、用水量计算建筑施工场地临时供水主要包括:生产用水、生活用水和消防用水三种。生产用水包括工程施工用水、施工机械用水。 生活用水包括施工现场生活用水和生活区生活用水。(1)生产用水计算a、施工用水量计算 计算公式:q1=K1ΣQ1.N1/(T1 。t) ×K2/(8×3600)其中 q1——施工用水量(L/S) K1-—未估计的施工用水系数(1.05 —1。15) Q1-—...
