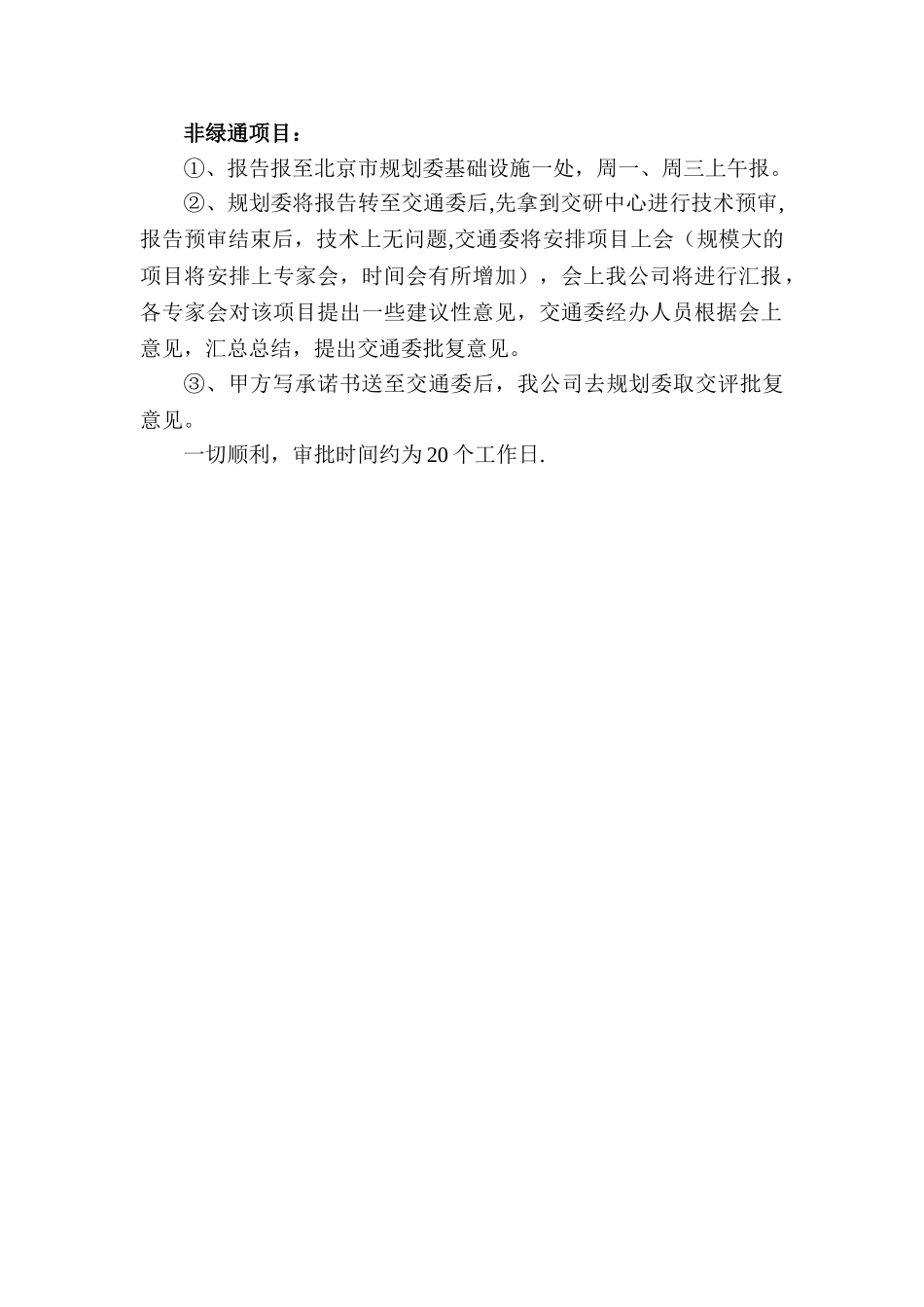

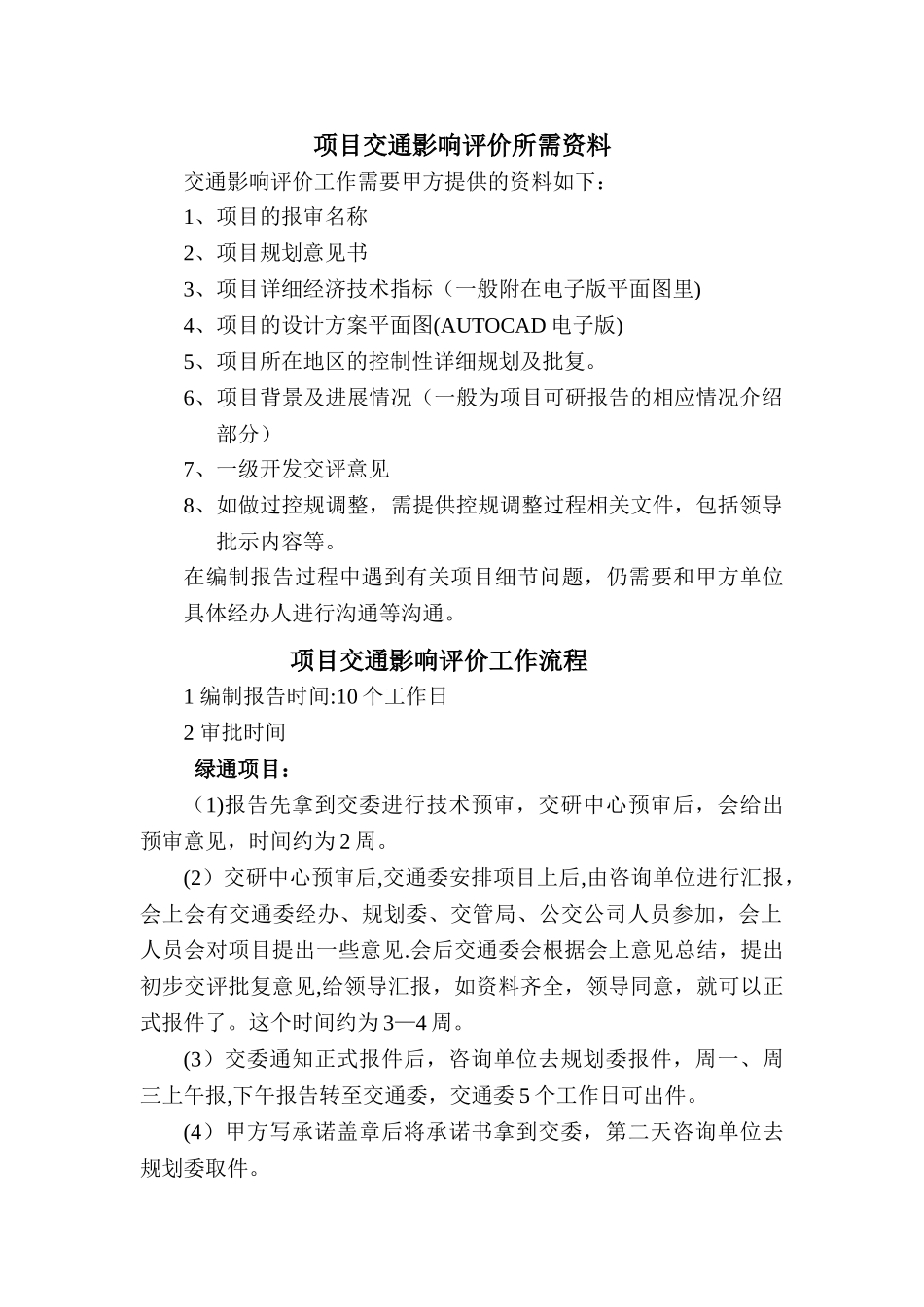

项目交通影响评价所需资料交通影响评价工作需要甲方提供的资料如下:1、项目的报审名称2、项目规划意见书3、项目详细经济技术指标(一般附在电子版平面图里)4、项目的设计方案平面图(AUTOCAD 电子版)5、项目所在地区的控制性详细规划及批复。6、项目背景及进展情况(一般为项目可研报告的相应情况介绍部分)7、一级开发交评意见8、如做过控规调整,需提供控规调整过程相关文件,包括领导批示内容等。在编制报告过程中遇到有关项目细节问题,仍需要和甲方单位具体经办人进行沟通等沟通。 项目交通影响评价工作流程1 编制报告时间:10 个工作日2 审批时间 绿通项目:(1)报告先拿到交委进行技术预审,交研中心预审后,会给出预审意见,时间约为 2 周。(2)交研中心预审后,交通委安排项目上后,由咨询单位进行汇报,会上会有交通委经办、规划委、交管局、公交公司人员参加,会上人员会对项目提出一些意见.会后交通委会根据会上意见总结,提出初步交评批复意见,给领导汇报,如资料齐全,领导同意,就可以正式报件了。这个时间约为 3—4 周。(3)交委通知正式报件后,咨询单位去规划委报件,周一、周三上午报,下午报告转至交通委,交通委 5 个工作日可出件。(4)甲方写承诺盖章后将承诺书拿到交委,第二天咨询单位去规划委取件。非绿通项目:①、报告报至北京市规划委基础设施一处,周一、周三上午报。②、规划委将报告转至交通委后,先拿到交研中心进行技术预审,报告预审结束后,技术上无问题,交通委将安排项目上会(规模大的项目将安排上专家会,时间会有所增加),会上我公司将进行汇报,各专家会对该项目提出一些建议性意见,交通委经办人员根据会上意见,汇总总结,提出交通委批复意见。③、甲方写承诺书送至交通委后,我公司去规划委取交评批复意见。一切顺利,审批时间约为 20 个工作日.
