人工挖孔灌注桩混凝土浇筑施工技术交底

人工挖孔灌注桩混凝土浇筑施工技术交底_第1页
1/3
人工挖孔灌注桩混凝土浇筑施工技术交底_第2页
2/3
人工挖孔灌注桩混凝土浇筑施工技术交底_第3页
3/3

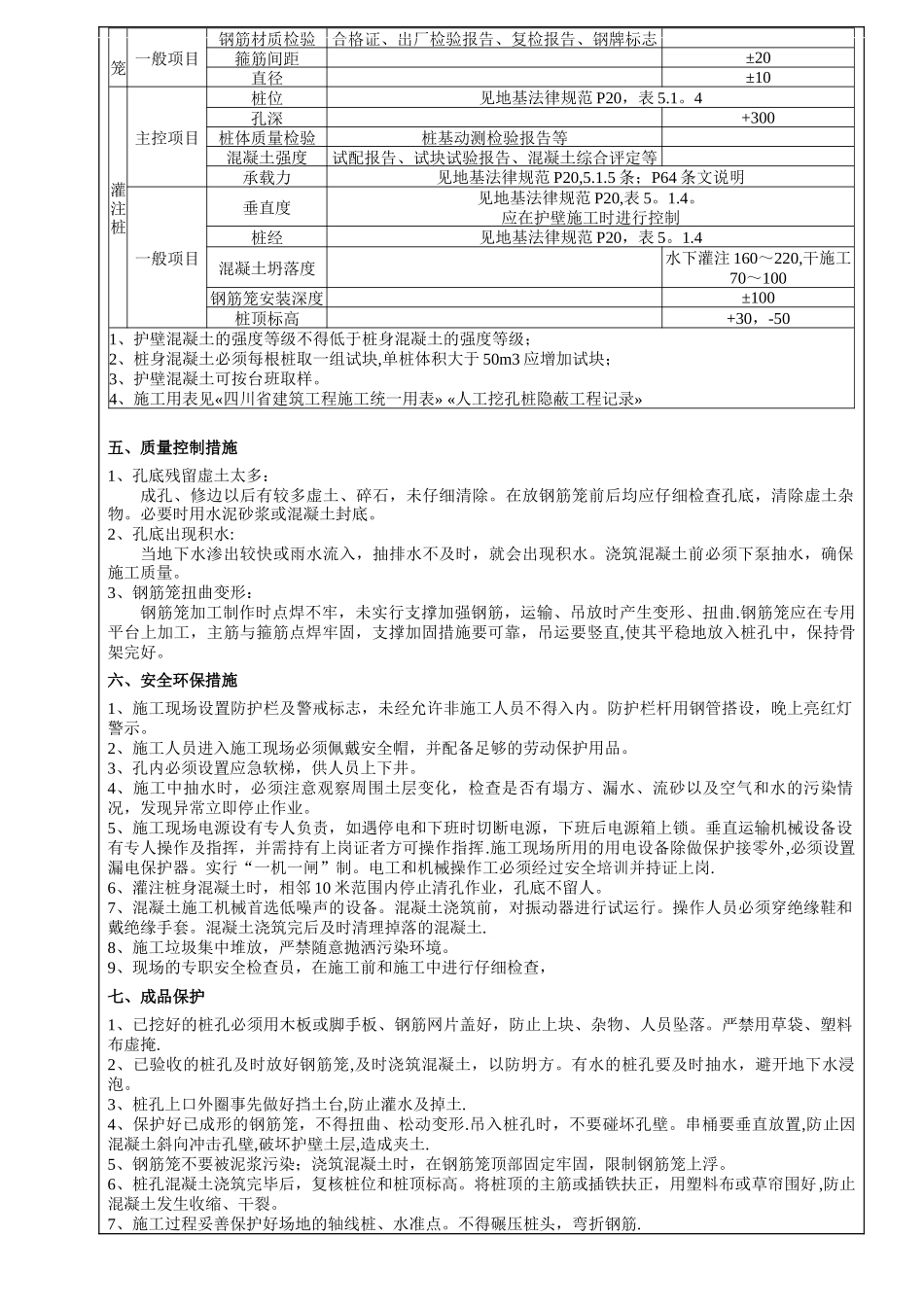

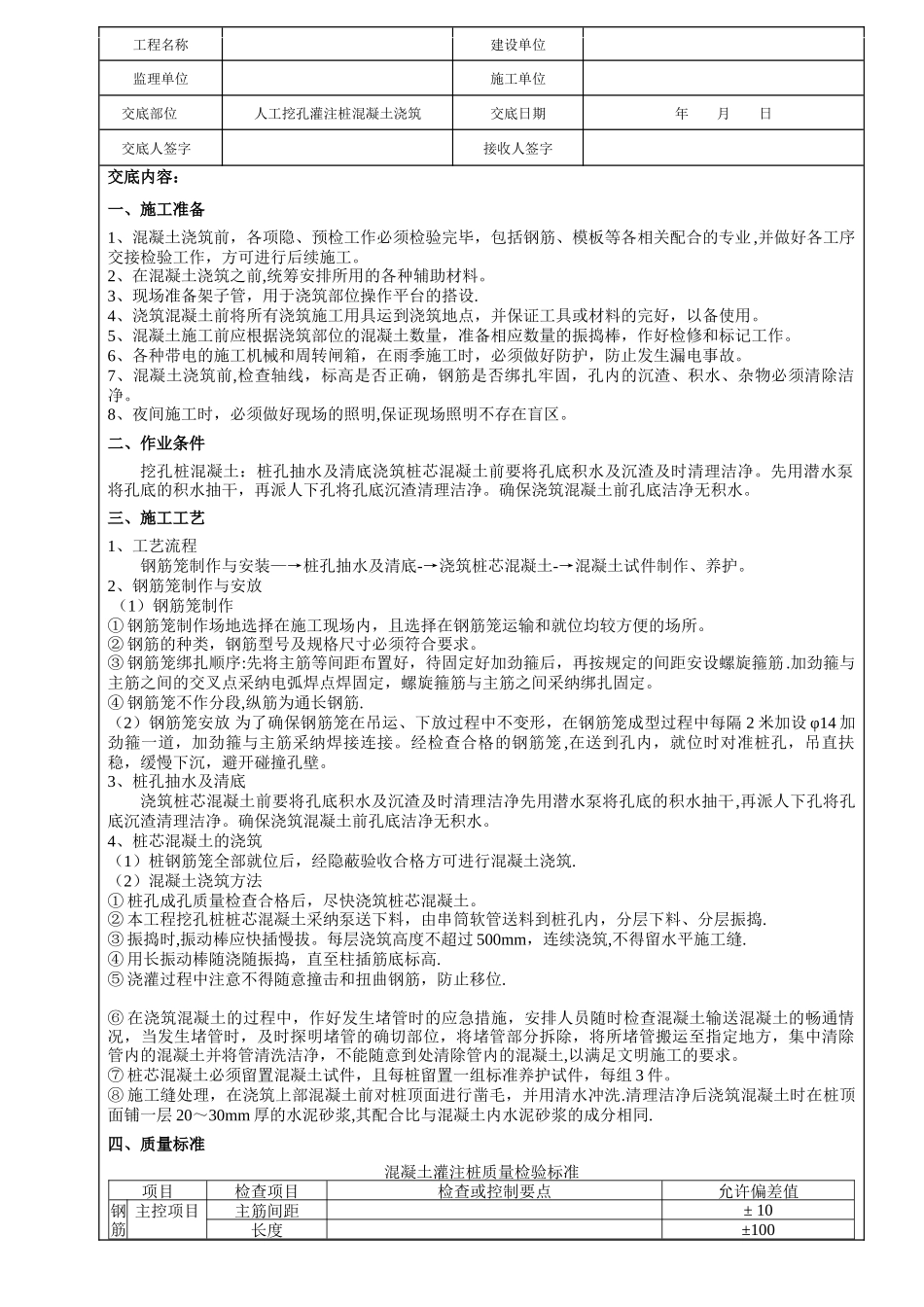

工程名称建设单位监理单位施工单位交底部位人工挖孔灌注桩混凝土浇筑交底日期年 月 日交底人签字接收人签字交底内容:一、施工准备1、混凝土浇筑前,各项隐、预检工作必须检验完毕,包括钢筋、模板等各相关配合的专业,并做好各工序交接检验工作,方可进行后续施工。2、在混凝土浇筑之前,统筹安排所用的各种辅助材料。3、现场准备架子管,用于浇筑部位操作平台的搭设.4、浇筑混凝土前将所有浇筑施工用具运到浇筑地点,并保证工具或材料的完好,以备使用。5、混凝土施工前应根据浇筑部位的混凝土数量,准备相应数量的振捣棒,作好检修和标记工作。6、各种带电的施工机械和周转闸箱,在雨季施工时,必须做好防护,防止发生漏电事故。7、混凝土浇筑前,检查轴线,标高是否正确,钢筋是否绑扎牢固,孔内的沉渣、积水、杂物必须清除洁净。8、夜间施工时,必须做好现场的照明,保证现场照明不存在盲区。二、作业条件挖孔桩混凝土:桩孔抽水及清底浇筑桩芯混凝土前要将孔底积水及沉渣及时清理洁净。先用潜水泵将孔底的积水抽干,再派人下孔将孔底沉渣清理洁净。确保浇筑混凝土前孔底洁净无积水。三、施工工艺1、工艺流程钢筋笼制作与安装—→桩孔抽水及清底-→浇筑桩芯混凝土-→混凝土试件制作、养护。2、钢筋笼制作与安放 (1)钢筋笼制作 ① 钢筋笼制作场地选择在施工现场内,且选择在钢筋笼运输和就位均较方便的场所。 ② 钢筋的种类,钢筋型号及规格尺寸必须符合要求。 ③ 钢筋笼绑扎顺序:先将主筋等间距布置好,待固定好加劲箍后,再按规定的间距安设螺旋箍筋.加劲箍与主筋之间的交叉点采纳电弧焊点焊固定,螺旋箍筋与主筋之间采纳绑扎固定。 ④ 钢筋笼不作分段,纵筋为通长钢筋. (2)钢筋笼安放 为了确保钢筋笼在吊运、下放过程中不变形,在钢筋笼成型过程中每隔 2 米加设 φ14 加劲箍一道,加劲箍与主筋采纳焊接连接。经检查合格的钢筋笼 ,在送到孔内,就位时对准桩孔,吊直扶稳,缓慢下沉,避开碰撞孔壁。3、桩孔抽水及清底 浇筑桩芯混凝土前要将孔底积水及沉渣及时清理洁净先用潜水泵将孔底的积水抽干,再派人下孔将孔底沉渣清理洁净。确保浇筑混凝土前孔底洁净无积水。 4、桩芯混凝土的浇筑 (1)桩钢筋笼全部就位后,经隐蔽验收合格方可进行混凝土浇筑.(2)混凝土浇筑方法① 桩孔成孔质量检查合格后,尽快浇筑桩芯混凝土。② 本工程挖孔桩桩芯混凝土采纳泵送下料,由串筒软管送料到桩孔内,分层下料、分层振捣.③ 振捣时,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工挖孔灌注桩混凝土浇筑施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
