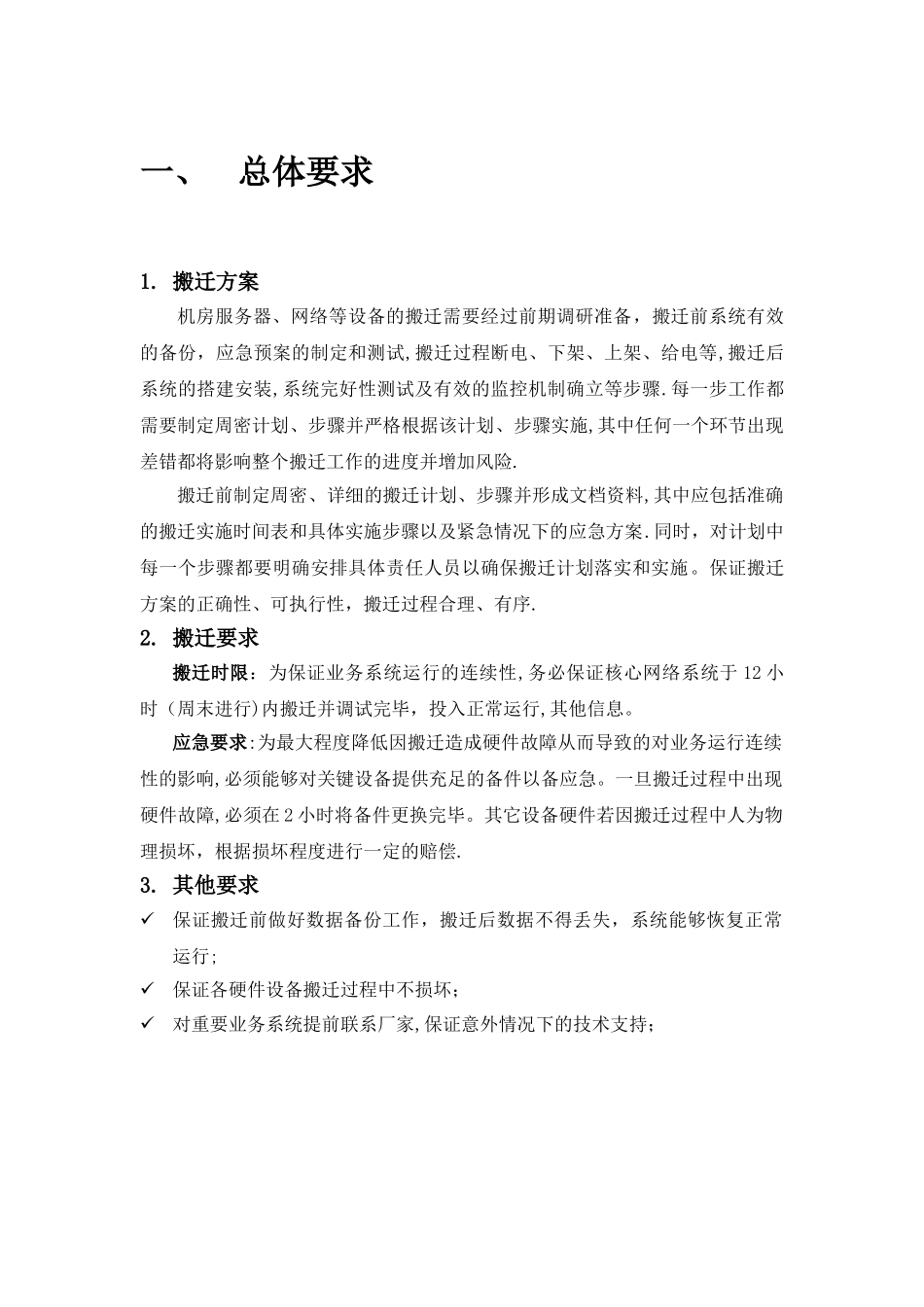

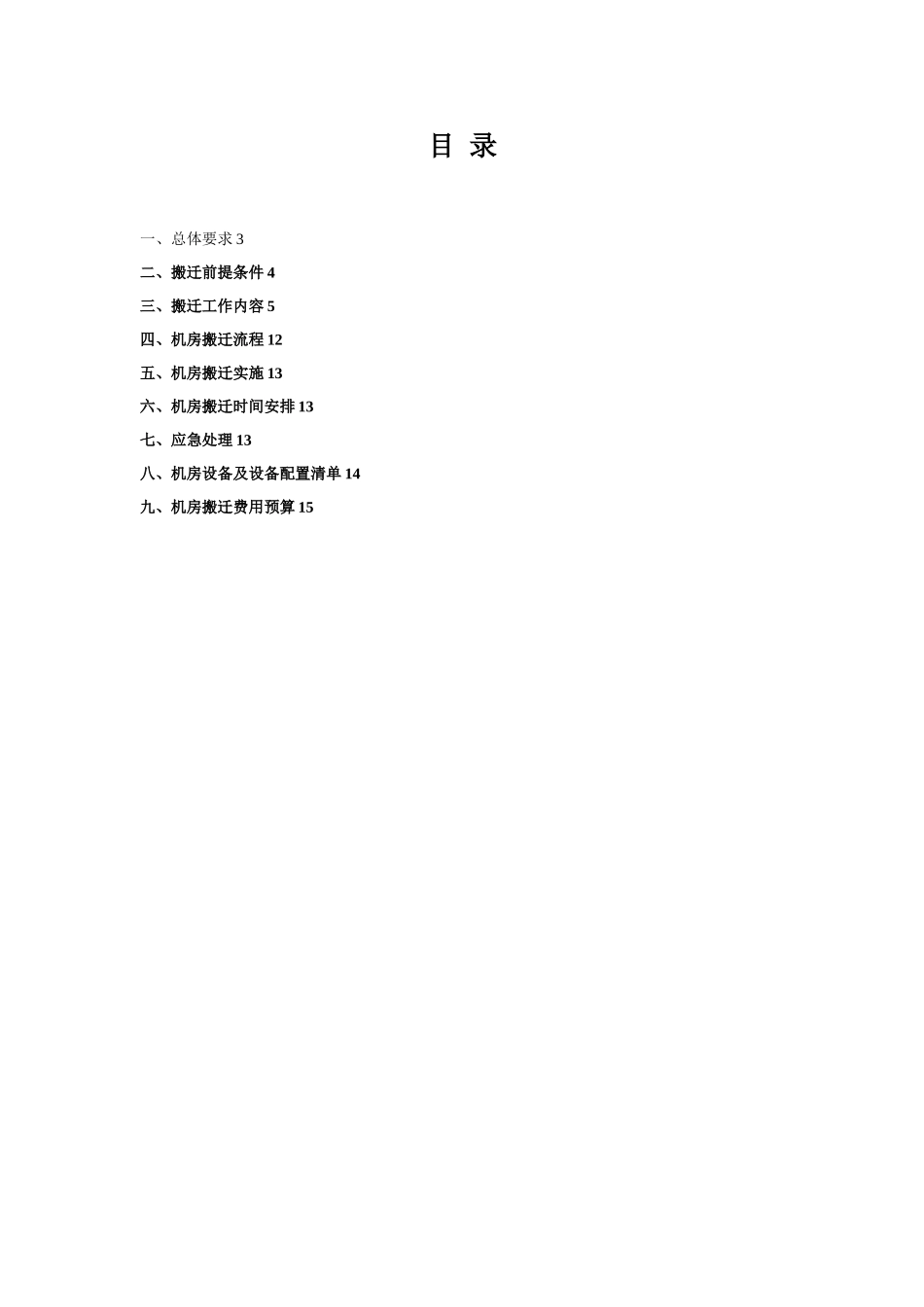

绵阳师范学院信息设备(服务器、存储、交换机)搬迁、全校网络规划及调整配置目 录一、总体要求 3二、搬迁前提条件 4三、搬迁工作内容 5四、机房搬迁流程 12五、机房搬迁实施 13六、机房搬迁时间安排 13七、应急处理 13八、机房设备及设备配置清单 14九、机房搬迁费用预算 15一、总体要求1. 搬迁方案机房服务器、网络等设备的搬迁需要经过前期调研准备,搬迁前系统有效的备份,应急预案的制定和测试,搬迁过程断电、下架、上架、给电等,搬迁后系统的搭建安装,系统完好性测试及有效的监控机制确立等步骤.每一步工作都需要制定周密计划、步骤并严格根据该计划、步骤实施,其中任何一个环节出现差错都将影响整个搬迁工作的进度并增加风险.搬迁前制定周密、详细的搬迁计划、步骤并形成文档资料,其中应包括准确的搬迁实施时间表和具体实施步骤以及紧急情况下的应急方案.同时,对计划中每一个步骤都要明确安排具体责任人员以确保搬迁计划落实和实施。保证搬迁方案的正确性、可执行性,搬迁过程合理、有序.2. 搬迁要求搬迁时限:为保证业务系统运行的连续性,务必保证核心网络系统于 12 小时(周末进行)内搬迁并调试完毕,投入正常运行,其他信息。应急要求:为最大程度降低因搬迁造成硬件故障从而导致的对业务运行连续性的影响,必须能够对关键设备提供充足的备件以备应急。一旦搬迁过程中出现硬件故障,必须在 2 小时将备件更换完毕。其它设备硬件若因搬迁过程中人为物理损坏,根据损坏程度进行一定的赔偿.3. 其他要求保证搬迁前做好数据备份工作,搬迁后数据不得丢失,系统能够恢复正常运行;保证各硬件设备搬迁过程中不损坏;对重要业务系统提前联系厂家,保证意外情况下的技术支持;二、搬迁前提条件1. 搬迁实施方案充分考虑在实施过程中可能出现的各种情况,定制详细可行性的迁移实施计划,将机房迁移工作对学校的影响降至最小。流程主要根据搬迁前的需要制定,主要详细了解当前系统设备情况,系统运行情况。针对所了解情况制定详细搬迁方案以及应急方案。2. 综合布线综合布线和各专线全部联通并测试通过,相关合作单位出具验收报告等.各种接口和连接孔制作完毕并符合要求。所有的数据专线和普通电话号码所对应的机柜配线架号必须是准确无误的,各工位所使用的电话号码必须提前确定。3. 工位信息点及电源安装、调试好所有工位所对应的信息点及计算机用配电电源,保证可用。4. 数据备份原机房设备重要数据全部进行备份、记录和标记,...
