电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

光伏工程试运验收标准

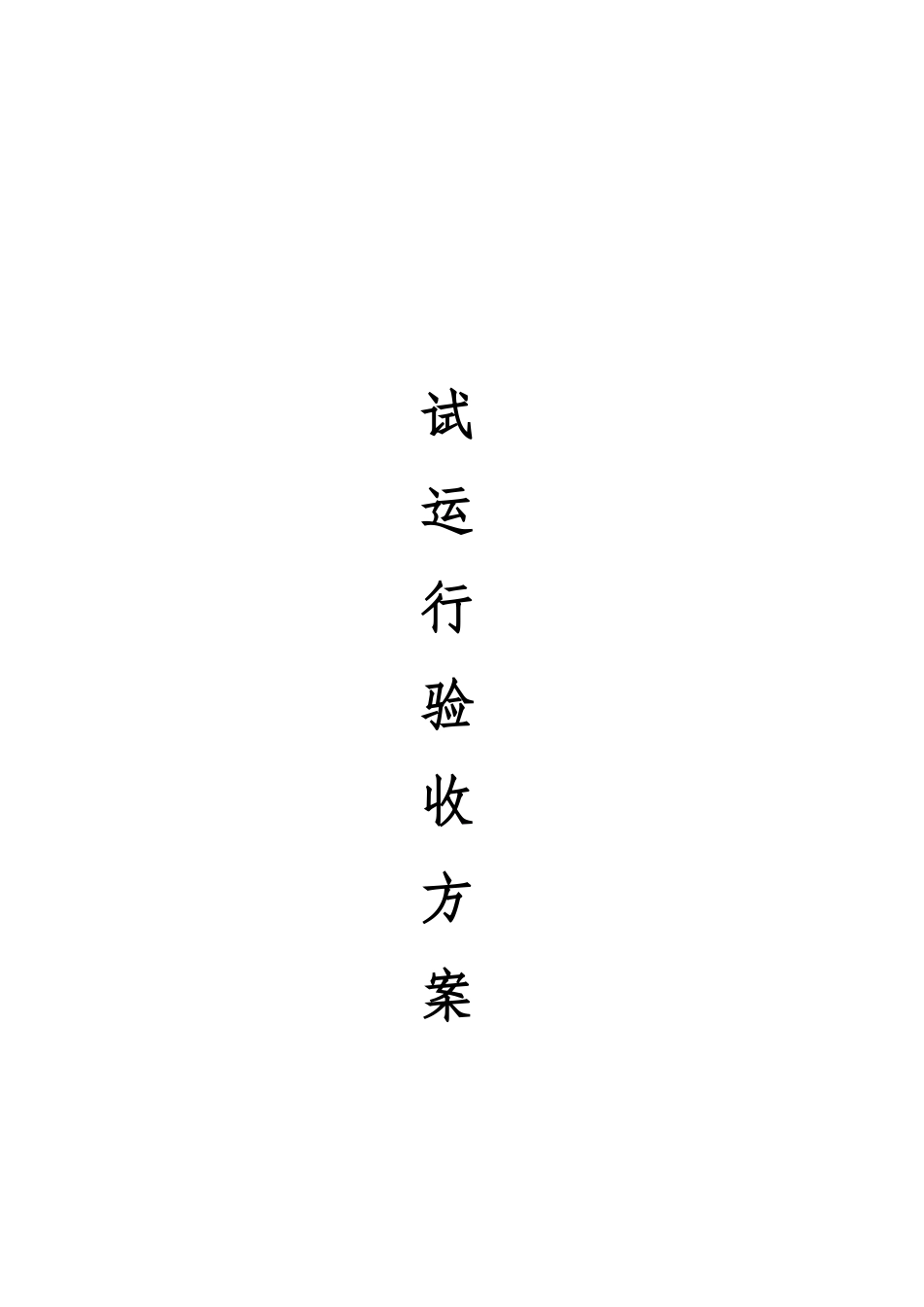

光伏工程试运验收标准_第1页
1/11

光伏工程试运验收标准_第2页
2/11

光伏工程试运验收标准_第3页
3/11
试运行验收方案试运行验收方案一、验收依据:GB 50794—2025光伏发电站施工法律规范GB/T 50796—2025光伏发电工程验收法律规范GB 50797—2025光伏发电站设计法律规范GB/T 19939—2025光伏系统并网技术要求GB 50060—2025 3 ~110kV 高压配电装置设计法律规范GB 50061 66kV 及以下架空电力线路设计法律规范GB 50150—2025电气装置安装工程电气设备交接试验标准GB 50168-2025电气装置安装工程 电缆线路施工及验收法律规范GB 50169-2025电气装置安装工程 接地装置施工及验收法律规范GB 50173电气装置安装工程 35kV 及以下架空电力线路施工及验收法律规范GB 50254—2025电气装置安装工程 低压电器施工及验收法律规范GB 50395-2025视频安防监控系统工程设计法律规范《光伏发电项目文件归档与档案整理法律规范》等相关国家及行业法律规范及本项目技术协议书.二、验收时间:对达到验收条件项目进行报验,初验后我司项目部出具验收报告及缺陷整改通知单,根据缺陷整改通知单内容组织整改.消缺完成报我司项目部二次验收。验收整改时间原则上不超过一个月,个别缺陷整改时间需要延长,另行确定!三、验收要求:1、在业主项目部对本项目整体初次验收前,EPC 方及监理项目部组织各施工队按标准及前期现场要求自检,并通过 EPC 方及监理项目部验收,验收通过后报业主项目部;2、验收相关资料收集整理完善;3、验收范围包括本项目所有分项、分部施工及所有涉及文件资料项。四、验收标准(此标准为基本要求,验收时包括但不限于以下内容)1、土建工程验收标准 建筑物不漏水、不渗水、无裂缝; 平整度应满足标准,接缝均匀平整顺直; 内外墙面地面屋面工程油漆符合规程、法律规范; 门(窗)框与墙体无裂缝、无空鼓;门(窗)开/关灵活、密封好、不变形 附件齐全完好; 水电暖消防设施齐全、功能良好; 建筑物内管道无漏点、建筑物外落水管符合施工法律规范; 路面应符合设计要求,道路无变形、裂缝;道路排水通畅;路沿符合符合设计要求;2、电气一次设备验收标准 电站应有完整的电气主接线图纸、光伏电站接入系统的批复文件; 光伏电站变压器、开关、隔离开关、CT、PT、避雷器、电缆试验项目应齐全,电气设备交接试验项目应齐全,试验结果合格; 设备标识完善;根据调度命名文件的设备名称及编号铭牌正确悬挂; 柜内及箱体防火封堵完整,内部无积灰,电缆走向明确...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

光伏工程试运验收标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
