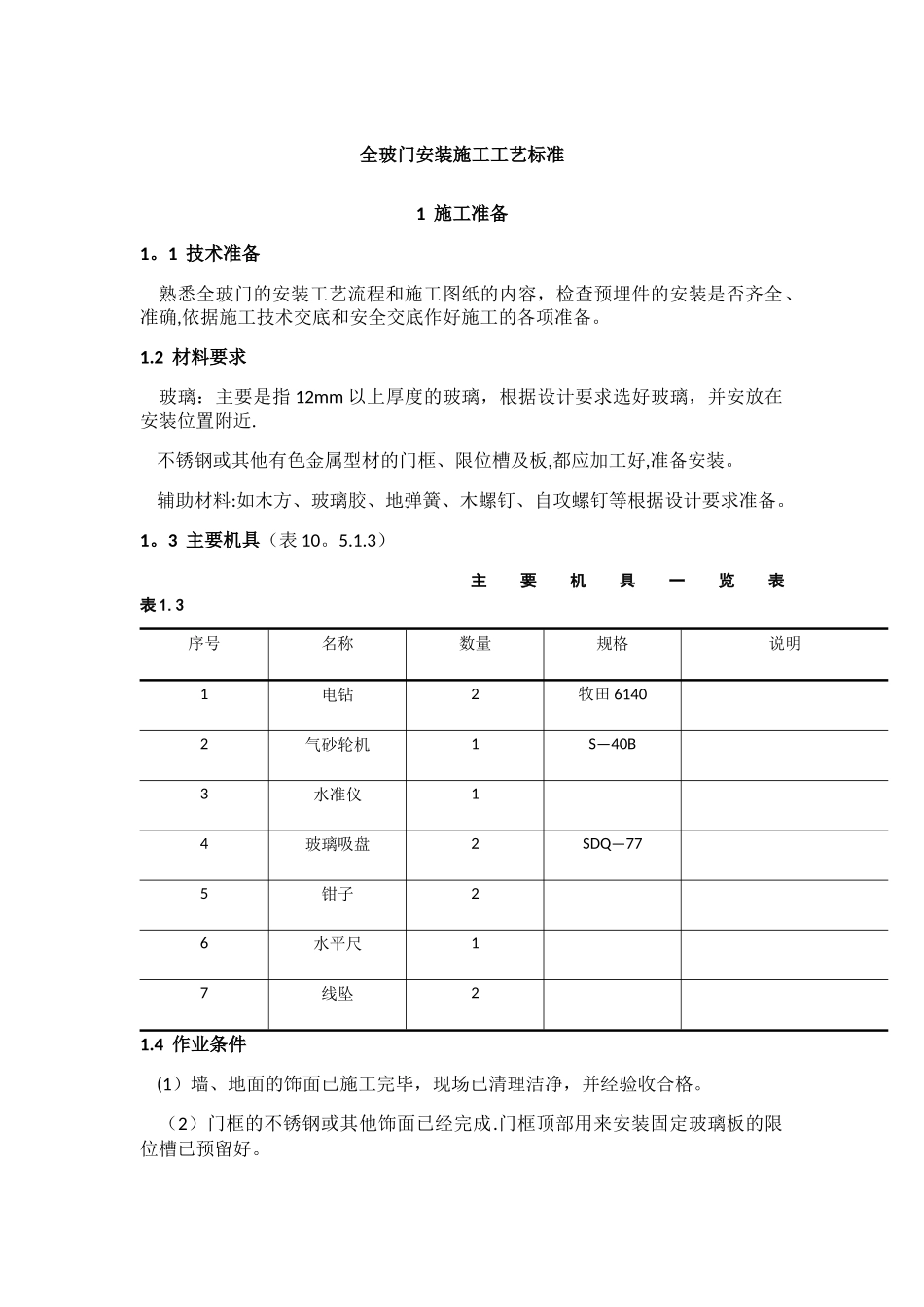

全玻门安装施工工艺标准1 施工准备1
1 技术准备 熟悉全玻门的安装工艺流程和施工图纸的内容,检查预埋件的安装是否齐全、准确,依据施工技术交底和安全交底作好施工的各项准备
2 材料要求 玻璃:主要是指 12mm 以上厚度的玻璃,根据设计要求选好玻璃,并安放在安装位置附近
不锈钢或其他有色金属型材的门框、限位槽及板,都应加工好,准备安装
辅助材料:如木方、玻璃胶、地弹簧、木螺钉、自攻螺钉等根据设计要求准备
3 主要机具(表 10
3)主要机具一览表 表 1
3序号名称数量规格说明1电钻2牧田 61402气砂轮机1S—40B3水准仪14玻璃吸盘2SDQ—775钳子26水平尺17线坠21
4 作业条件 (1)墙、地面的饰面已施工完毕,现场已清理洁净,并经验收合格
(2)门框的不锈钢或其他饰面已经完成
门框顶部用来安装固定玻璃板的限位槽已预留好

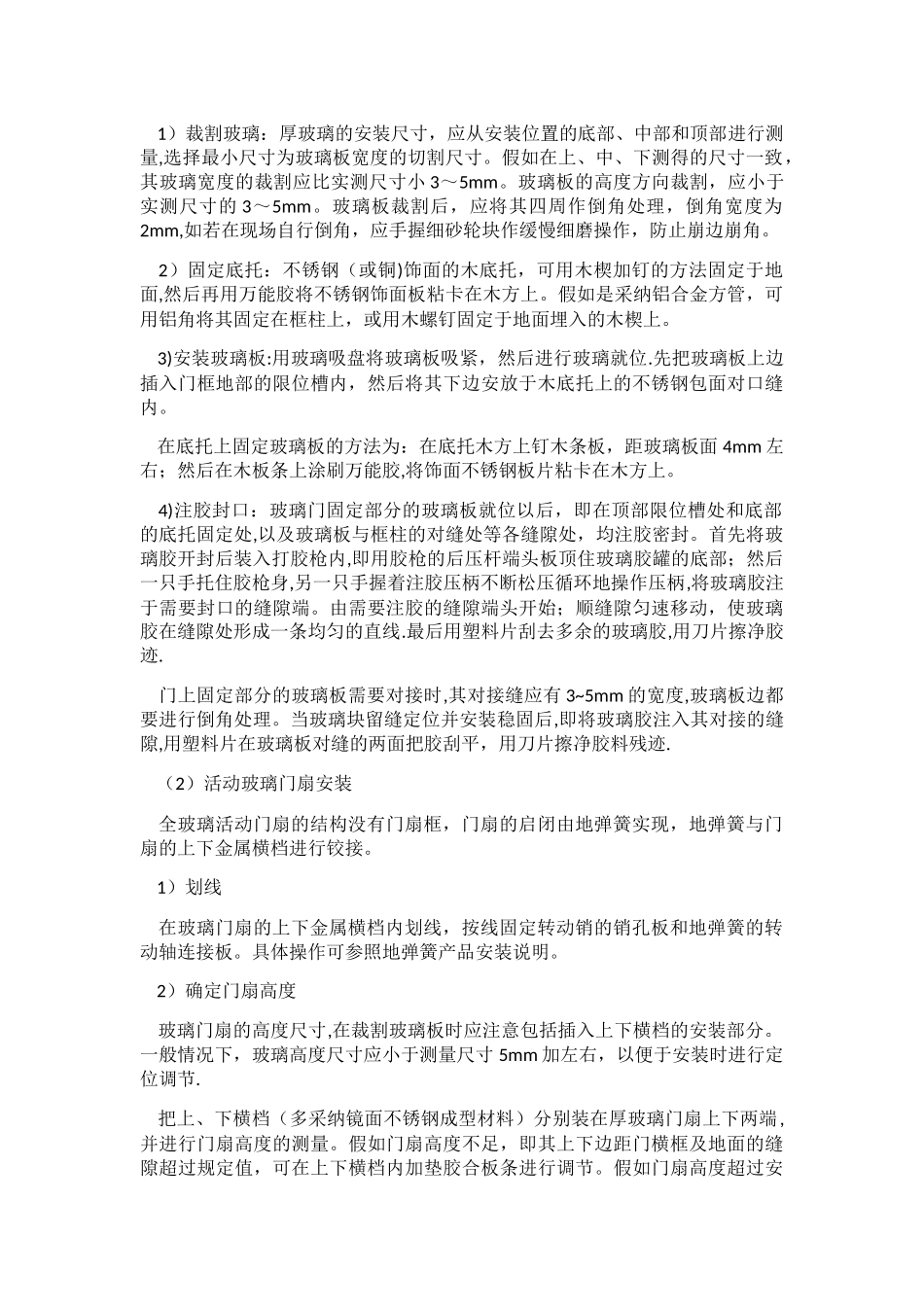

(3)活动玻璃门扇安装前应先将地面上的地弹簧和门扇顶面横梁上的定位销安装固定完毕,两者必须同一装轴线,安装时应吊垂线检查,做到准确无误,地弹簧转轴与定位销为同一中心线

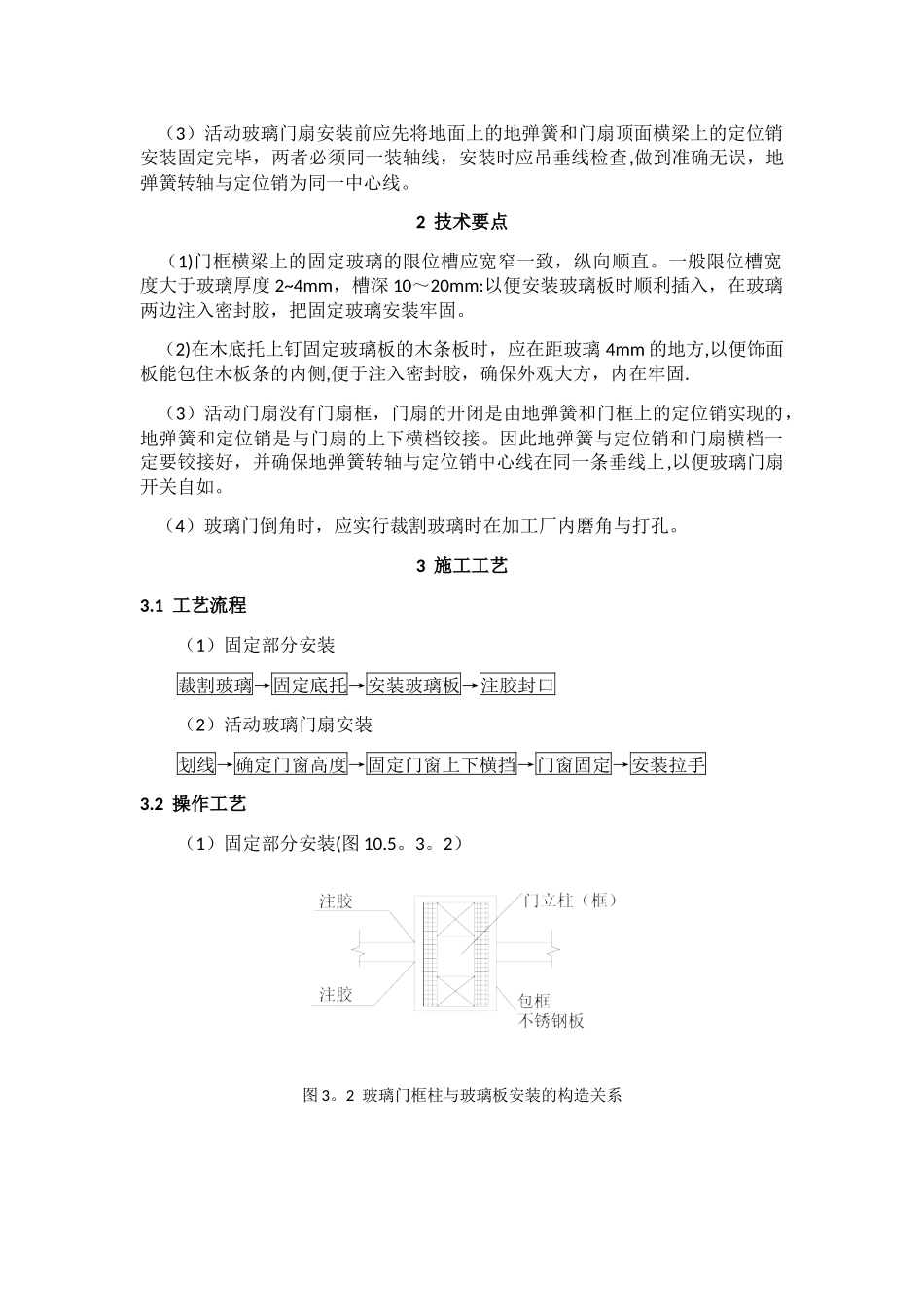

2 技术要点 (1)门框横梁上的固定玻璃的限位槽应宽窄一致,纵向顺直
一般限位槽宽度大于玻璃厚度 2~4mm,槽深 10~20mm:以便安装玻璃板时顺利插入,在玻璃两边注入密封胶,把固定玻璃安装牢固
(2)在木底托上钉固定玻璃板的木条板时,应在距玻璃 4mm 的地方,以便饰面板能包住木板条的内侧,便于注入密封胶,确保外观大方,内在牢固
(3)活动门扇没有门扇框,门扇的开闭是由地弹簧和门框上的定位销实现的,地弹簧和定位销是与门扇的上下横档铰接
因此地弹簧与定位销和门扇横档一定要铰接好,并确保地弹簧转轴与定位销中心线在同一条垂线上,以便玻璃门扇开关自如
(4)玻璃门倒角时,应实行裁割玻璃时在加工厂内磨角与打孔
3 施工工艺3
1 工艺流程(1)固定部
