车都 33R2 地块薛峰公共停车场项目施工进度计划施工单位:武汉市城建工程有限公司日 期:2025 年 10 月 29 日车都 33R2 地块薛峰公共停车场项目施工进度计划一、 工期进度计划1、本工程从 2025 年 11 月 5 日至 2025 年 12 月 15 日(按有效工期计算工期)必须完成全部的主体施工内容,能够履行停车收费服务
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述施工内容

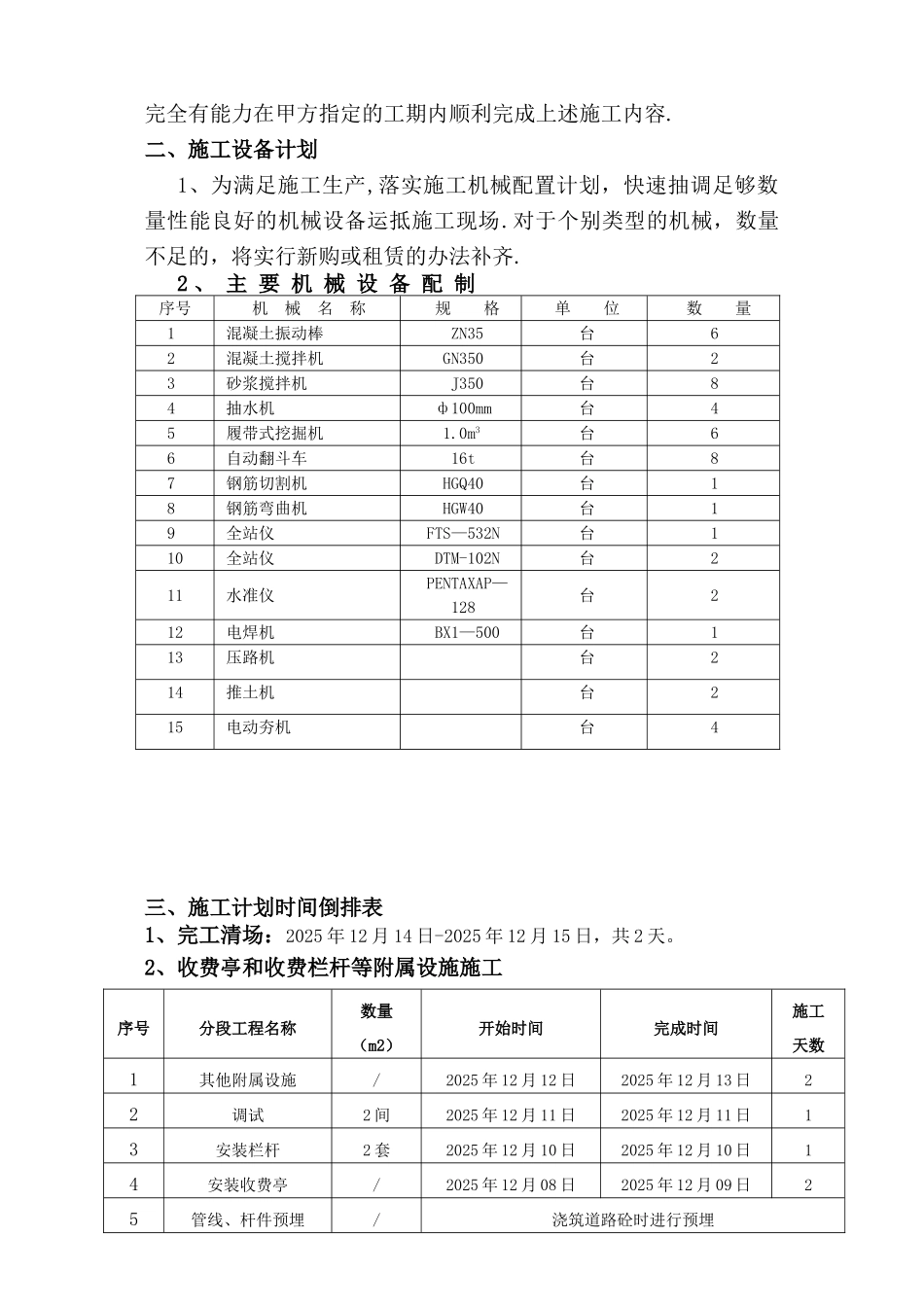

二、施工设备计划1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场
对于个别类型的机械,数量不足的,将实行新购或租赁的办法补齐
2 、 主 要 机 械 设 备 配 制序号机 械 名 称规 格单 位数 量1混凝土振动棒ZN35台62混凝土搅拌机GN350台23砂浆搅拌机J350台84抽水机ф100mm台45履带式挖掘机1

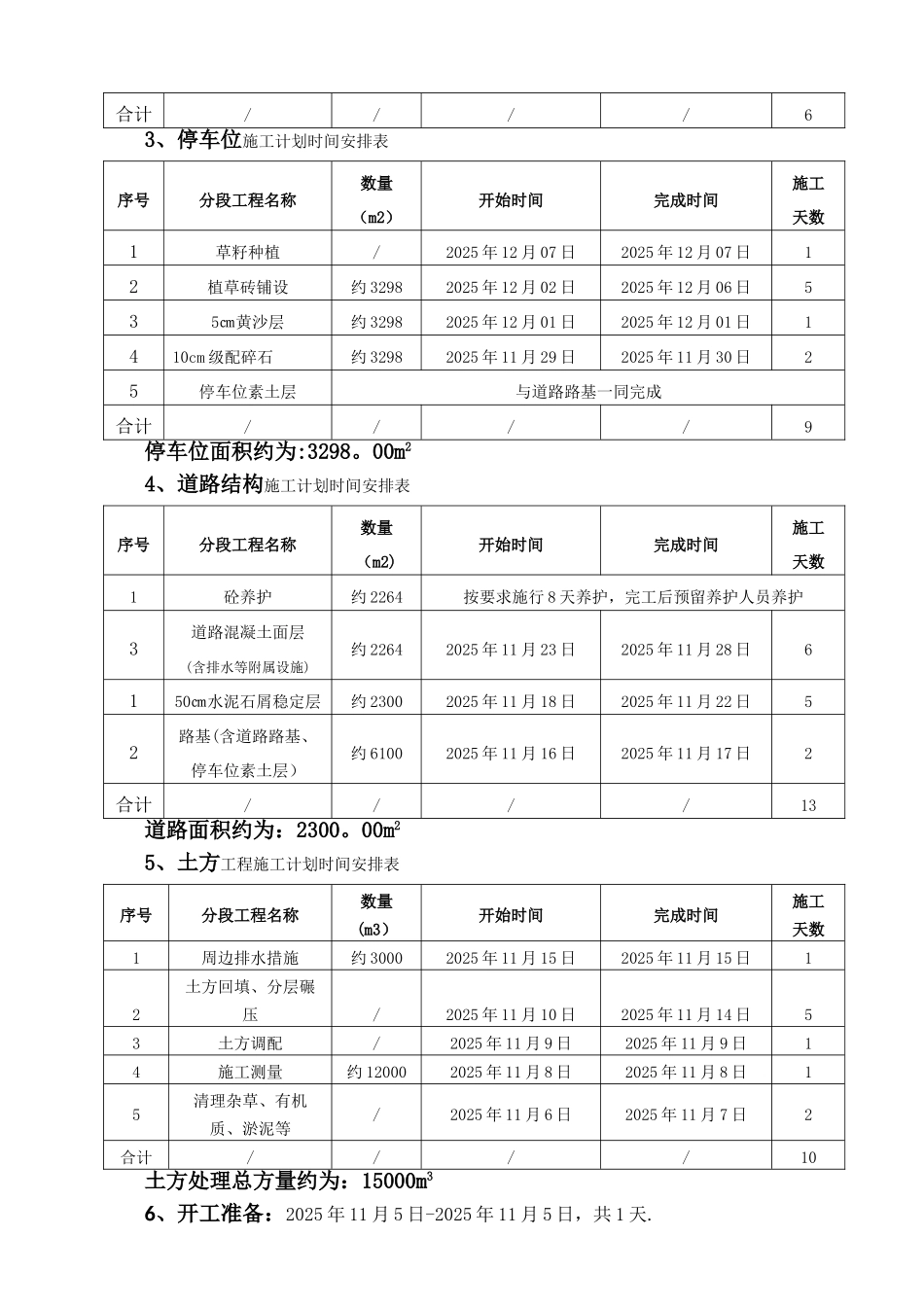

0m3台66自动翻斗车16t台87钢筋切割机HGQ40台18钢筋弯曲机HGW40台19全站仪FTS—532N台110全站仪DTM-102N台211水准仪PENTAXAP—128台212电焊机BX1—500台113压路机台214推土机台215电动夯机台4三、施工计划时间倒排表1、完工清场:2025 年 12 月 14 日-2025 年 12 月 15 日,共 2 天
2、收费亭和收费栏杆等附属设施施工序号分段工程名称数量(m2)开始时间完成时间施工天数1其他附属设施/2025 年 12 月 12 日2025 年 12 月 13 日22调试2 间2025 年 12 月 11 日2025 年 12 月 11 日13安装栏杆2 套2025 年 12 月 10 日2025 年 12 月 10 日14安装收费亭/2025 年 12 月
