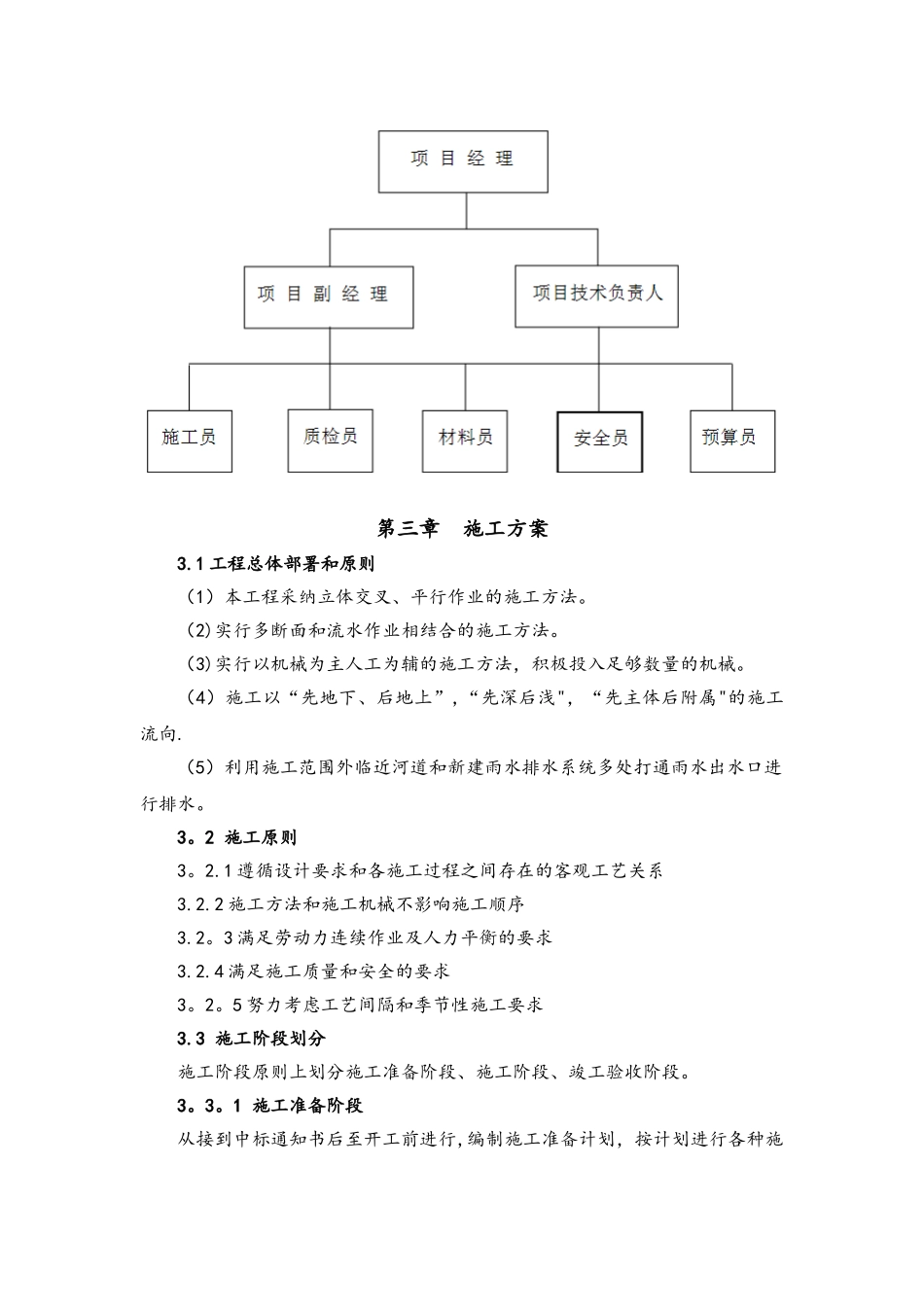

第一章 工程概况和工程特点1.工程概况1.1 工程规模本工程是诸城市潍河公园改造工程,主要解决现状入口的各项问题,包括西入口、北入口(西)、北入口(东)等路口改造,包括加设电动伸缩门及门卫房,个别路口拓宽以及积水改造,以及园区内停车场改造、绿化提升、园区道路和广场划线等内容。1.2 结构形式园路:15cm 级配碎石基础+20cmC20 水泥混凝土+透水砖园路恢复块料铺设:15cm 级配碎石基础+C15 素混凝土垫层+3cm 水泥砂浆+广场砖2.工程特点经详细讨论施工图设计、招标文件,并经反复踏勘现场,我们认为本工程有以下特点和难点,我公司将对这些特点和难点实行专门措施并想方设法予以解决和完成,以确保本工程各项指标得以顺利实现。2.1 本期是公园改造工程,内容复杂繁多。2。2 其他特点2。2。1 外部协调多进场施工后,需要和建设单位、监理单位以及其它相关单位配合协调外部矛盾,还要与当地居民协调,外部协调相对较多。2.2。2 工期要求高施工工期为 2025 年 9 月 29 日—2025 年 11 月 12 日,工期为 45 天。任务量大、工期紧张。2.2.3 内容多、复杂(1)地质情况复杂,施工场地限制.(2)基础施工面临秋、雨季施工。第二章 现场管理班子2。1 项目部成员构成为了保证工程建设,达到预期项目规划目标,必须建立一个精干、高效且能打硬仗的项目组织机构。项目部组织形式采纳直线职能制,组织人员持证上岗,各司其职。第三章 施工方案3.1 工程总体部署和原则(1)本工程采纳立体交叉、平行作业的施工方法。(2)实行多断面和流水作业相结合的施工方法。(3)实行以机械为主人工为辅的施工方法,积极投入足够数量的机械。(4)施工以“先地下、后地上”,“先深后浅",“先主体后附属"的施工流向.(5)利用施工范围外临近河道和新建雨水排水系统多处打通雨水出水口进行排水。3。2 施工原则3。2.1 遵循设计要求和各施工过程之间存在的客观工艺关系3.2.2 施工方法和施工机械不影响施工顺序3.2。3 满足劳动力连续作业及人力平衡的要求3.2.4 满足施工质量和安全的要求3。2。5 努力考虑工艺间隔和季节性施工要求3.3 施工阶段划分施工阶段原则上划分施工准备阶段、施工阶段、竣工验收阶段。3。3。1 施工准备阶段从接到中标通知书后至开工前进行,编制施工准备计划,按计划进行各种施工前准备。3。3。2 施工阶段在这投标工期期间需合理组织、精心施工,完成工程各项指标。3.3。3 竣工验收阶段在工程完工后进行,期间需进行大...
