2B320000 公路工程项目施工管理实务专题一 公路工程施工组织设计及进度控制 [考点] 施工组织设计的编制的内容、程序、方法;施工方案的制订原则和内容;公路工程进度计划编制的依据、步骤及内容;横道图;“S”曲线;双代号网络计划的绘图规则;双代号网络计划的时间参数的含义和计算方法;双代号网络计划的关键线路的判别方法;双代号网络计划优化;施工进度控制的组织措施、技术措施、经济措施和管理措施;公路施工过程组织方法和特点;流水施工组织;公路工程进度的审批、检查、调整;工程施工延误的处理

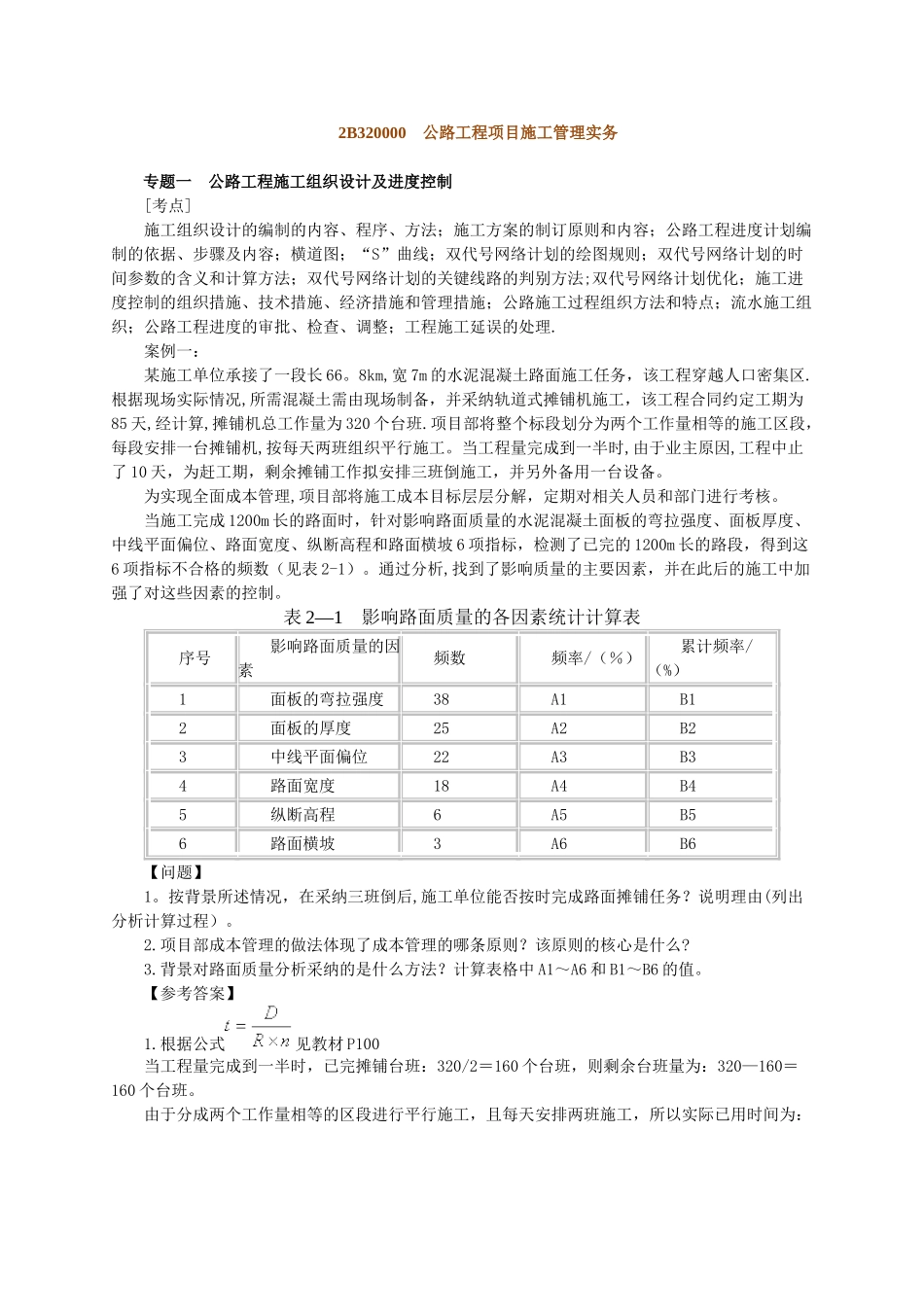

案例一: 某施工单位承接了一段长 66
8km,宽 7m 的水泥混凝土路面施工任务,该工程穿越人口密集区
根据现场实际情况,所需混凝土需由现场制备,并采纳轨道式摊铺机施工,该工程合同约定工期为85 天,经计算,摊铺机总工作量为 320 个台班
项目部将整个标段划分为两个工作量相等的施工区段,每段安排一台摊铺机,按每天两班组织平行施工

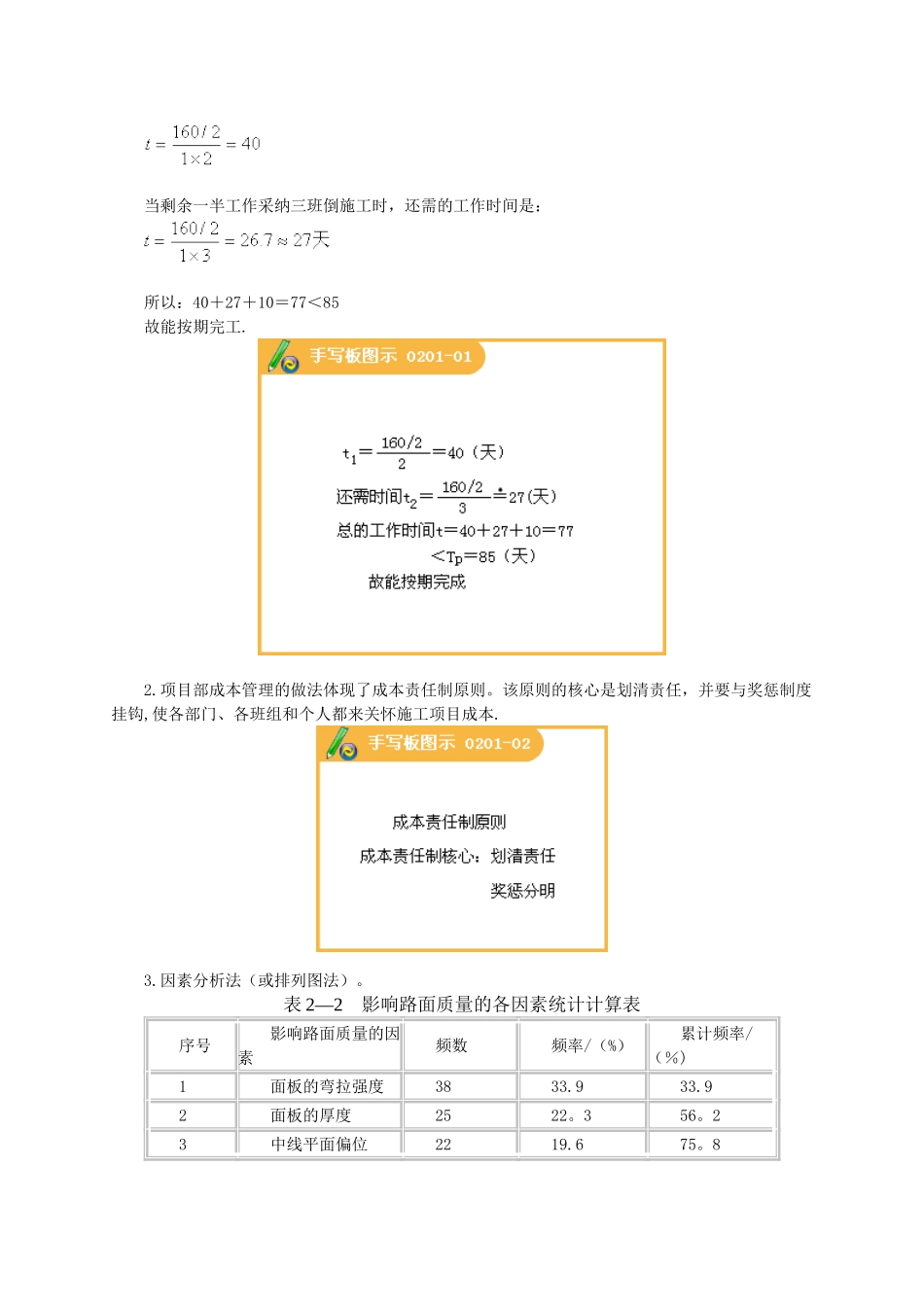

当工程量完成到一半时,由于业主原因,工程中止了 10 天,为赶工期,剩余摊铺工作拟安排三班倒施工,并另外备用一台设备
为实现全面成本管理,项目部将施工成本目标层层分解,定期对相关人员和部门进行考核

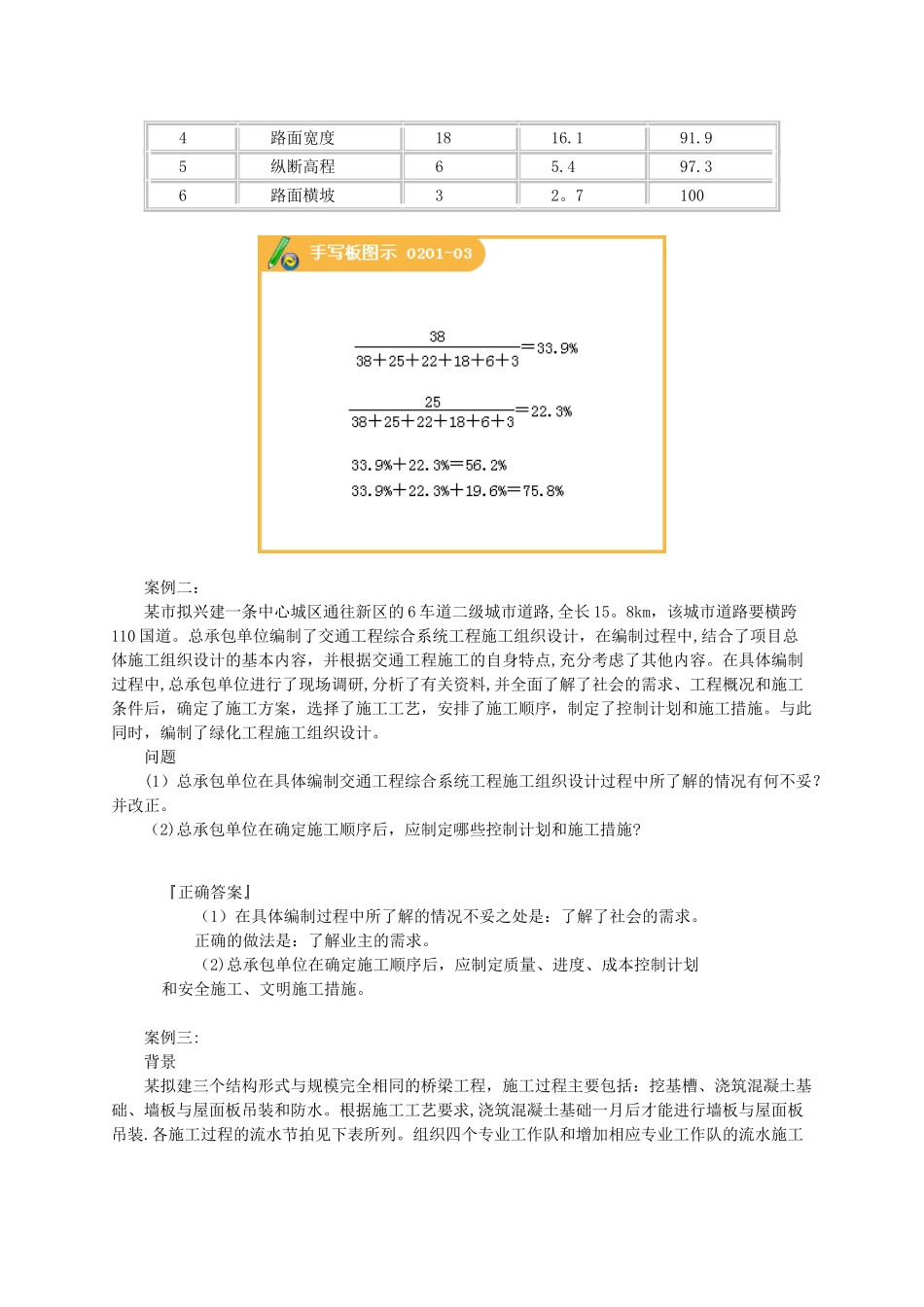

当施工完成 1200m 长的路面时,针对影响路面质量的水泥混凝土面板的弯拉强度、面板厚度、中线平面偏位、路面宽度、纵断高程和路面横坡 6 项指标,检测了已完的 1200m 长的路段,得到这6 项指标不合格的频数(见表 2-1)
通过分析,找到了影响质量的主要因素,并在此后的施工中加强了对这些因素的控制
