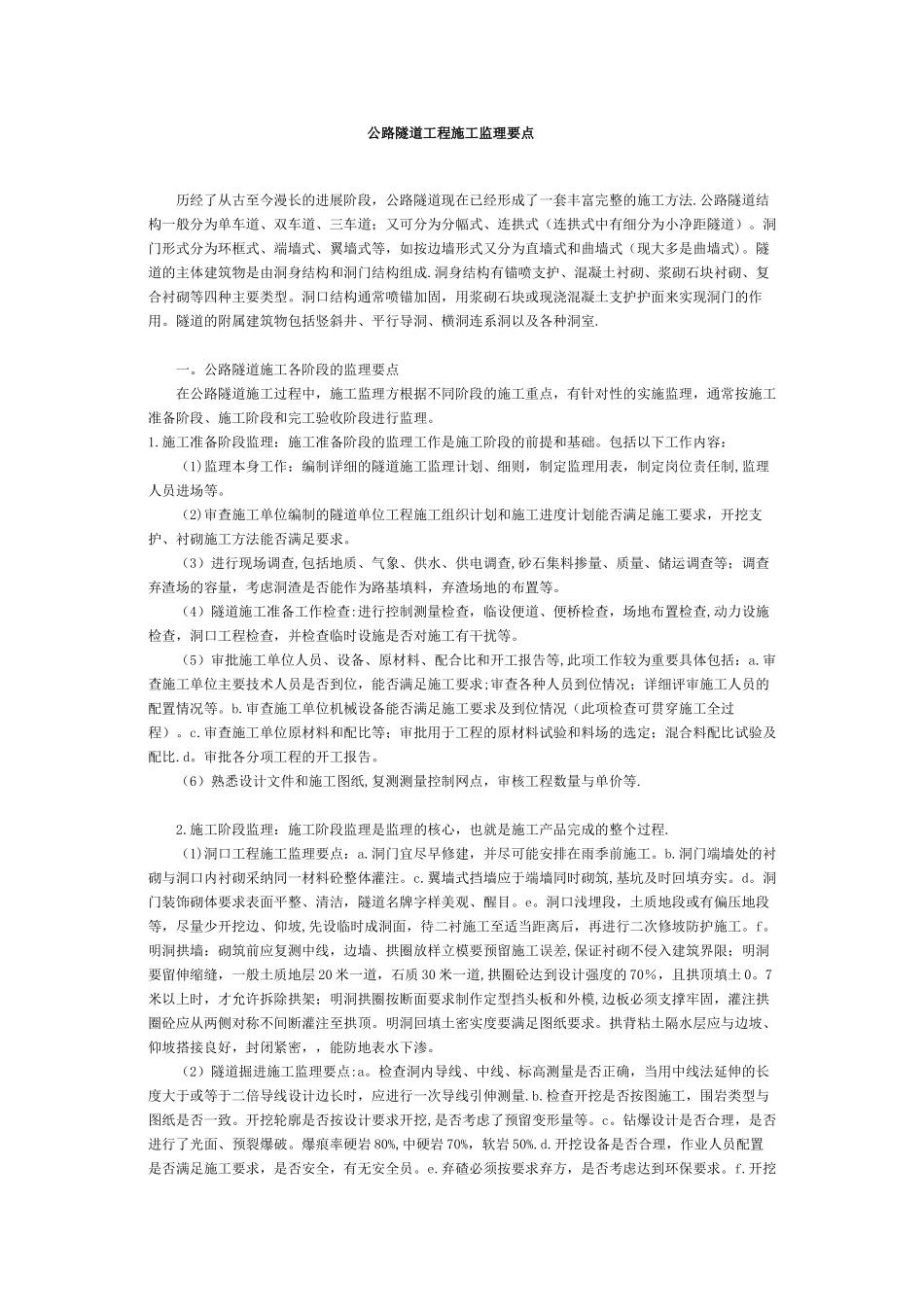

公路隧道工程施工监理要点 历经了从古至今漫长的进展阶段,公路隧道现在已经形成了一套丰富完整的施工方法.公路隧道结构一般分为单车道、双车道、三车道;又可分为分幅式、连拱式(连拱式中有细分为小净距隧道)。洞门形式分为环框式、端墙式、翼墙式等,如按边墙形式又分为直墙式和曲墙式(现大多是曲墙式)。隧道的主体建筑物是由洞身结构和洞门结构组成.洞身结构有锚喷支护、混凝土衬砌、浆砌石块衬砌、复合衬砌等四种主要类型。洞口结构通常喷锚加固,用浆砌石块或现浇混凝土支护护面来实现洞门的作用。隧道的附属建筑物包括竖斜井、平行导洞、横洞连系洞以及各种洞室. 一。公路隧道施工各阶段的监理要点 在公路隧道施工过程中,施工监理方根据不同阶段的施工重点,有针对性的实施监理,通常按施工准备阶段、施工阶段和完工验收阶段进行监理。1.施工准备阶段监理:施工准备阶段的监理工作是施工阶段的前提和基础。包括以下工作内容: (1)监理本身工作:编制详细的隧道施工监理计划、细则,制定监理用表,制定岗位责任制,监理人员进场等。 (2)审查施工单位编制的隧道单位工程施工组织计划和施工进度计划能否满足施工要求,开挖支护、衬砌施工方法能否满足要求。 (3)进行现场调查,包括地质、气象、供水、供电调查,砂石集料掺量、质量、储运调查等;调查弃渣场的容量,考虑洞渣是否能作为路基填料,弃渣场地的布置等。 (4)隧道施工准备工作检查:进行控制测量检查,临设便道、便桥检查,场地布置检查,动力设施检查,洞口工程检查,并检查临时设施是否对施工有干扰等。 (5)审批施工单位人员、设备、原材料、配合比和开工报告等,此项工作较为重要具体包括:a.审查施工单位主要技术人员是否到位,能否满足施工要求;审查各种人员到位情况;详细评审施工人员的配置情况等。b.审查施工单位机械设备能否满足施工要求及到位情况(此项检查可贯穿施工全过程)。c.审查施工单位原材料和配比等;审批用于工程的原材料试验和料场的选定;混合料配比试验及配比.d。审批各分项工程的开工报告。 (6)熟悉设计文件和施工图纸,复测测量控制网点,审核工程数量与单价等. 2.施工阶段监理:施工阶段监理是监理的核心,也就是施工产品完成的整个过程. (1)洞口工程施工监理要点:a.洞门宜尽早修建,并尽可能安排在雨季前施工。b.洞门端墙处的衬砌与洞口内衬砌采纳同一材料砼整体灌注。c.翼墙式挡墙应于端墙同时砌筑,基坑及时回填夯实。d。洞门装饰砌...
