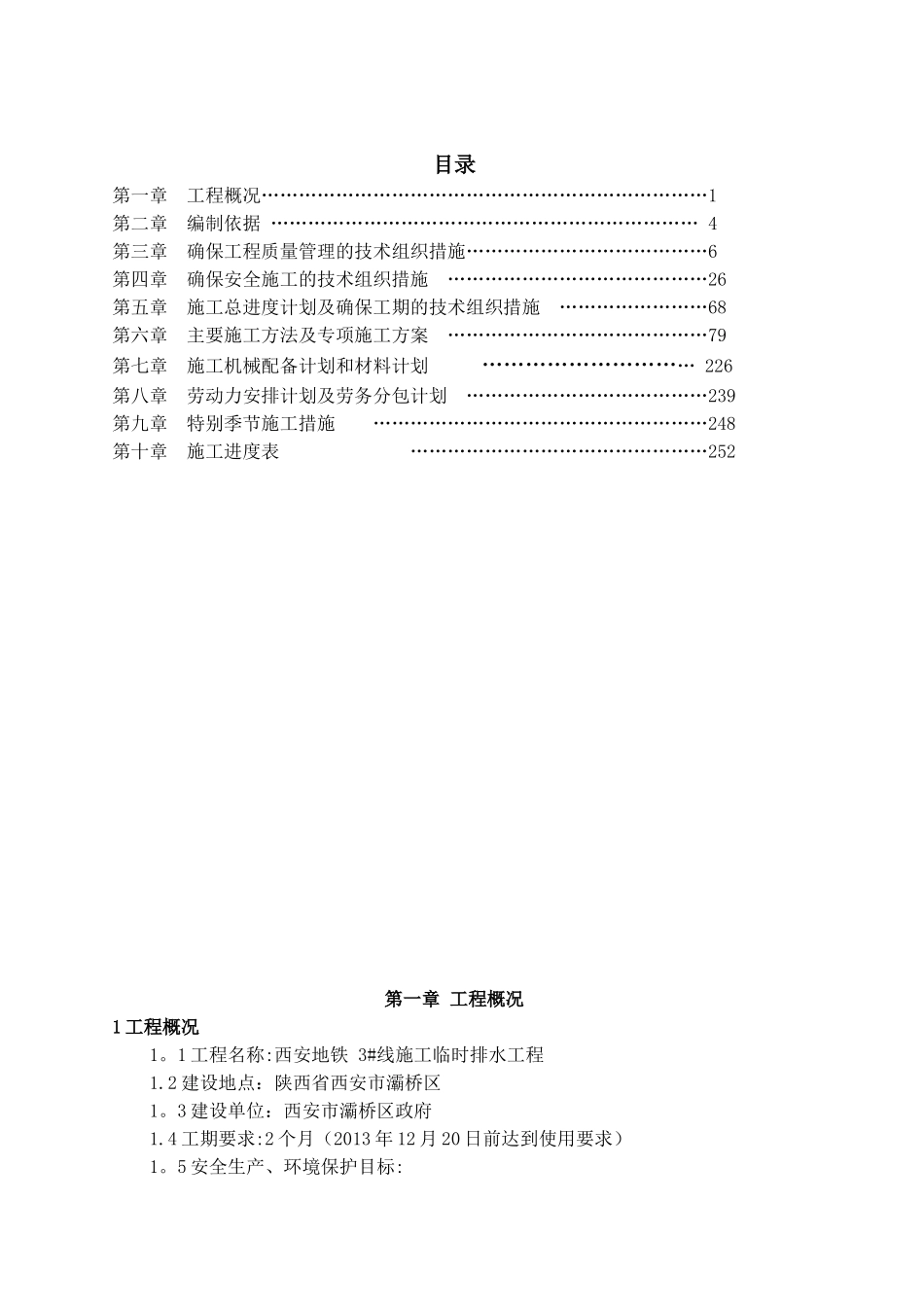

目录第一章 工程概况………………………………………………………………1第二章 编制依据 …………………………………………………………… 4第三章 确保工程质量管理的技术组织措施…………………………………6第四章 确保安全施工的技术组织措施 ……………………………………26第五章 施工总进度计划及确保工期的技术组织措施 ……………………68第六章 主要施工方法及专项施工方案 ……………………………………79第七章 施工机械配备计划和材料计划 ………………………… 226第八章 劳动力安排计划及劳务分包计划 …………………………………239第九章 特别季节施工措施 ………………………………………………248第十章 施工进度表 …………………………………………252第一章 工程概况1 工程概况1
1 工程名称:西安地铁 3#线施工临时排水工程1
2 建设地点:陕西省西安市灞桥区1
3 建设单位:西安市灞桥区政府1
4 工期要求:2 个月(2013 年 12 月 20 日前达到使用要求)1

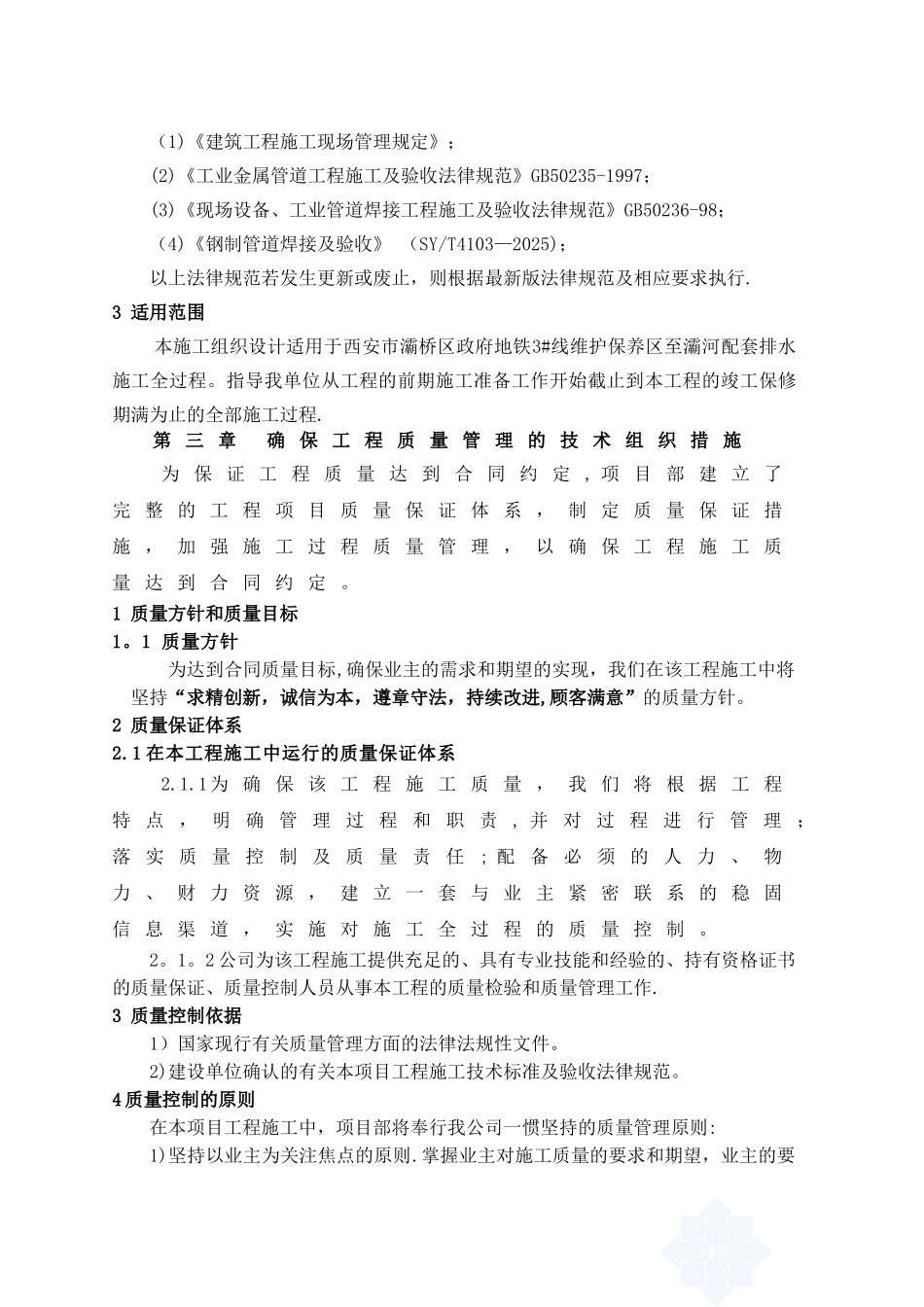

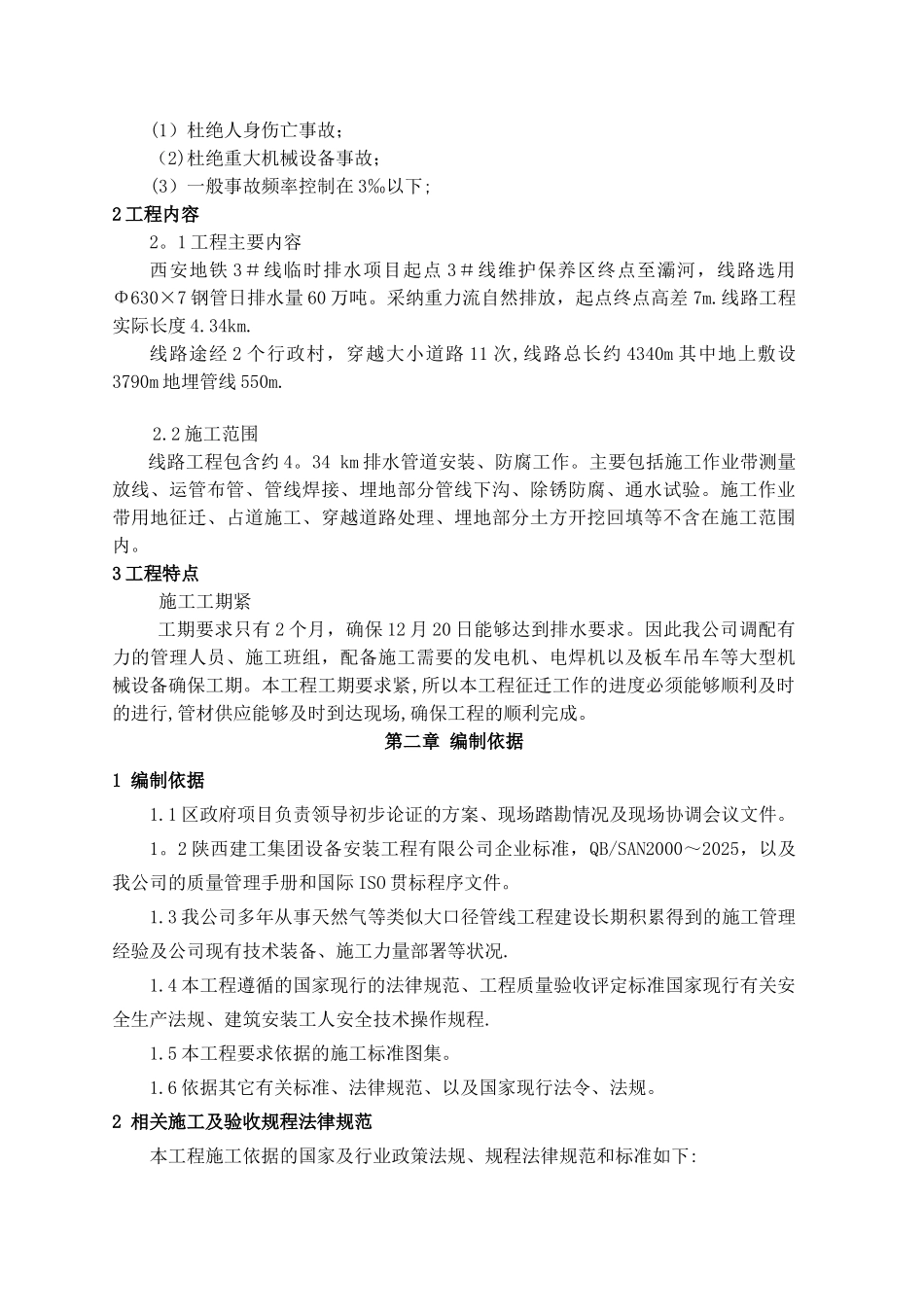

5 安全生产、环境保护目标: (1)杜绝人身伤亡事故;(2)杜绝重大机械设备事故;(3)一般事故频率控制在 3‰以下;2 工程内容2
1 工程主要内容西安地铁 3#线临时排水项目起点 3#线维护保养区终点至灞河,线路选用Φ630×7 钢管日排水量 60 万吨
采纳重力流自然排放,起点终点高差 7m
线路工程实际长度 4
线路途经 2 个行政村,穿越大小道路 11 次,线路总长约 4340m 其中地上敷设3790m 地埋管线 550m
2 施工范围线路工程包含约 4
34 km 排水管道安装、防腐工作
主要包括施工作业带测量放线、运管布管、管线焊接、埋地部分管线下沟、除锈防腐、通水试验
施工作业带用地征迁、占道施工、穿越道路处理、埋地部分土方开挖回填等不含在施工范围内
3 工程特点施
