内墙抹灰质量控制要点一、施工准备:1、材料:1
1 水泥:采纳正规厂家硅酸盐水泥
有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用
2 砂:中砂,平均粒径为 0
5mm,使用前过 5mm 孔径的筛子
不得含有草根等杂物
2、作业条件:2
1 必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程
并弹好 50cm 水平线
2 抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固
连接处缝隙应用 1∶3 水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实
3 管道穿越的墙洞和楼板洞,应及时安放套管,并用 1∶3 水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严
4 根据室内高度和抹灰现场的具体情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角 200~250mm,以利操作
5 应将混凝土墙表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用 1∶3 水泥砂浆分层补平,把外露钢筋头和铅丝头等事先清除掉
6 抹灰前用笤帚将顶、墙清扫洁净,清水冲净,或用钢丝刷子彻底刷洁净
7 抹灰前一天,墙面应浇水湿润,抹灰时再用笤帚淋水或喷水湿润
8 施工前应对所有安全维护进行检查,所有楼梯口,电梯口,预留口都应进行安全维护

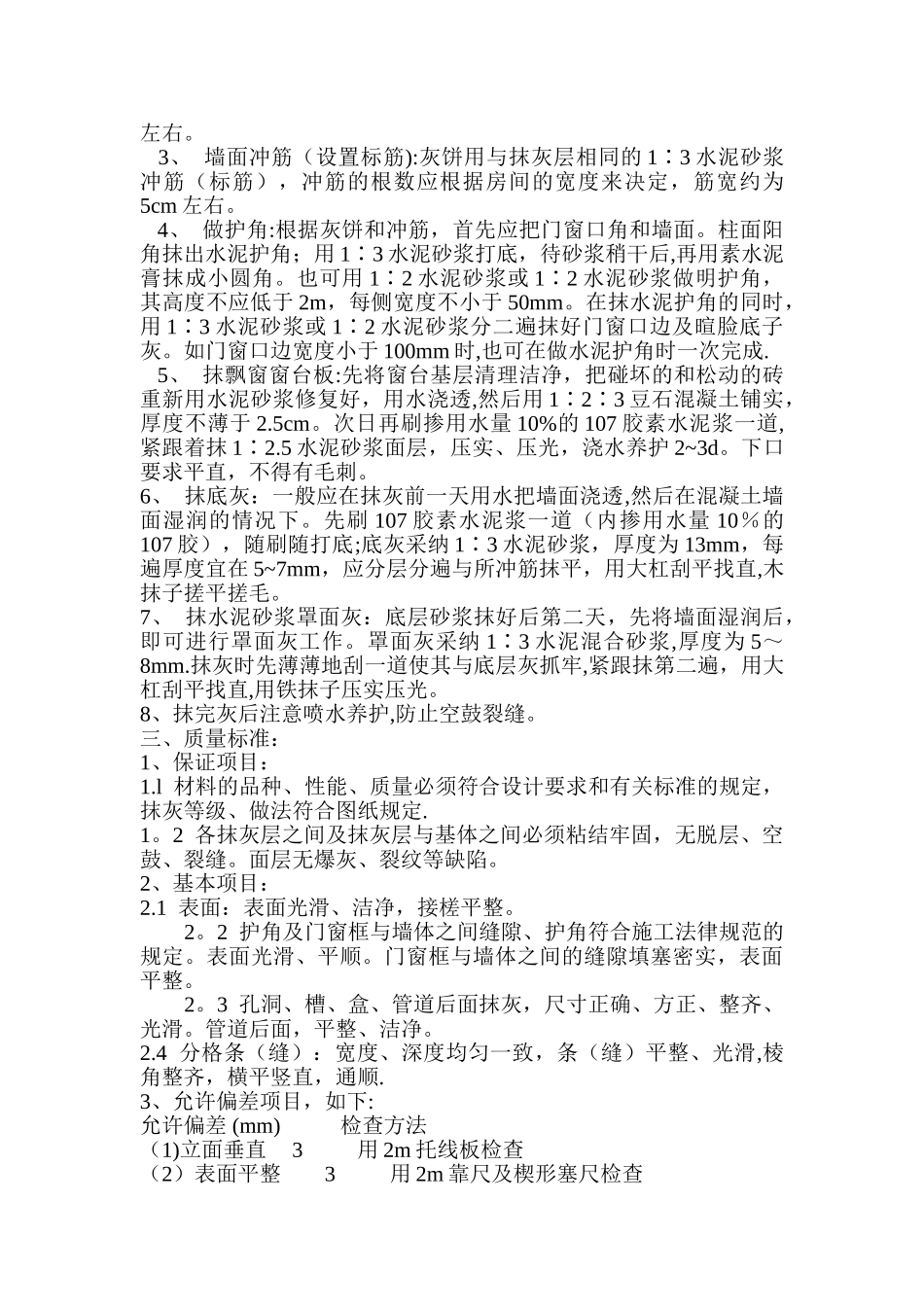

二、墙面施工: 工艺流程:基层处理 → 吊直、套方、找规矩、贴灰饼 → 墙面冲筋(设置标筋)→做护角 → 抹水泥窗台板 → 抹底灰 → 抹中层灰 → 抹水泥砂浆罩面灰→抹墙面罩面灰 → 养护 1、 基层处理: 首先将凸出的混凝土剔平
假如基层混凝土表面很光滑,亦可实行如下的“毛化处理”办法,即先将表面尘土、污垢清扫洁净,用清水冲净、晾干
然后用 1∶1 水泥细砂浆内掺用水量20%的 107 胶进行喷浆,终凝后浇水养护,直至水
