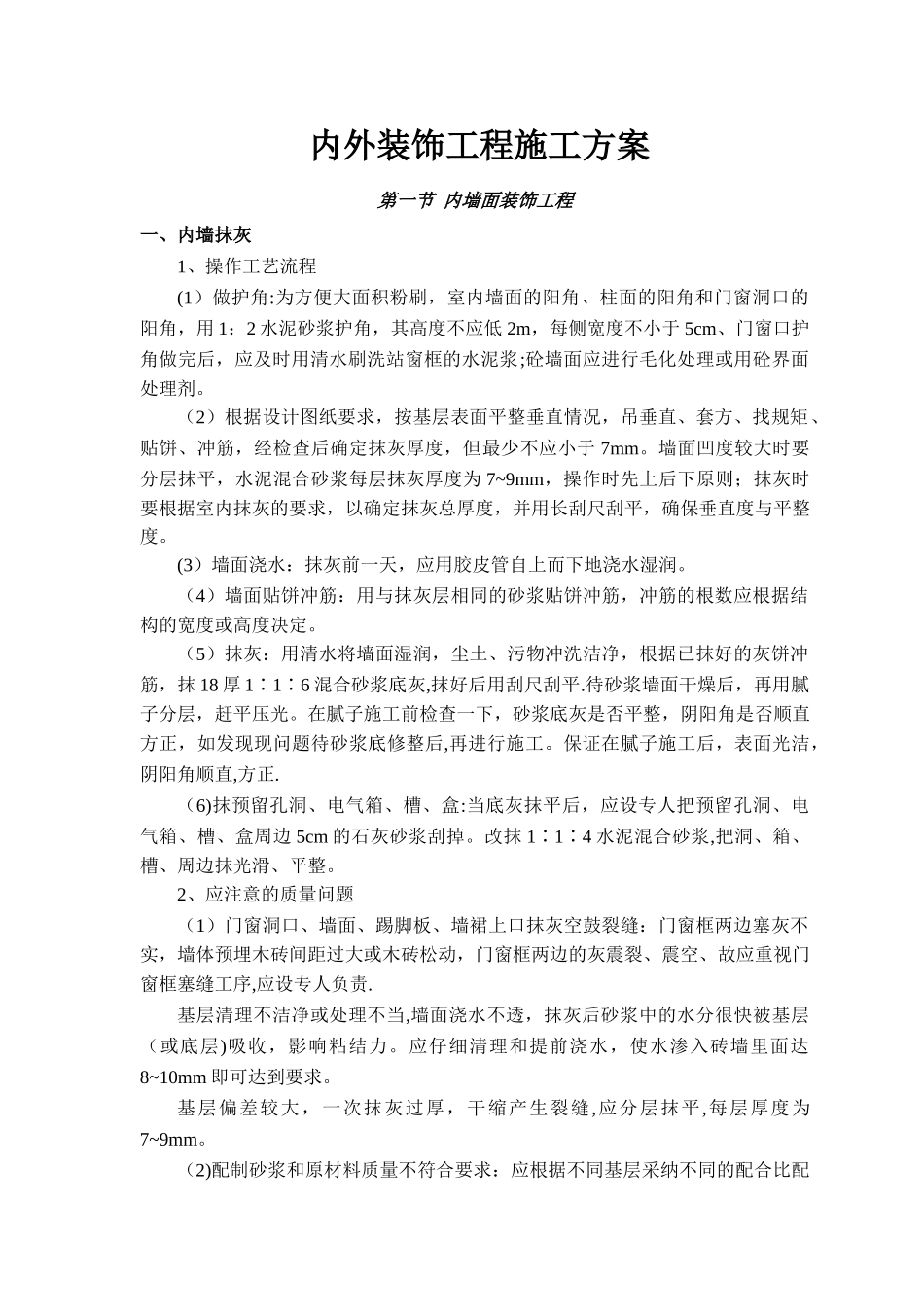

内外装饰工程施工方案第一节 内墙面装饰工程一、内墙抹灰1、操作工艺流程(1)做护角:为方便大面积粉刷,室内墙面的阳角、柱面的阳角和门窗洞口的阳角,用 1:2 水泥砂浆护角,其高度不应低 2m,每侧宽度不小于 5cm、门窗口护角做完后,应及时用清水刷洗站窗框的水泥浆;砼墙面应进行毛化处理或用砼界面处理剂。(2)根据设计图纸要求,按基层表面平整垂直情况,吊垂直、套方、找规矩、贴饼、冲筋,经检查后确定抹灰厚度,但最少不应小于 7mm。墙面凹度较大时要分层抹平,水泥混合砂浆每层抹灰厚度为 7~9mm,操作时先上后下原则;抹灰时要根据室内抹灰的要求,以确定抹灰总厚度,并用长刮尺刮平,确保垂直度与平整度。(3)墙面浇水:抹灰前一天,应用胶皮管自上而下地浇水湿润。(4)墙面贴饼冲筋:用与抹灰层相同的砂浆贴饼冲筋,冲筋的根数应根据结构的宽度或高度决定。(5)抹灰:用清水将墙面湿润,尘土、污物冲洗洁净,根据已抹好的灰饼冲筋,抹 18 厚 116∶ ∶ 混合砂浆底灰,抹好后用刮尺刮平.待砂浆墙面干燥后,再用腻子分层,赶平压光。在腻子施工前检查一下,砂浆底灰是否平整,阴阳角是否顺直方正,如发现现问题待砂浆底修整后,再进行施工。保证在腻子施工后,表面光洁,阴阳角顺直,方正.(6)抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应设专人把预留孔洞、电气箱、槽、盒周边 5cm 的石灰砂浆刮掉。改抹 114∶ ∶ 水泥混合砂浆,把洞、箱、槽、周边抹光滑、平整。2、应注意的质量问题(1)门窗洞口、墙面、踢脚板、墙裙上口抹灰空鼓裂缝:门窗框两边塞灰不实,墙体预埋木砖间距过大或木砖松动,门窗框两边的灰震裂、震空、故应重视门窗框塞缝工序,应设专人负责.基层清理不洁净或处理不当,墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底层)吸收,影响粘结力。应仔细清理和提前浇水,使水渗入砖墙里面达8~10mm 即可达到要求。基层偏差较大,一次抹灰过厚,干缩产生裂缝,应分层抹平,每层厚度为7~9mm。(2)配制砂浆和原材料质量不符合要求:应根据不同基层采纳不同的配合比配制所需的砂浆,同时要加强对原材料和抹灰部位配合比的管理。(3)抹灰面不平、阴阳角不垂直、不方正:抹灰前应仔细挂线,做灰饼和冲筋,阴阳角处亦要冲筋、顺杠、找规矩。(4)踢脚板、窗台板等上口出墙厚度不一致,上口毛刺和口角不方正:操作时应仔细按法律规范要求吊垂直,拉线找直、找方,对上口的处理,应待大面抹完后,及时把上口抹平、压光,...
