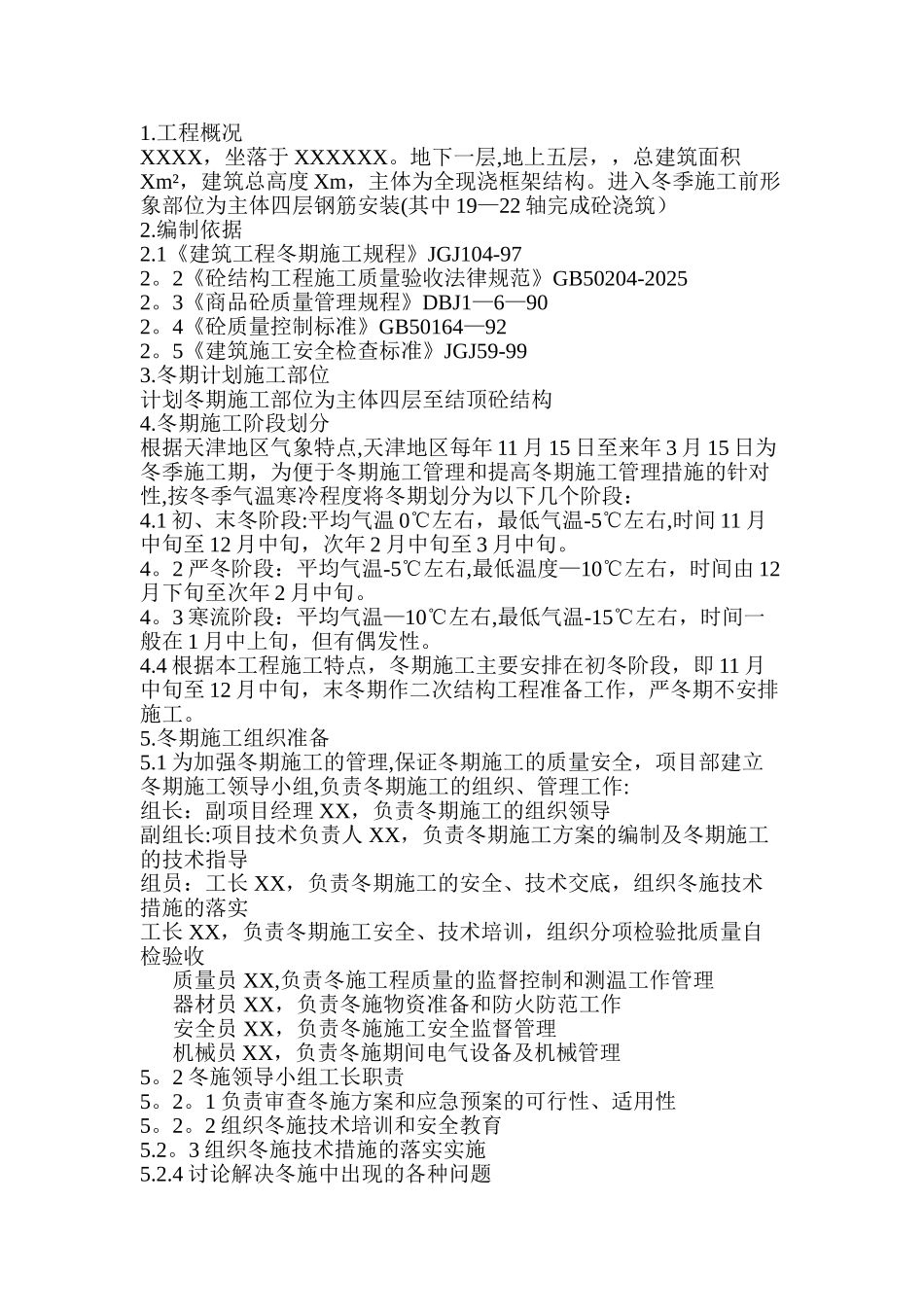

工程概况XXXX,坐落于 XXXXXX

地下一层,地上五层,,总建筑面积Xm²,建筑总高度 Xm,主体为全现浇框架结构
进入冬季施工前形象部位为主体四层钢筋安装(其中 19—22 轴完成砼浇筑)2
1《建筑工程冬期施工规程》JGJ104-972
2《砼结构工程施工质量验收法律规范》GB50204-20252
3《商品砼质量管理规程》DBJ1—6—902
4《砼质量控制标准》GB50164—922
5《建筑施工安全检查标准》JGJ59-993

冬期计划施工部位计划冬期施工部位为主体四层至结顶砼结构4
冬期施工阶段划分根据天津地区气象特点,天津地区每年 11 月 15 日至来年 3 月 15 日为冬季施工期,为便于冬期施工管理和提高冬期施工管理措施的针对性,按冬季气温寒冷程度将冬期划分为以下几个阶段:4
1 初、末冬阶段:平均气温 0℃左右,最低气温-5℃左右,时间 11 月中旬至 12 月中旬,次年 2 月中旬至 3 月中旬
2 严冬阶段:平均气温-5℃左右,最低温度—10℃左右,时间由 12月下旬至次年 2 月中旬
3 寒流阶段:平均气温—10℃左右,最低气温-15℃左右,时间一般在 1 月中上旬,但有偶发性
4 根据本工程施工特点,冬期施工主要安排在初冬阶段,即 11 月中旬至 12 月中旬,末冬期作二次结构工程准备工作,严冬期不安排施工
冬期施工组织准备5
1 为加强冬期施工的管理,保证冬期施工的质量安全,项目部建立冬期施工领导小组,负责冬期施工的组织、管理工作:组长:副项目经理 XX,负责冬期施工的组织领导副组长:项目技术负责人 XX,负责冬期施工方案的编制及冬期施工的技术指导组员:工长 XX,负责冬期施工的安全、技术交底,组织冬施技术措施的落实工长 XX,负责冬期施工安全、技术培训,组织分项检验批质量自检验收 质量员 XX,负责冬施工
