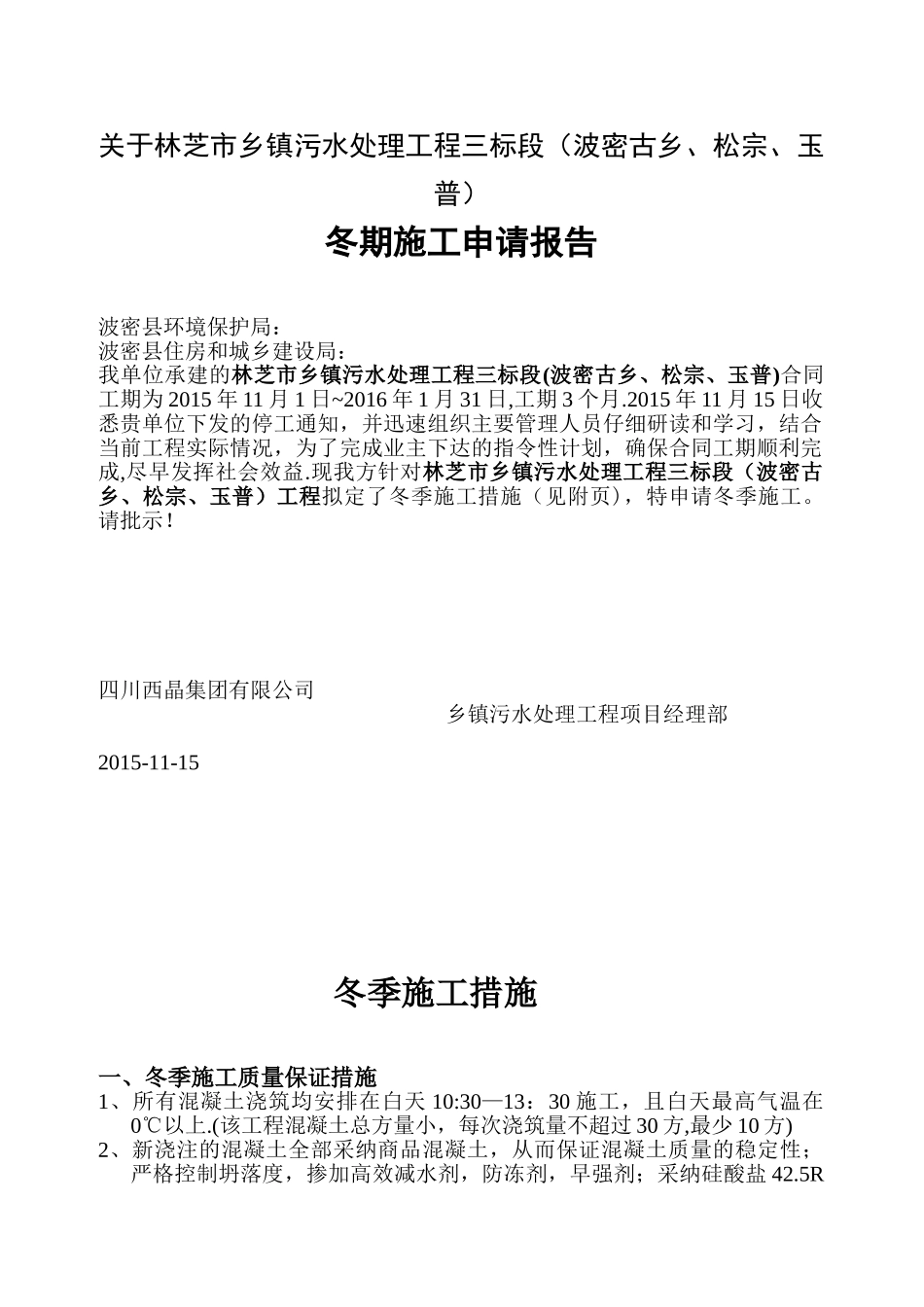

关于林芝市乡镇污水处理工程三标段(波密古乡、松宗、玉普)冬期施工申请报告波密县环境保护局:波密县住房和城乡建设局:我单位承建的林芝市乡镇污水处理工程三标段(波密古乡、松宗、玉普)合同工期为 2015 年 11 月 1 日~2016 年 1 月 31 日,工期 3 个月
2015 年 11 月 15 日收悉贵单位下发的停工通知,并迅速组织主要管理人员仔细研读和学习,结合当前工程实际情况,为了完成业主下达的指令性计划,确保合同工期顺利完成,尽早发挥社会效益
现我方针对林芝市乡镇污水处理工程三标段(波密古乡、松宗、玉普)工程拟定了冬季施工措施(见附页),特申请冬季施工
四川西晶集团有限公司乡镇污水处理工程项目经理部2015-11-15冬季施工措施一、冬季施工质量保证措施1、所有混凝土浇筑均安排在白天 10:30—13:30 施工,且白天最高气温在0℃以上

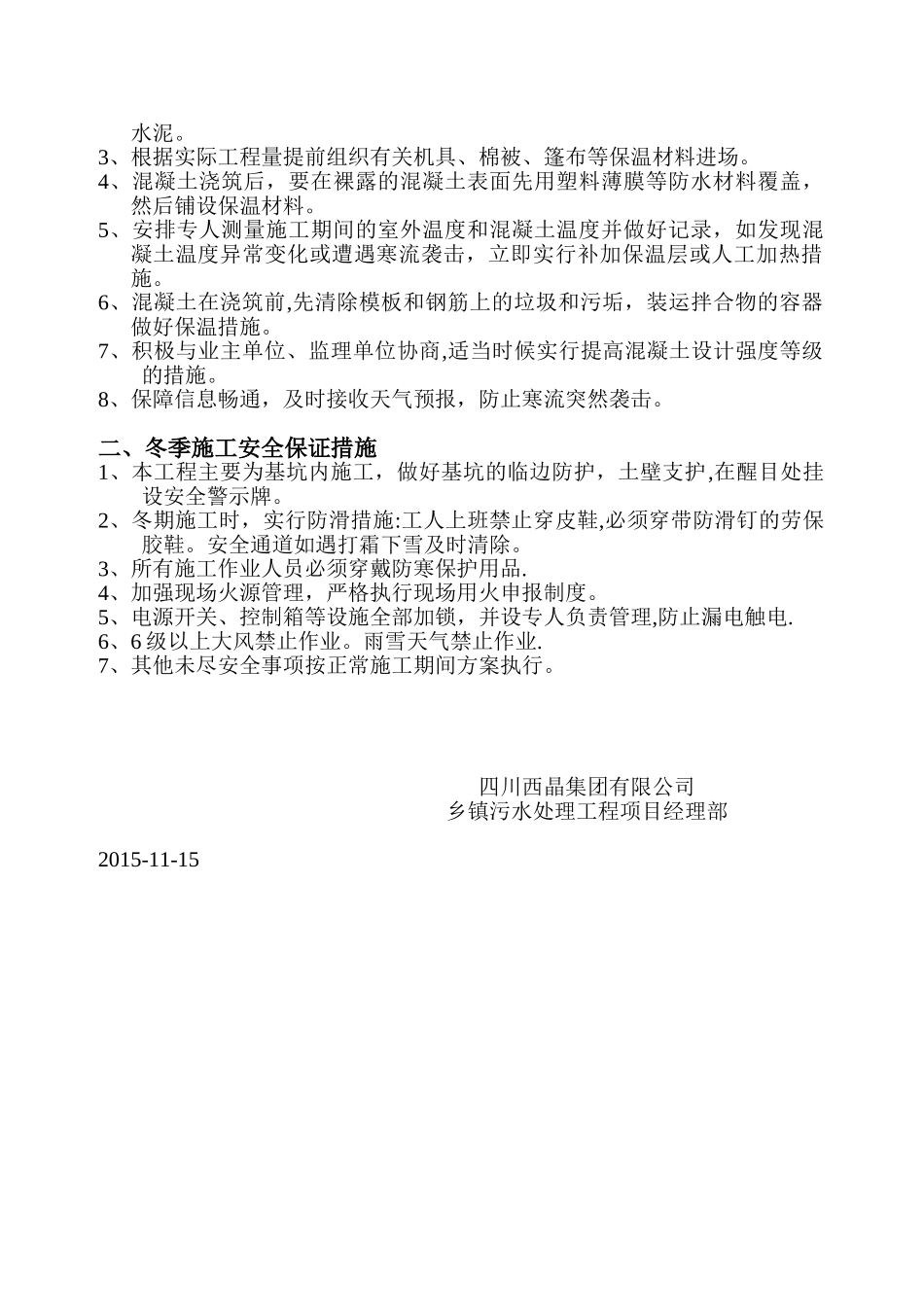

(该工程混凝土总方量小,每次浇筑量不超过 30 方,最少 10 方)2、新浇注的混凝土全部采纳商品混凝土,从而保证混凝土质量的稳定性;严格控制坍落度,掺加高效减水剂,防冻剂,早强剂;采纳硅酸盐 42
3、根据实际工程量提前组织有关机具、棉被、篷布等保温材料进场
4、混凝土浇筑后,要在裸露的混凝土表面先用塑料薄膜等防水材料覆盖,然后铺设保温材料
5、安排专人测量施工期间的室外温度和混凝土温度并做好记录,如发现混凝土温度异常变化或遭遇寒流袭击,立即实行补加保温层或人工加热措施
6、混凝土在浇筑前,先清除模板和钢筋上的垃圾和污垢,装运拌合物的容器做好保温措施
7、积极与业主单位、监理单位协商,适当时候实行提高混凝土设计强度等级的措施
8、保障信息畅通,及时接收天气预报,防止寒流突然袭击
二、冬季施工安全保证措施1、本工程主要为基坑内施工,做好基坑的临边防护,土壁支护,在醒目处挂设安全警示牌
2、冬期施工时,实行防滑措
