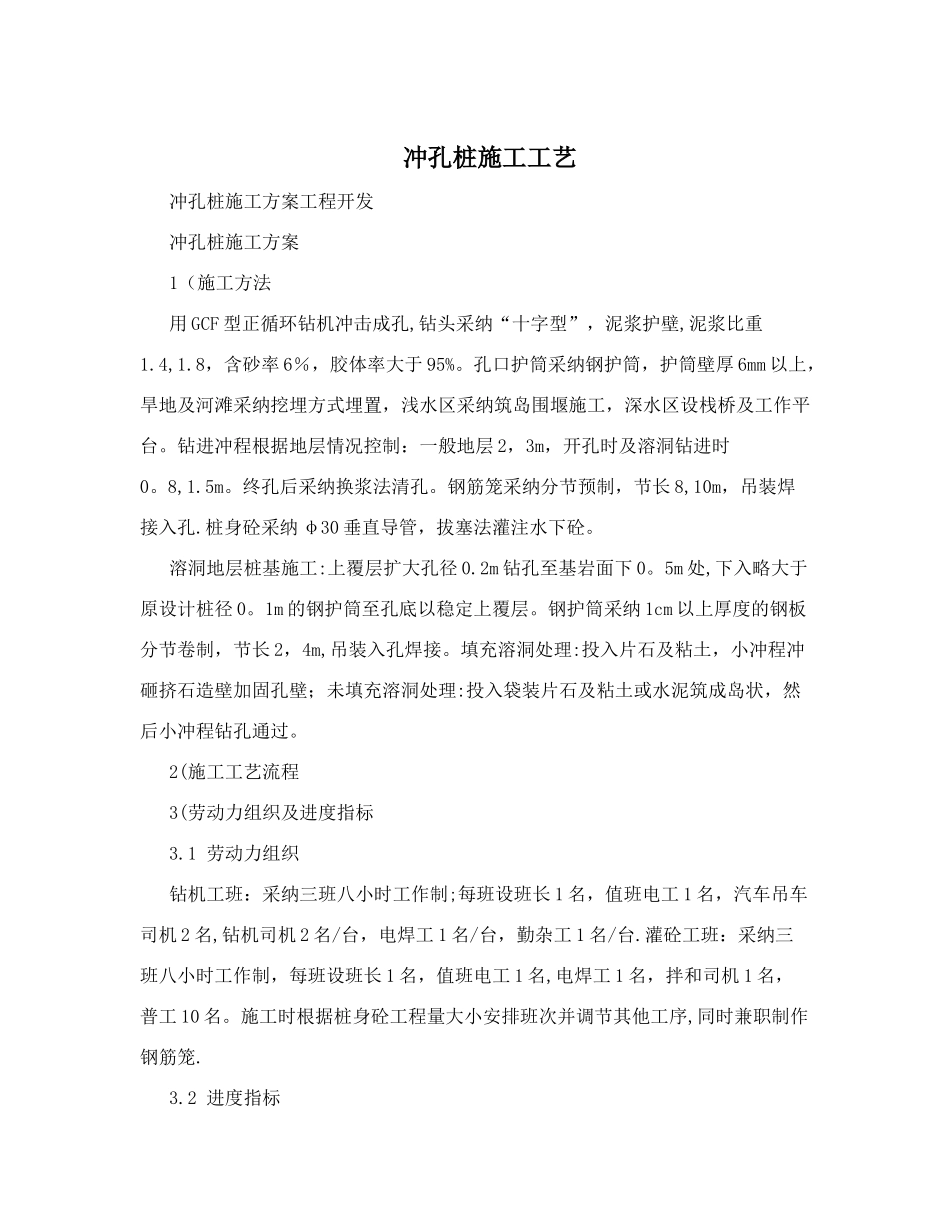

冲孔桩施工工艺冲孔桩施工方案工程开发 冲孔桩施工方案 1(施工方法 用 GCF 型正循环钻机冲击成孔,钻头采纳“十字型”,泥浆护壁,泥浆比重1
8,含砂率 6%,胶体率大于 95%
孔口护筒采纳钢护筒,护筒壁厚 6mm 以上,旱地及河滩采纳挖埋方式埋置,浅水区采纳筑岛围堰施工,深水区设栈桥及工作平台
钻进冲程根据地层情况控制:一般地层 2,3m,开孔时及溶洞钻进时0
终孔后采纳换浆法清孔
钢筋笼采纳分节预制,节长 8,10m,吊装焊接入孔
桩身砼采纳 φ30 垂直导管,拔塞法灌注水下砼
溶洞地层桩基施工:上覆层扩大孔径 0
2m 钻孔至基岩面下 0
5m 处,下入略大于原设计桩径 0
1m 的钢护筒至孔底以稳定上覆层
钢护筒采纳 1cm 以上厚度的钢板分节卷制,节长 2,4m,吊装入孔焊接
填充溶洞处理:投入片石及粘土,小冲程冲砸挤石造壁加固孔壁;未填充溶洞处理:投入袋装片石及粘土或水泥筑成岛状,然后小冲程钻孔通过
2(施工工艺流程 3(劳动力组织及进度指标 3
1 劳动力组织 钻机工班:采纳三班八小时工作制;每班设班长 1 名,值班电工 1 名,汽车吊车司机 2 名,钻机司机 2 名/台,电焊工 1 名/台,勤杂工 1 名/台
灌砼工班:采纳三班八小时工作制,每班设班长 1 名,值班电工 1 名,电焊工 1 名,拌和司机 1 名,普工 10 名
施工时根据桩身砼工程量大小安排班次并调节其他工序,同时兼职制作钢筋笼

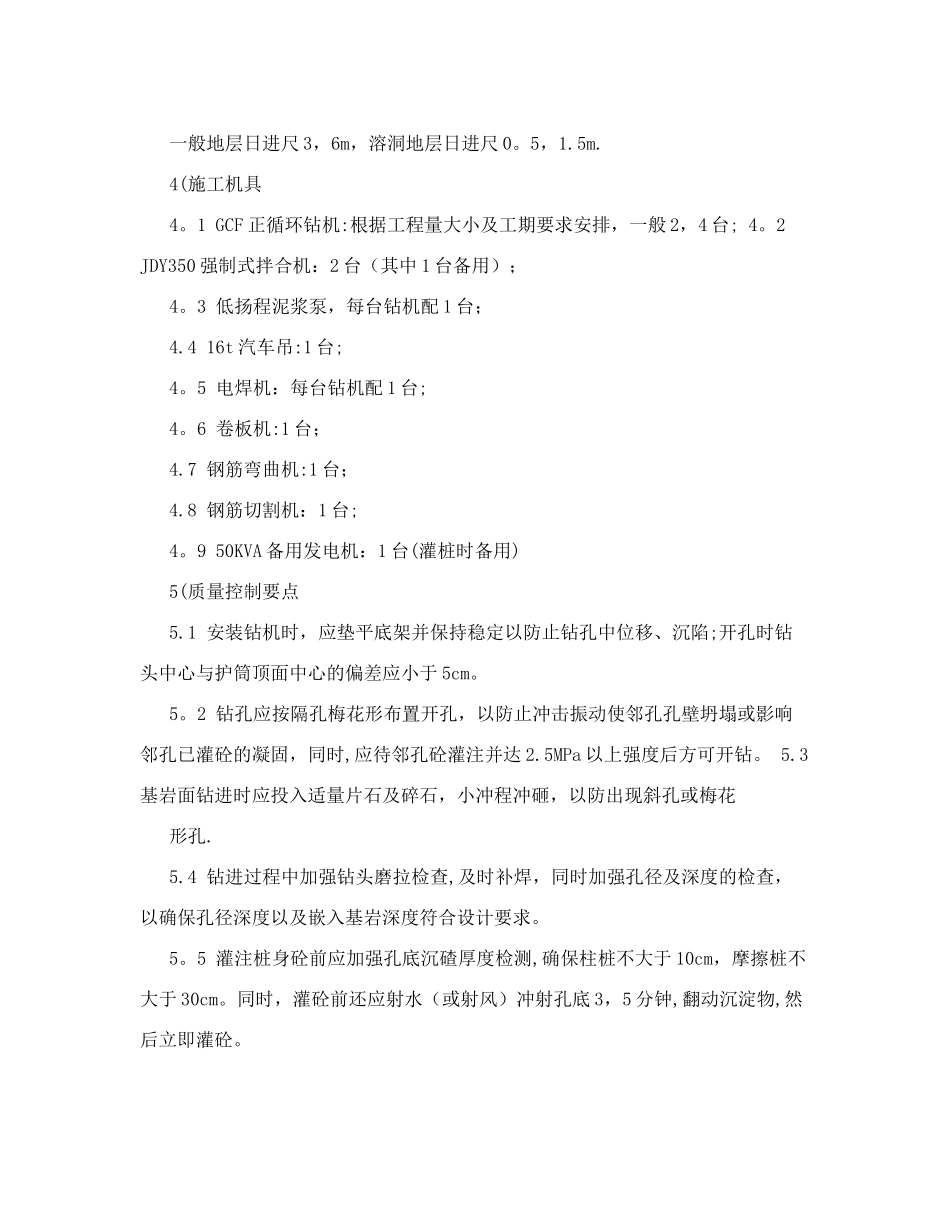

2 进度指标 一般地层日进尺 3,6m,溶洞地层日进尺 0
4(施工机具 4
1 GCF 正循环钻机:根据工程量大小及工期要求安排,一般 2,4 台; 4
2 JDY350 强制式拌合机:2 台(其中 1 台备用); 4
3 低扬程泥浆泵,每台钻机配 1 台; 4
4 16t 汽车吊:1 台; 4

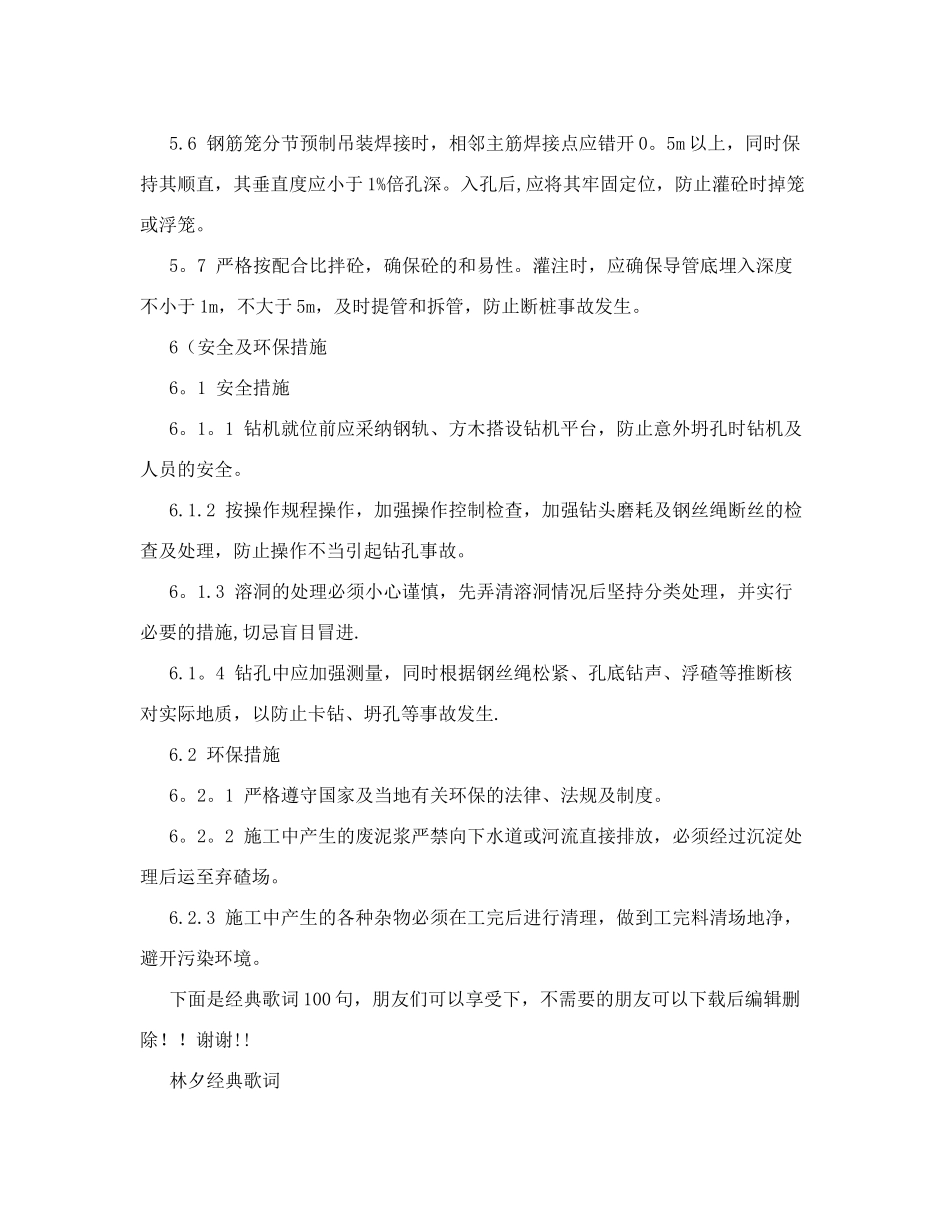

5 电焊机:每台
