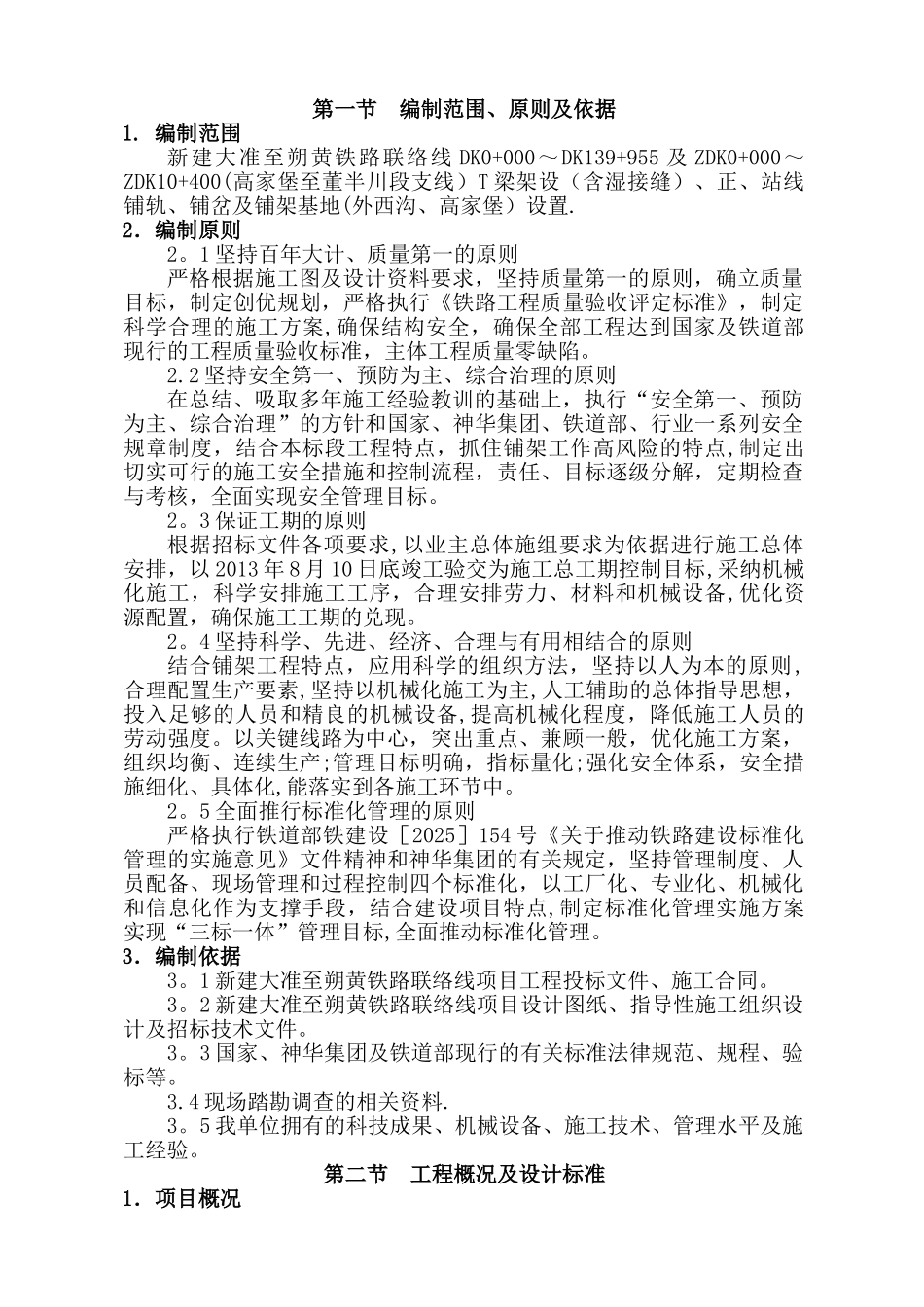

第一节 编制范围、原则及依据1
编制范围新建大准至朔黄铁路联络线 DK0+000~DK139+955 及 ZDK0+000~ZDK10+400(高家堡至董半川段支线)T 梁架设(含湿接缝)、正、站线铺轨、铺岔及铺架基地(外西沟、高家堡)设置
2.编制原则2
1 坚持百年大计、质量第一的原则严格根据施工图及设计资料要求,坚持质量第一的原则,确立质量目标,制定创优规划,严格执行《铁路工程质量验收评定标准》,制定科学合理的施工方案,确保结构安全,确保全部工程达到国家及铁道部现行的工程质量验收标准,主体工程质量零缺陷
2 坚持安全第一、预防为主、综合治理的原则在总结、吸取多年施工经验教训的基础上,执行“安全第一、预防为主、综合治理”的方针和国家、神华集团、铁道部、行业一系列安全规章制度,结合本标段工程特点,抓住铺架工作高风险的特点,制定出切实可行的施工安全措施和控制流程,责任、目标逐级分解,定期检查与考核,全面实现安全管理目标
3 保证工期的原则根据招标文件各项要求,以业主总体施组要求为依据进行施工总体安排,以 2013 年 8 月 10 日底竣工验交为施工总工期控制目标,采纳机械化施工,科学安排施工工序,合理安排劳力、材料和机械设备,优化资源配置,确保施工工期的兑现
4 坚持科学、先进、经济、合理与有用相结合的原则结合铺架工程特点,应用科学的组织方法,坚持以人为本的原则,合理配置生产要素,坚持以机械化施工为主,人工辅助的总体指导思想,投入足够的人员和精良的机械设备,提高机械化程度,降低施工人员的劳动强度
以关键线路为中心,突出重点、兼顾一般,优化施工方案,组织均衡、连续生产;管理目标明确,指标量化;强化安全体系,安全措施细化、具体化,能落实到各施工环节中

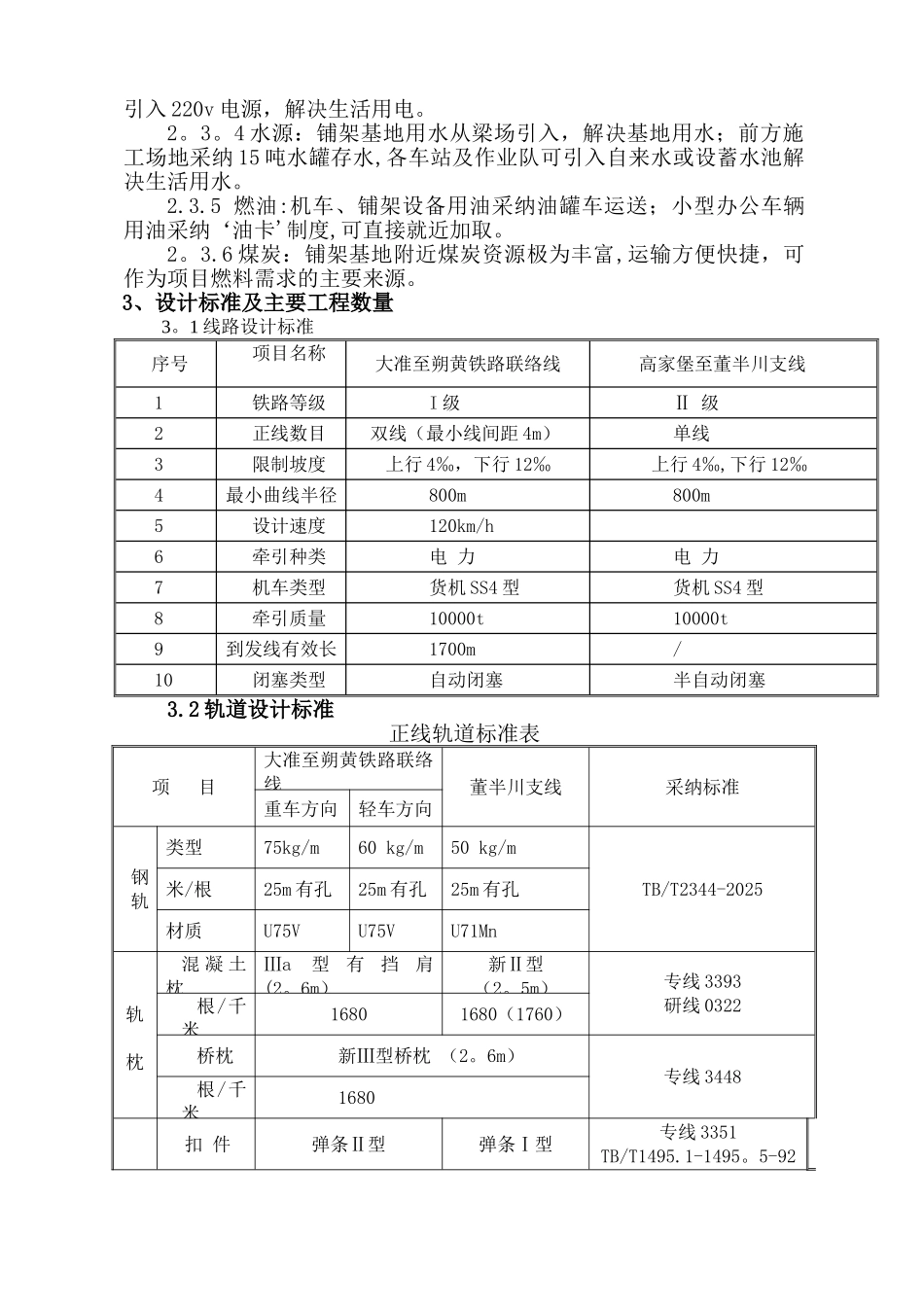

5 全面推行标准化管理的原则严格执行铁道部铁建设[2025]154 号《关于推动铁路建设标准化管理的实施意见
