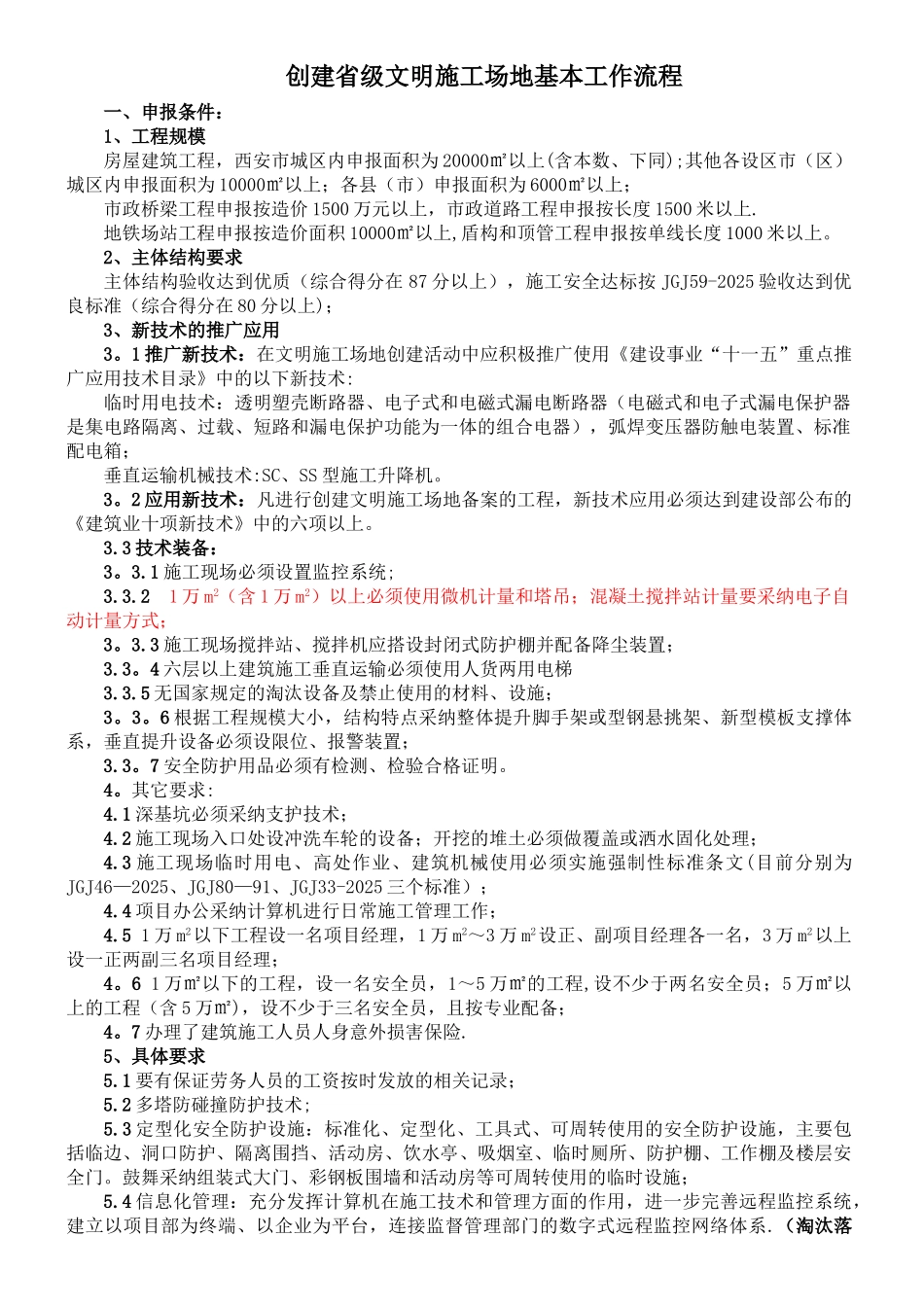

创建省级文明施工场地基本工作流程一、申报条件:1、工程规模房屋建筑工程,西安市城区内申报面积为 20000㎡以上(含本数、下同);其他各设区市(区)城区内申报面积为 10000㎡以上;各县(市)申报面积为 6000㎡以上; 市政桥梁工程申报按造价 1500 万元以上,市政道路工程申报按长度 1500 米以上

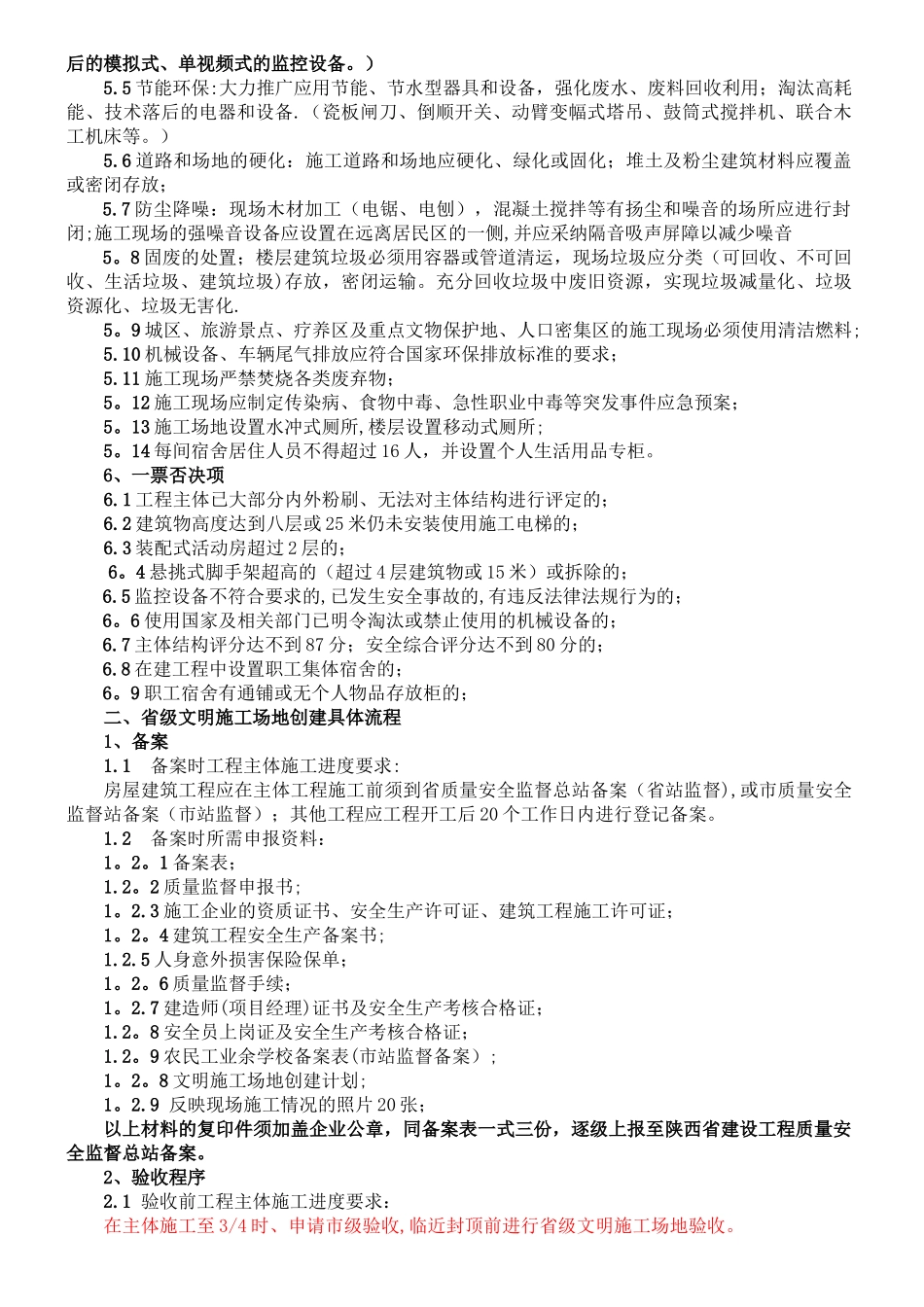

地铁场站工程申报按造价面积 10000㎡以上,盾构和顶管工程申报按单线长度 1000 米以上
2、主体结构要求主体结构验收达到优质(综合得分在 87 分以上),施工安全达标按 JGJ59-2025 验收达到优良标准(综合得分在 80 分以上);3、新技术的推广应用3
1 推广新技术:在文明施工场地创建活动中应积极推广使用《建设事业“十一五”重点推广应用技术目录》中的以下新技术: 临时用电技术:透明塑壳断路器、电子式和电磁式漏电断路器(电磁式和电子式漏电保护器是集电路隔离、过载、短路和漏电保护功能为一体的组合电器),弧焊变压器防触电装置、标准配电箱; 垂直运输机械技术:SC、SS 型施工升降机

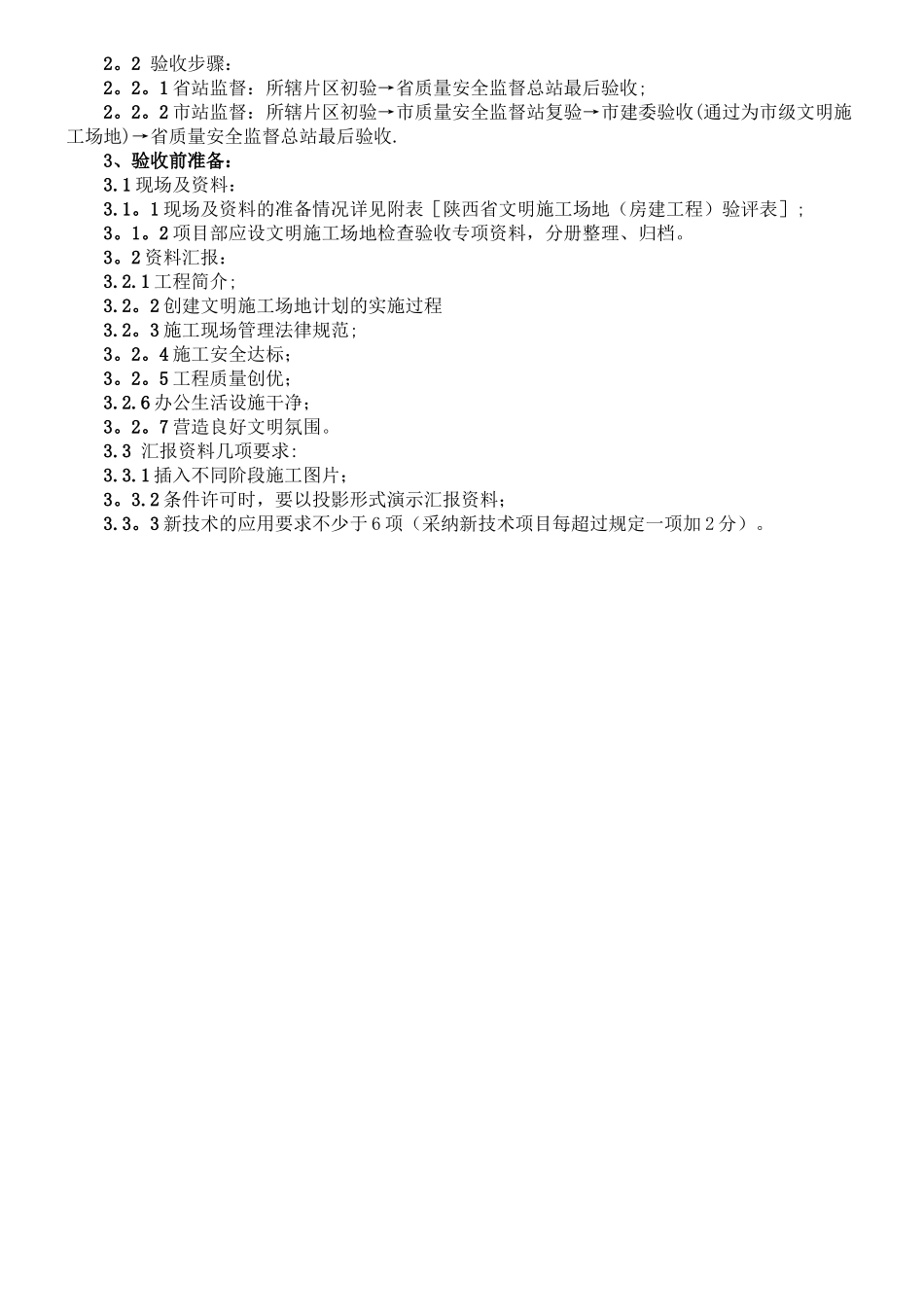

2 应用新技术:凡进行创建文明施工场地备案的工程,新技术应用必须达到建设部公布的《建筑业十项新技术》中的六项以上
3 技术装备:3
1 施工现场必须设置监控系统;3
2 1 万 m2(含 1 万 m2)以上必须使用微机计量和塔吊;混凝土搅拌站计量要采纳电子自动计量方式;3
3 施工现场搅拌站、搅拌机应搭设封闭式防护棚并配备降尘装置;3
4 六层以上建筑施工垂直运输必须使用人货两用电梯3
5 无国家规定的淘汰设备及禁止使用的材料、设施;3
6 根据工程规模大小,结构特点采纳整体提升脚手架或型钢悬挑架、新型模板支撑体系,垂直提升设备必须设限位、报警装置;3
7 安全防护用品必须有检测、检验合格证明
其它要求:4
1 深基坑必须采纳支护技术; 4
