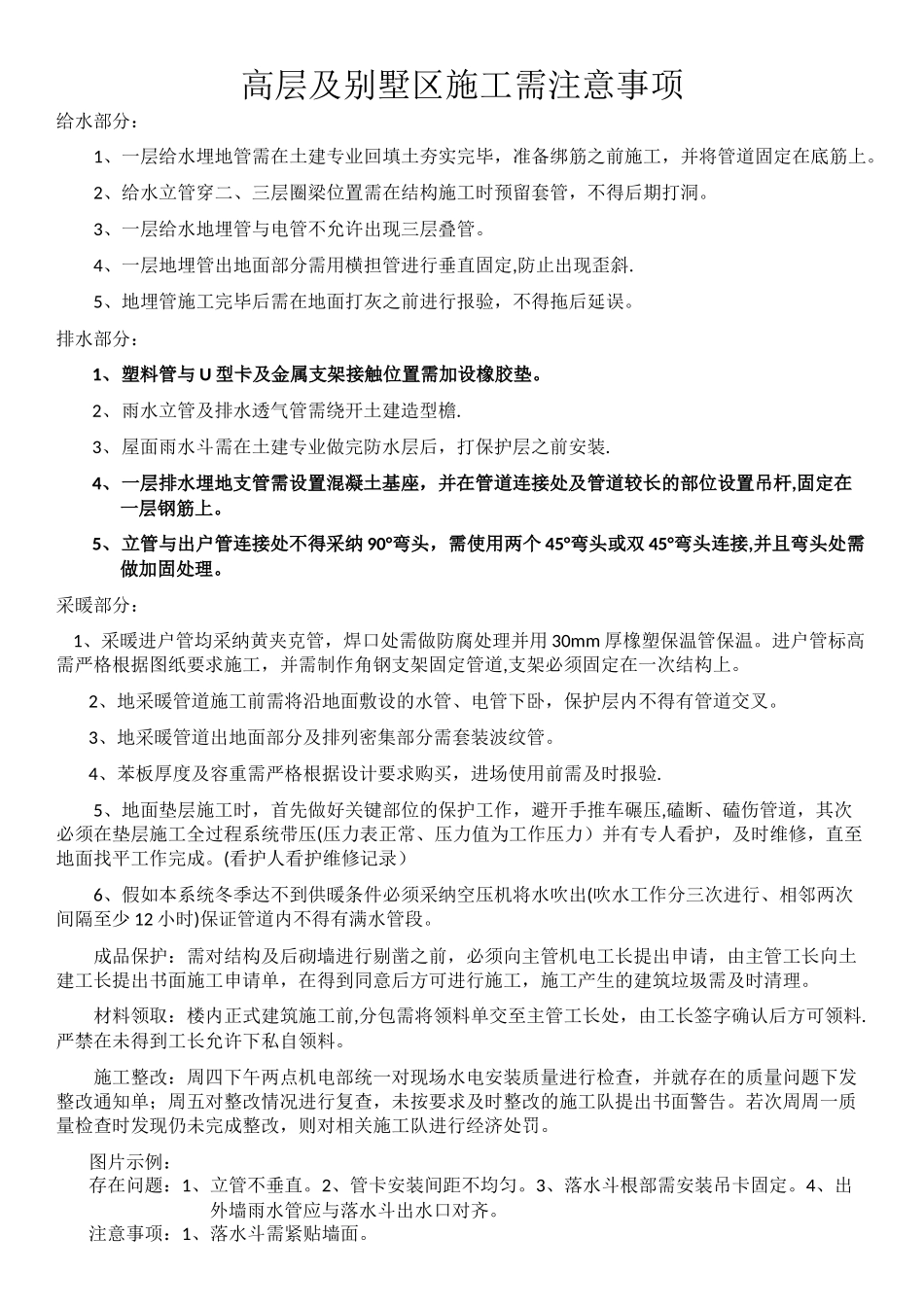

高层及别墅区施工需注意事项给水部分:1、一层给水埋地管需在土建专业回填土夯实完毕,准备绑筋之前施工,并将管道固定在底筋上
2、给水立管穿二、三层圈梁位置需在结构施工时预留套管,不得后期打洞
3、一层给水地埋管与电管不允许出现三层叠管
4、一层地埋管出地面部分需用横担管进行垂直固定,防止出现歪斜
5、地埋管施工完毕后需在地面打灰之前进行报验,不得拖后延误
排水部分:1、塑料管与 U 型卡及金属支架接触位置需加设橡胶垫
2、雨水立管及排水透气管需绕开土建造型檐
3、屋面雨水斗需在土建专业做完防水层后,打保护层之前安装
4、一层排水埋地支管需设置混凝土基座,并在管道连接处及管道较长的部位设置吊杆,固定在一层钢筋上
5、立管与出户管连接处不得采纳 90°弯头,需使用两个 45°弯头或双 45°弯头连接,并且弯头处需做加固处理
采暖部分: 1、采暖进户管均采纳黄夹克管,焊口处需做防腐处理并用 30mm 厚橡塑保温管保温
进户管标高需严格根据图纸要求施工,并需制作角钢支架固定管道,支架必须固定在一次结构上
2、地采暖管道施工前需将沿地面敷设的水管、电管下卧,保护层内不得有管道交叉
3、地采暖管道出地面部分及排列密集部分需套装波纹管
4、苯板厚度及容重需严格根据设计要求购买,进场使用前需及时报验
5、地面垫层施工时,首先做好关键部位的保护工作,避开手推车碾压,磕断、磕伤管道,其次必须在垫层施工全过程系统带压(压力表正常、压力值为工作压力)并有专人看护,及时维修,直至地面找平工作完成
(看护人看护维修记录)6、假如本系统冬季达不到供暖条件必须采纳空压机将水吹出(吹水工作分三次进行、相邻两次间隔至少 12 小时)保证管道内不得有满水管段
成品保护:需对结构及后砌墙进行剔凿之前,必须向主管机电工长提出申请,由主管工长向土建工长提出书面施工申请单,在得到同意后方可进行施工,施工产生的建筑垃圾需及
