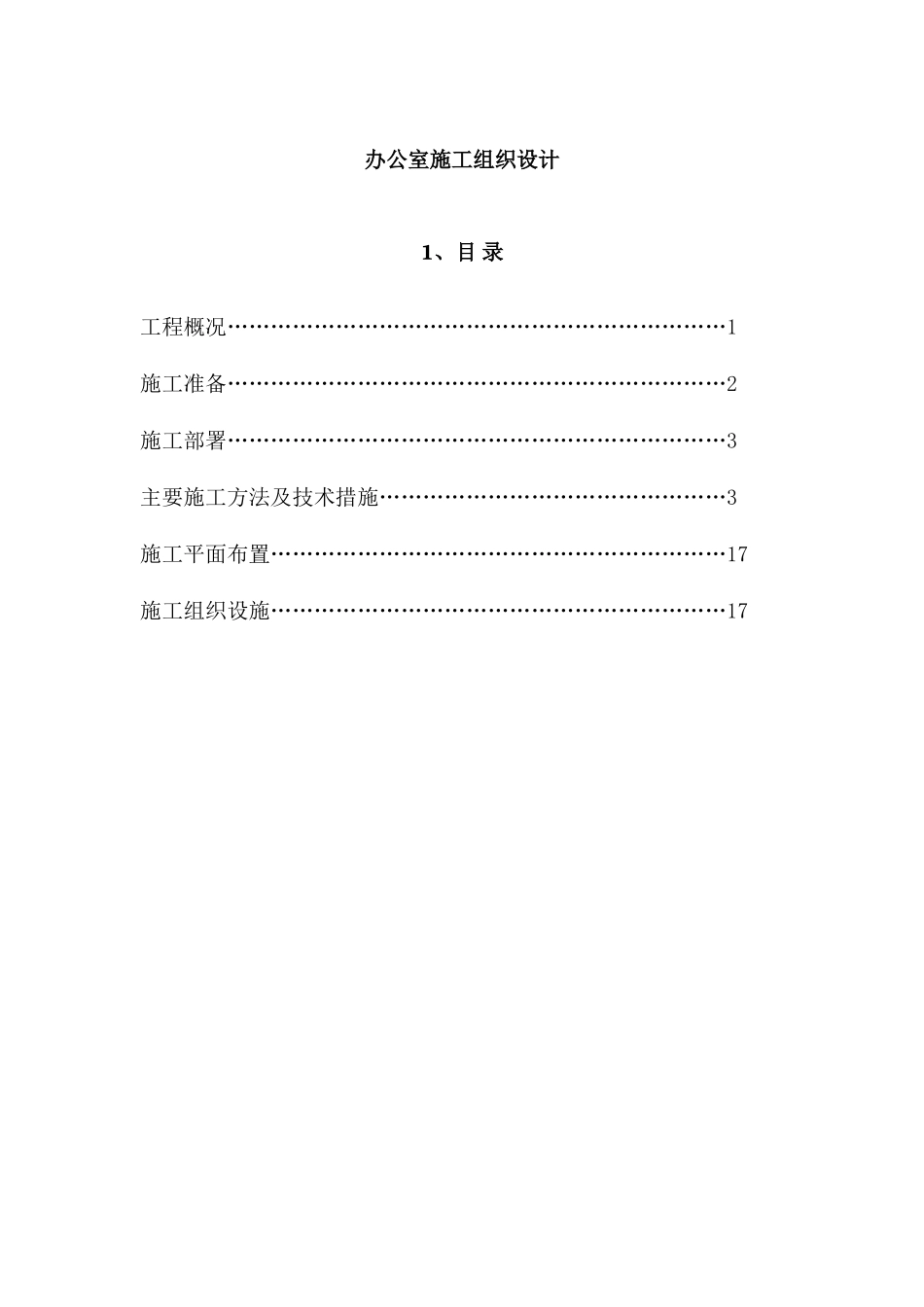

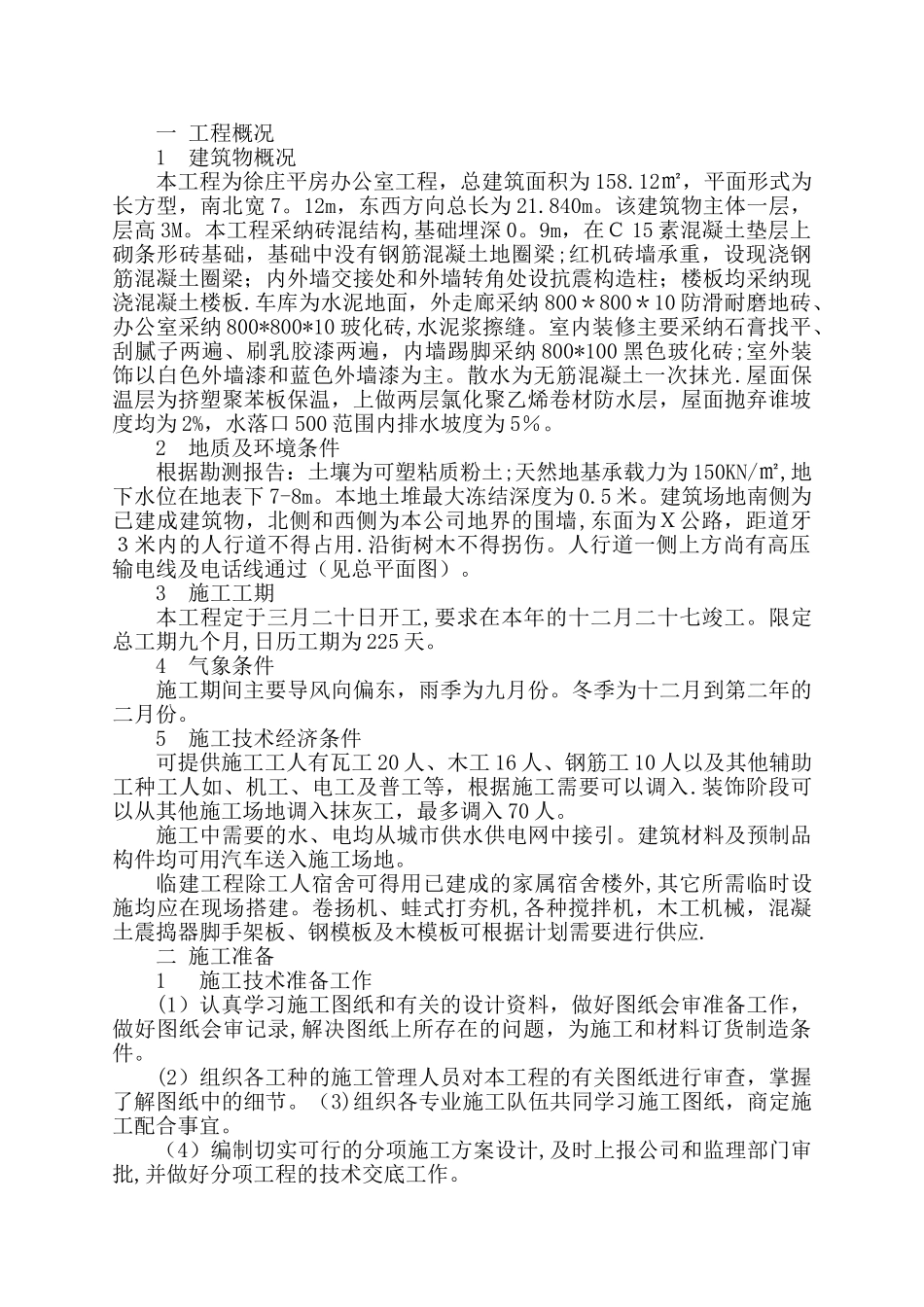

办公室施工组织设计1、目 录工程概况……………………………………………………………1施工准备……………………………………………………………2施工部署……………………………………………………………3主要施工方法及技术措施…………………………………………3施工平面布置………………………………………………………17施工组织设施………………………………………………………17一 工程概况1 建筑物概况本工程为徐庄平房办公室工程,总建筑面积为 158
12㎡,平面形式为长方型,南北宽 7
12m,东西方向总长为 21
该建筑物主体一层,层高 3M
本工程采纳砖混结构,基础埋深 0
9m,在C 15 素混凝土垫层上砌条形砖基础,基础中没有钢筋混凝土地圈梁;红机砖墙承重,设现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;楼板均采纳现浇混凝土楼板
车库为水泥地面,外走廊采纳 800*800*10 防滑耐磨地砖、办公室采纳 800*800*10 玻化砖,水泥浆擦缝
室内装修主要采纳石膏找平、刮腻子两遍、刷乳胶漆两遍,内墙踢脚采纳 800*100 黑色玻化砖;室外装饰以白色外墙漆和蓝色外墙漆为主
散水为无筋混凝土一次抹光
屋面保温层为挤塑聚苯板保温,上做两层氯化聚乙烯卷材防水层,屋面抛弃谁坡度均为 2%,水落口 500 范围内排水坡度为 5%
2 地质及环境条件根据勘测报告:土壤为可塑粘质粉土;天然地基承载力为 150KN/㎡,地下水位在地表下 7-8m
本地土堆最大冻结深度为 0
建筑场地南侧为已建成建筑物,北侧和西侧为本公司地界的围墙,东面为X公路,距道牙3米内的人行道不得占用
沿街树木不得拐伤
人行道一侧上方尚有高压输电线及电话线通过(见总平面图)
3 施工工期本工程定于三月二十日开工,要求在本年的十二月二十七竣工
限定总工期九个月,日历工期为 225 天
