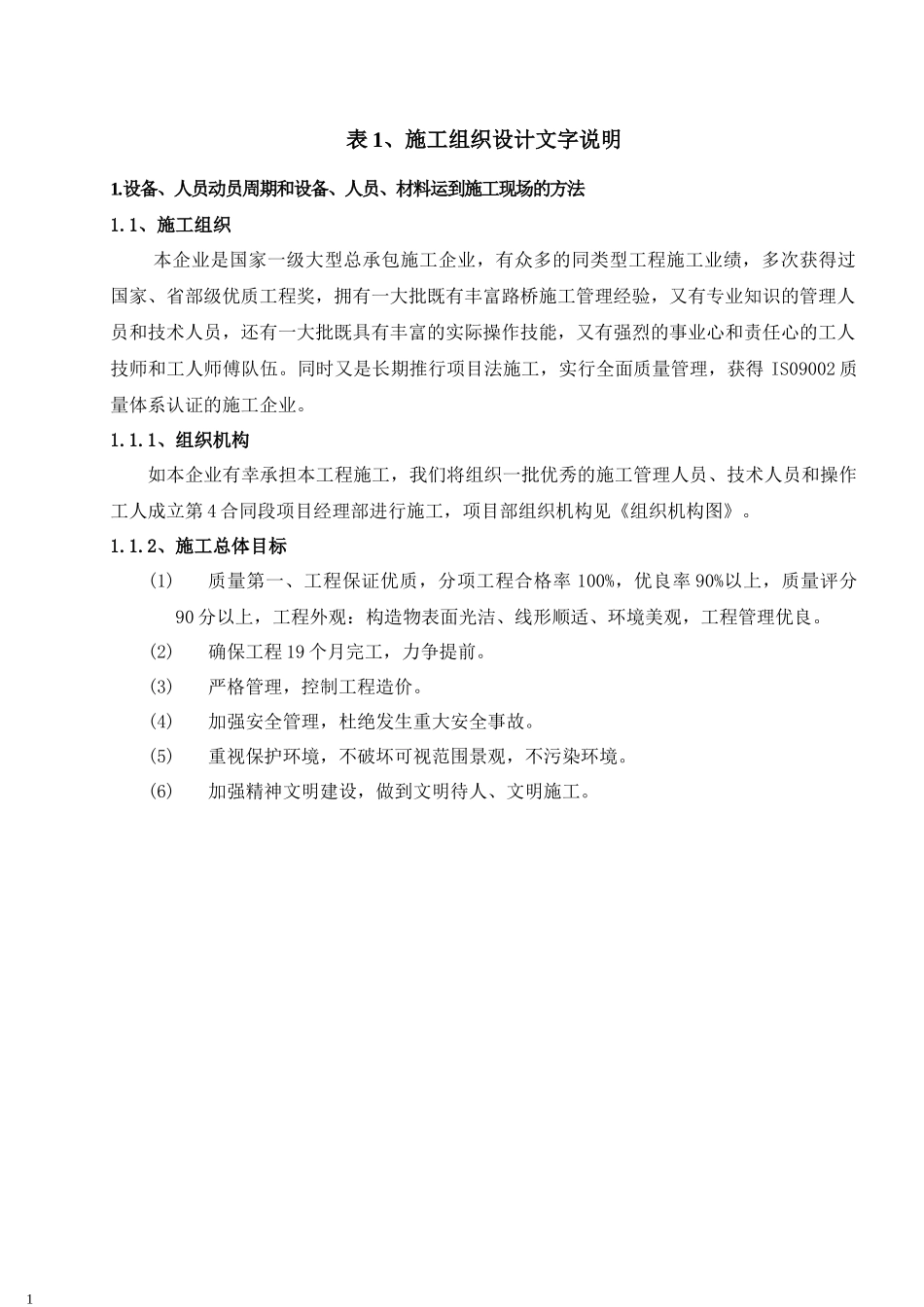

表1、施工组织设计文字说明1
设备、人员动员周期和设备、人员、材料运到施工现场的方法1
1、施工组织本企业是国家一级大型总承包施工企业,有众多的同类型工程施工业绩,多次获得过国家、省部级优质工程奖,拥有一大批既有丰富路桥施工管理经验,又有专业知识的管理人员和技术人员,还有一大批既具有丰富的实际操作技能,又有强烈的事业心和责任心的工人技师和工人师傅队伍
同时又是长期推行项目法施工,实行全面质量管理,获得IS09002质量体系认证的施工企业
1、组织机构如本企业有幸承担本工程施工,我们将组织一批优秀的施工管理人员、技术人员和操作工人成立第4合同段项目经理部进行施工,项目部组织机构见《组织机构图》
2、施工总体目标(1)质量第一、工程保证优质,分项工程合格率100%,优良率90%以上,质量评分90分以上,工程外观:构造物表面光洁、线形顺适、环境美观,工程管理优良
(2)确保工程19个月完工,力争提前
(3)严格管理,控制工程造价
(4)加强安全管理,杜绝发生重大安全事故
(5)重视保护环境,不破坏可视范围景观,不污染环境
(6)加强精神文明建设,做到文明待人、文明施工

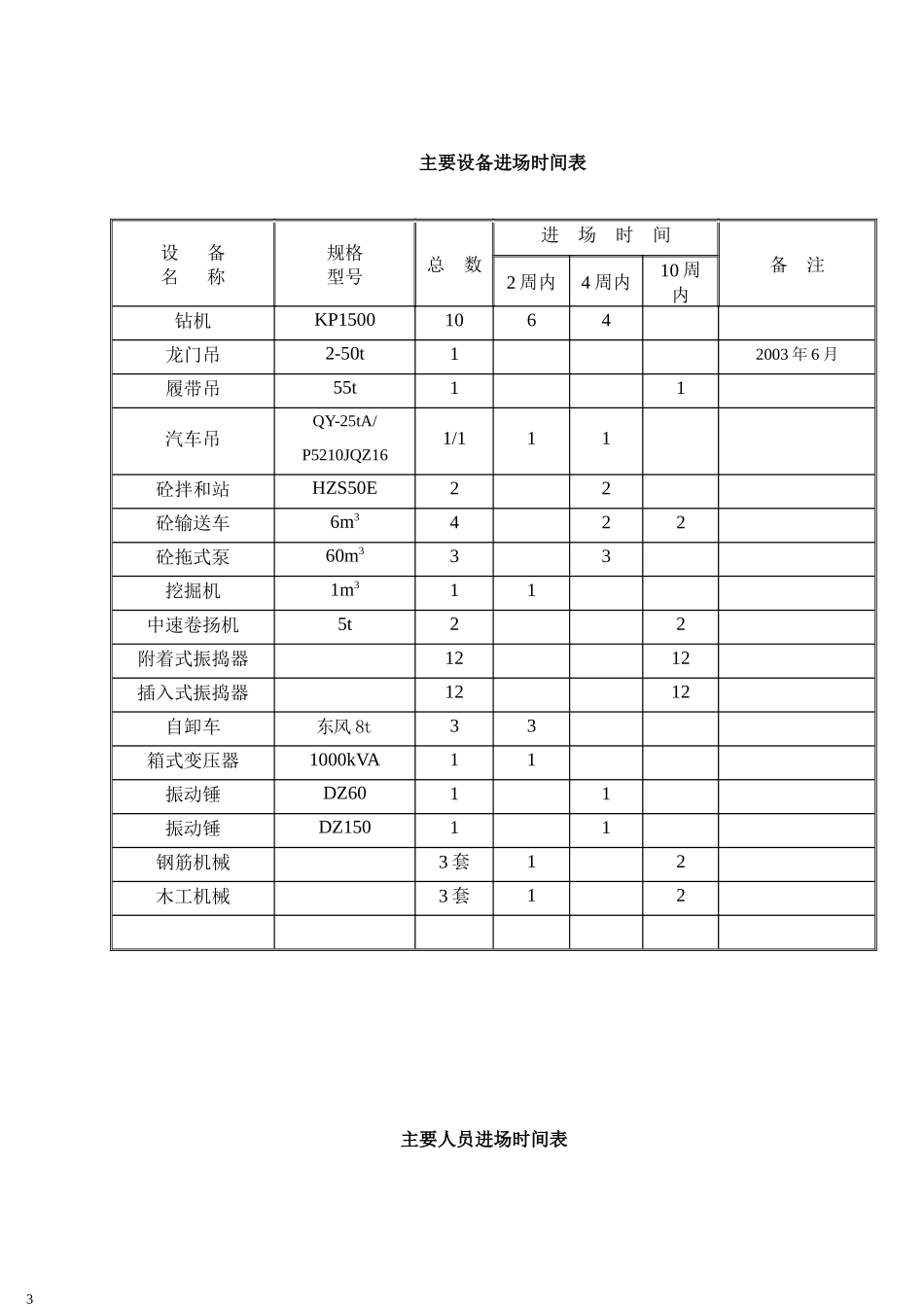

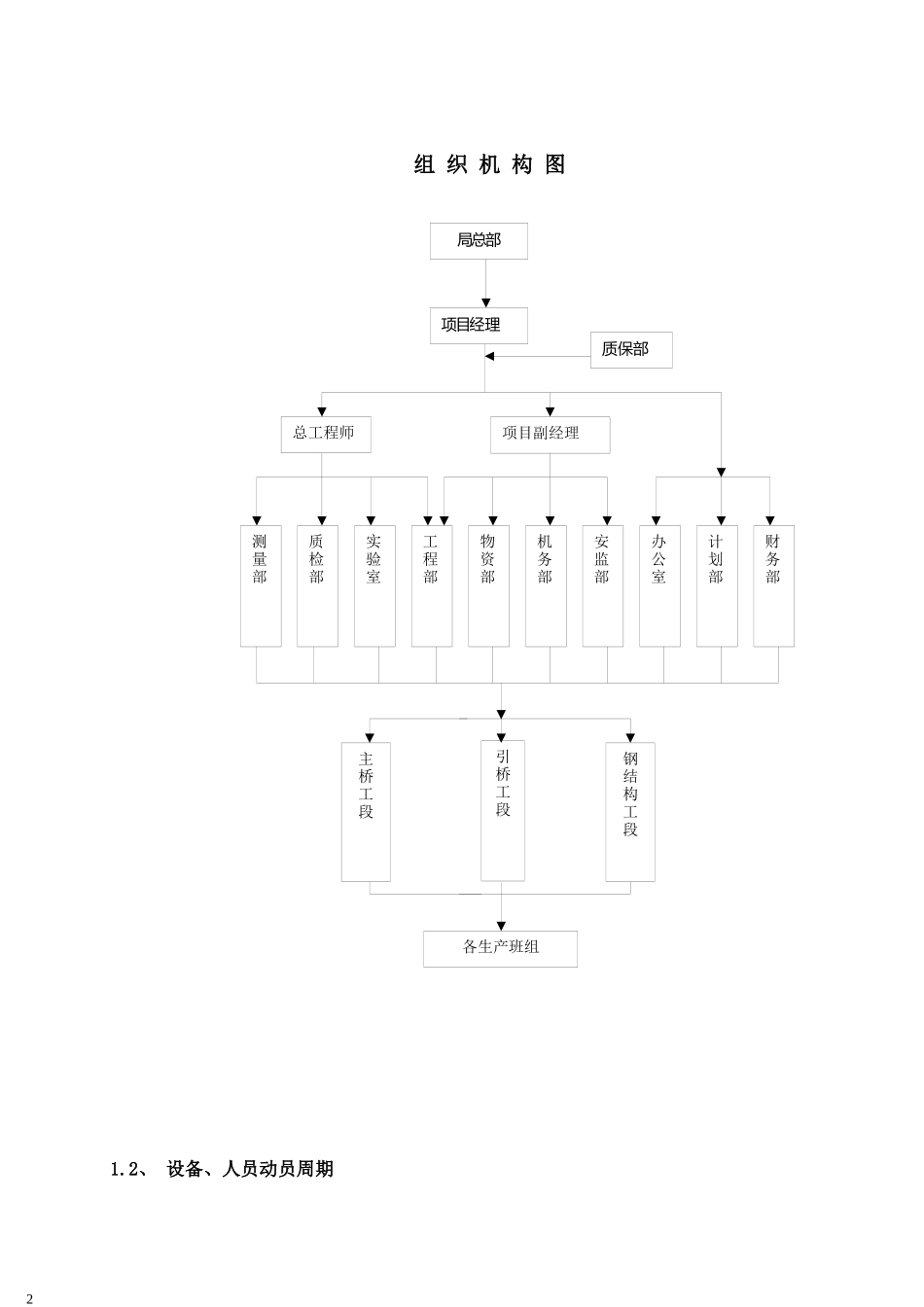

1项目经理质保部总工程师项目副经理测量部质检部实验室工程部物资部机务部安监部办公室计划部财务部各生产班组主桥工段局总部钢结构工段引桥工段组织机构图1
2、设备、人员动员周期2主要设备进场时间表设备名称规格型号总数进场时间备注2周内4周内10周内钻机KP15001064龙门吊2-50t12003年6月履带吊55t11汽车吊QY-25tA/P5210JQZ161/111砼拌和站HZS50E22砼输送车6m3422砼拖式泵60m333挖掘机1m311中速卷扬机5t22附着式振捣器1212插入式振捣器1212自卸车东风8t33箱式变压器1000kVA11振动锤DZ6011振动锤DZ15011钢筋机械3套12
