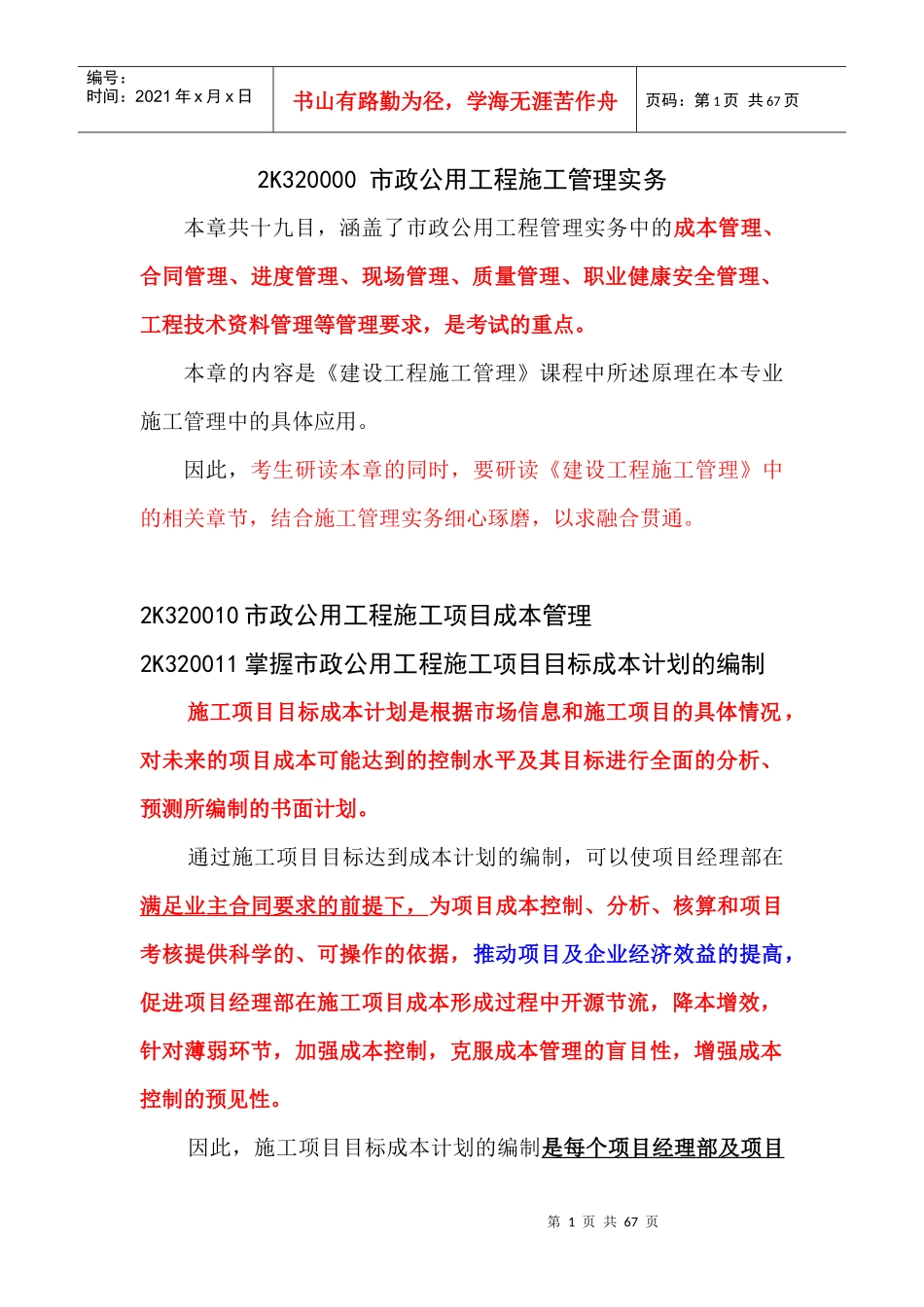

第1页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共67页2K320000市政公用工程施工管理实务本章共十九目,涵盖了市政公用工程管理实务中的成本管理、合同管理、进度管理、现场管理、质量管理、职业健康安全管理、工程技术资料管理等管理要求,是考试的重点
本章的内容是《建设工程施工管理》课程中所述原理在本专业施工管理中的具体应用
因此,考生研读本章的同时,要研读《建设工程施工管理》中的相关章节,结合施工管理实务细心琢磨,以求融合贯通
2K320010市政公用工程施工项目成本管理2K320011掌握市政公用工程施工项目目标成本计划的编制施工项目目标成本计划是根据市场信息和施工项目的具体情况,对未来的项目成本可能达到的控制水平及其目标进行全面的分析、预测所编制的书面计划
通过施工项目目标达到成本计划的编制,可以使项目经理部在满足业主合同要求的前提下,为项目成本控制、分析、核算和项目考核提供科学的、可操作的依据,推动项目及企业经济效益的提高,促进项目经理部在施工项目成本形成过程中开源节流,降本增效,针对薄弱环节,加强成本控制,克服成本管理的盲目性,增强成本控制的预见性

因此,施工项目目标成本计划的编制是每个项目经理部及项目第2页共67页第1页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共67页经理的一项极其重要的基本任务
一、项目目标成本计划的组成:项目目标成本是指实完成一项工程所必须投入的费用,它由工程直接成本、综合管理(间接)成本组成

1、直接成本是直接投入工程,形成物质形态的产品所需要的费用,包括工人、材料和机械费用及其他直接成本,工程直接成本又称为直接费用和其他直接费,即工程直接成本有明确的载体,并能以货币或实物的数量表表示2、管理(间接)成本又称为间接成本,是除直接成本外组织项目实施所必须支付的费用,主
