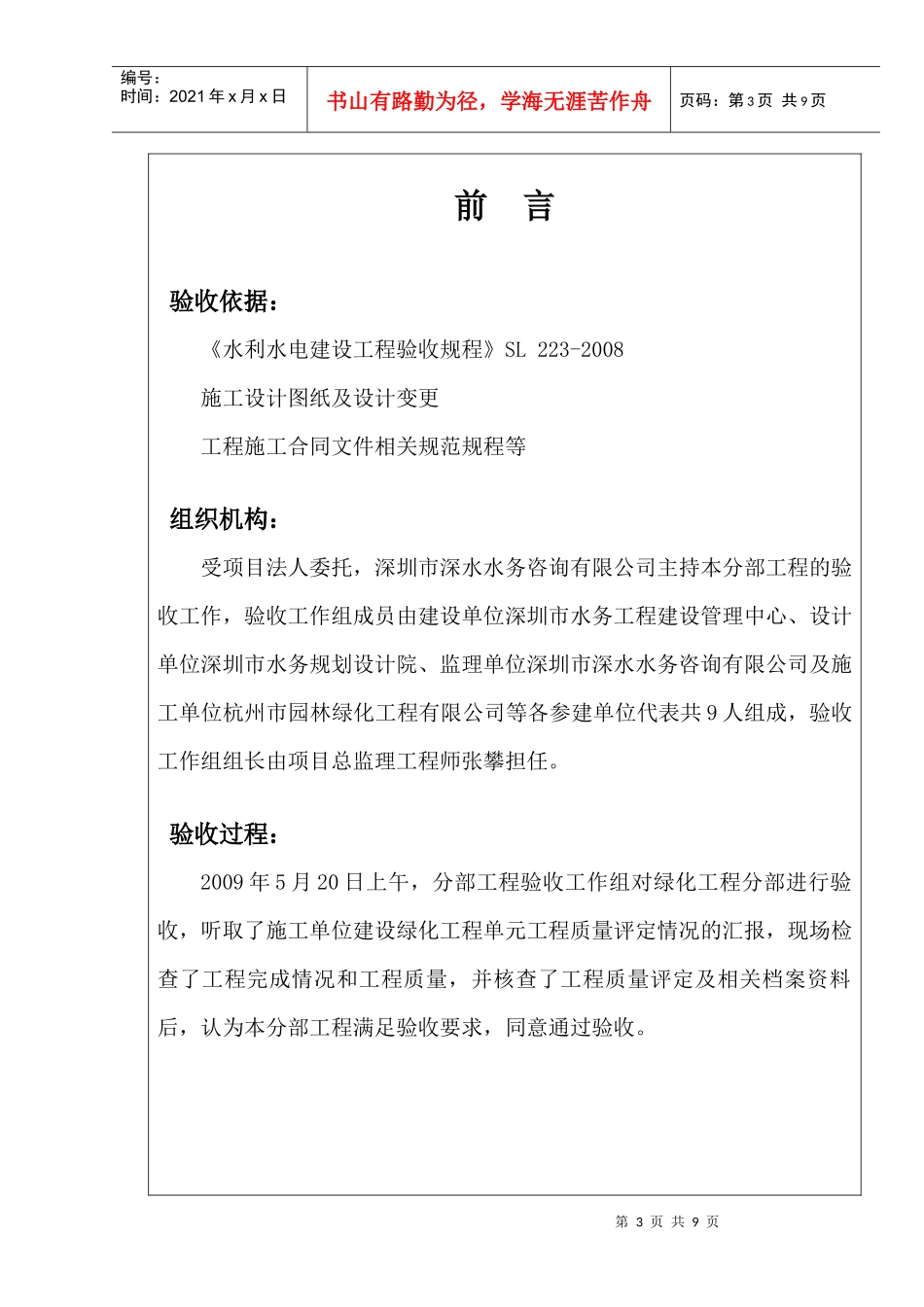

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页封页(共六页)编号:07深圳水库排洪河水环境综合整治工程绿化工程分部工程验收鉴定书单位工程名称:深圳水库排洪河水环境综合整治工程景观绿化工程绿化工程分部工程验收工作组2009年5月20日第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页第二页(共六页)第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页前言验收依据:《水利水电建设工程验收规程》SL223-2008施工设计图纸及设计变更工程施工合同文件相关规范规程等组织机构:受项目法人委托,深圳市深水水务咨询有限公司主持本分部工程的验收工作,验收工作组成员由建设单位深圳市水务工程建设管理中心、设计单位深圳市水务规划设计院、监理单位深圳市深水水务咨询有限公司及施工单位杭州市园林绿化工程有限公司等各参建单位代表共9人组成,验收工作组组长由项目总监理工程师张攀担任
验收过程:2009年5月20日上午,分部工程验收工作组对绿化工程分部进行验收,听取了施工单位建设绿化工程单元工程质量评定情况的汇报,现场检查了工程完成情况和工程质量,并核查了工程质量评定及相关档案资料后,认为本分部工程满足验收要求,同意通过验收
第4页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共9页第三页(共六页)一、分部工程开完工日期:本分部绿化工程于2008年5月18日开工,于2009年2月28日完工
二、分部工程建设内容:本分部工程建设的主要内容包括乔木种植,灌木种植,色带种植,竹类种植,水生植物种植及铺种草皮等
三、施工过程及完成的主要工程量:施工过程:本分部工程于2008年5月18日开工后,进行分段施工,首先进行地形塑造,验
