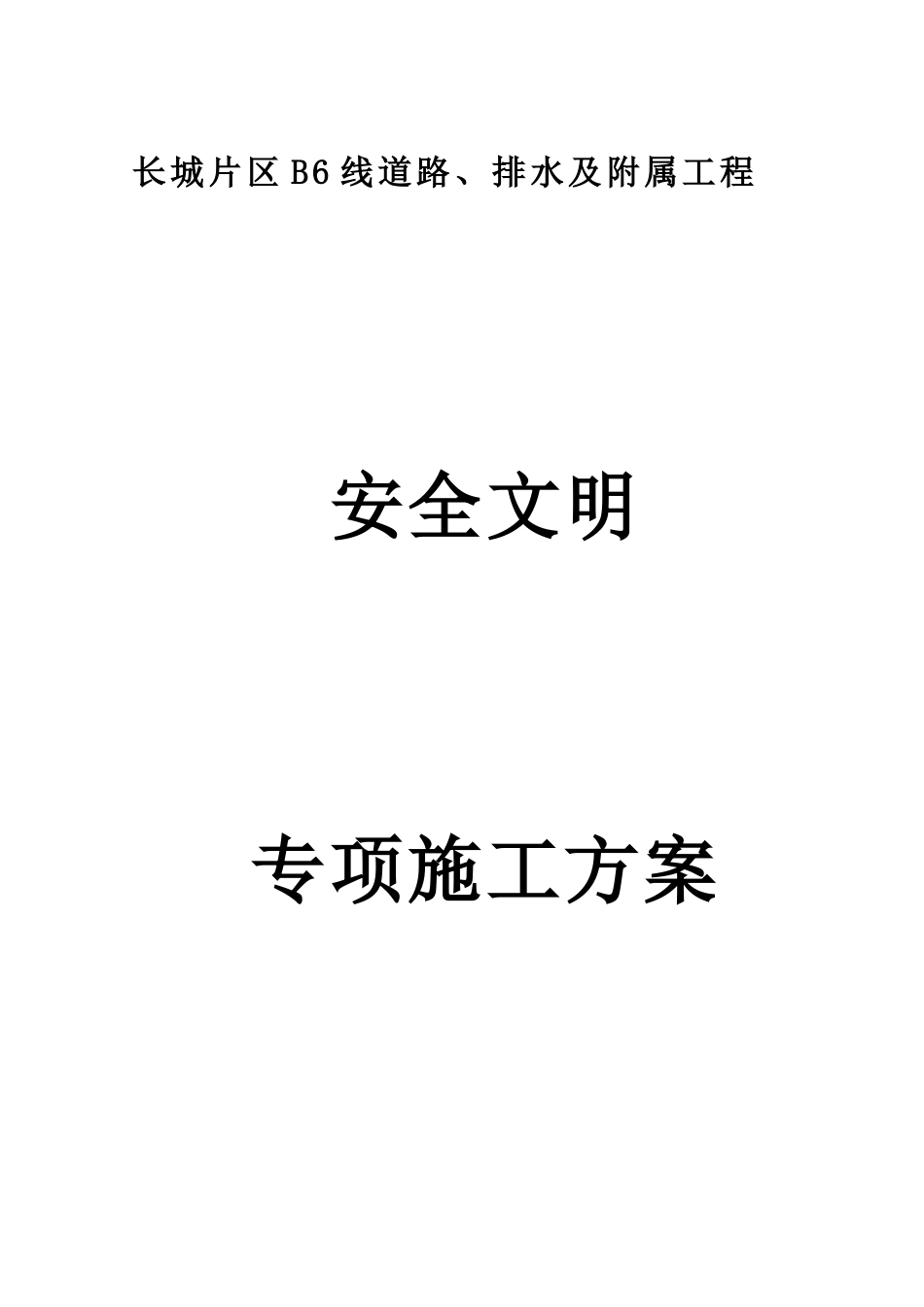

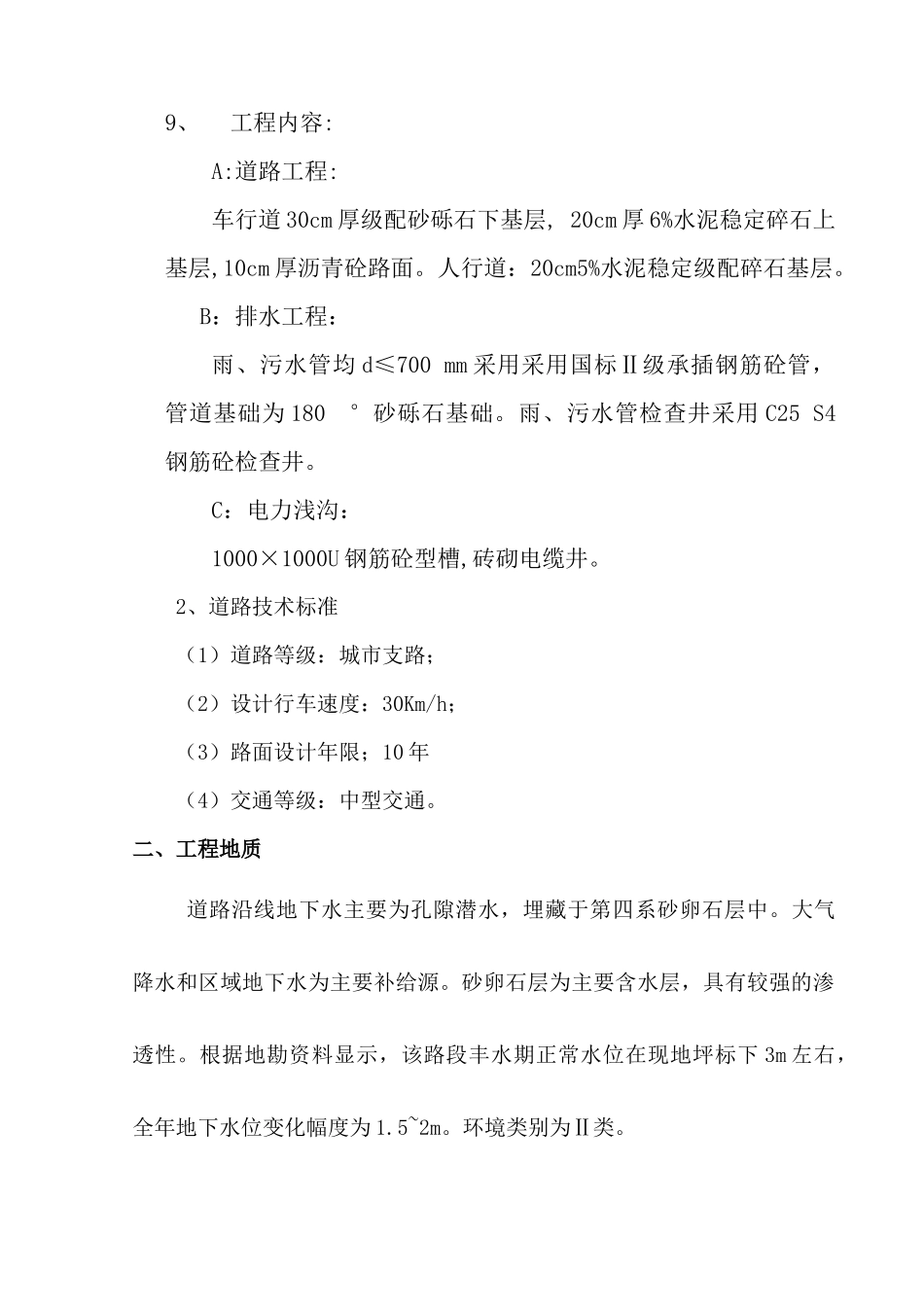

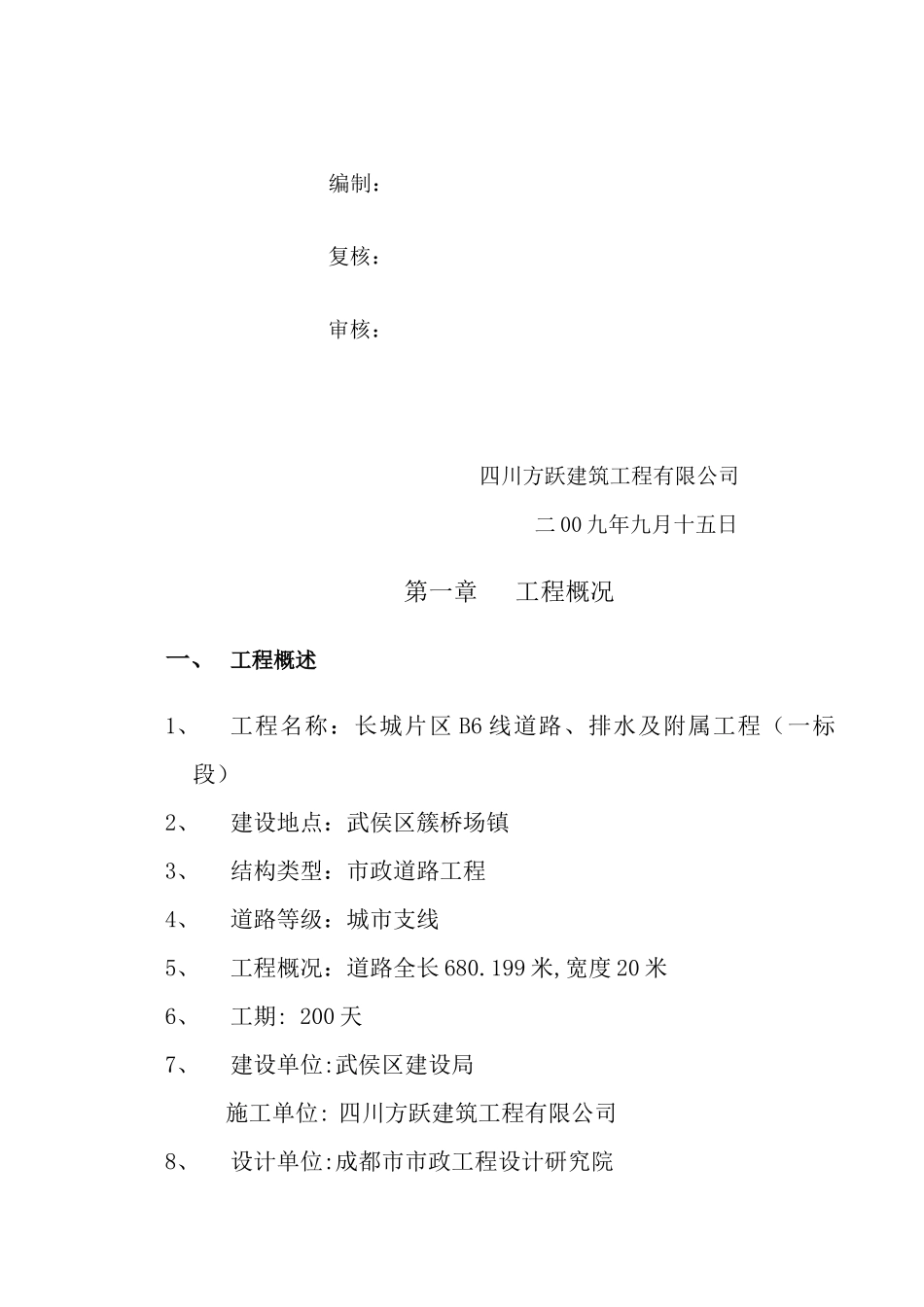

长城片区B6线道路、排水及附属工程安全文明专项施工方案编制:复核:审核:四川方跃建筑工程有限公司二00九年九月十五日第一章工程概况一、工程概述1、工程名称:长城片区B6线道路、排水及附属工程(一标段)2、建设地点:武侯区簇桥场镇3、结构类型:市政道路工程4、道路等级:城市支线5、工程概况:道路全长680.199米,宽度20米6、工期:200天7、建设单位:武侯区建设局施工单位:四川方跃建筑工程有限公司8、设计单位:成都市市政工程设计研究院9、工程内容:A:道路工程:车行道30cm厚级配砂砾石下基层,20cm厚6%水泥稳定碎石上基层,10cm厚沥青砼路面。人行道:20cm5%水泥稳定级配碎石基层。B:排水工程:雨、污水管均d≤700mm采用采用国标Ⅱ级承插钢筋砼管,管道基础为180°砂砾石基础。雨、污水管检查井采用C25S4钢筋砼检查井。C:电力浅沟:1000×1000U钢筋砼型槽,砖砌电缆井。2、道路技术标准(1)道路等级:城市支路;(2)设计行车速度:30Km/h;(3)路面设计年限;10年(4)交通等级:中型交通。二、工程地质道路沿线地下水主要为孔隙潜水,埋藏于第四系砂卵石层中。大气降水和区域地下水为主要补给源。砂卵石层为主要含水层,具有较强的渗透性。根据地勘资料显示,该路段丰水期正常水位在现地坪标下3m左右,全年地下水位变化幅度为1.5~2m。环境类别为Ⅱ类。三、气候气象成都市的气候属亚热带季风气候,主道风向为NNE向,常年平均风速为1.2m/秒,年均风压140pa,年均降雨量900~1000mm,七、八月份雨量集中,易形成暴雨。第二章安全生产目标杜绝因工死亡,现场施工人员的年重伤频率控制在0.05%;年负伤率控制在0.1%以内,无员工死亡,不发生坍塌、颠覆的责任事故;不发生重大设备操作事故、重大交通事故和重大火灾事故(一次经济损失10万元以上事故),确保安全生产达到国家标准。第三章安全生产措施1、安全规程(1)严格执行国家及交通部颁布的有关施工技术安全规划、规范。(2)建立严格的安全教育制度,坚持入场教育,坚持每周安排班组召开安全教育会,培养施工安全意识,使安全工作落实到广大职工上。(3)强化安全法制观念,严格执行安全工作法律意识,签订安全协议,坚持特殊工种持安全操作证上岗制度。加强施工管理人员安全考核制度增强安全意识、避免违章指挥。(4)建立定期检查、突击检查和特殊检查相结合的安全检查形式,查思想、查管理、查制度、查现场隐患、查事故处理,发现问题立即整改,对于危急情况立即停工,及时采取措施排除险情。2、安全防护(1)凡管道沟槽开挖深度超过1.5米,必须在边沿处设置两道不低于1.2米高的护身栏,刷红白间隔油漆,其它槽、坑、沟及水溏边均设警示牌,夜间设红色标志灯。(2)挖方区开挖线附近设警示牌及设置红色警戒线。(3)临近施工区域,凡有可能对人或物构成威胁的地方,必须支搭防护棚或制定可行性措施,以确保安全。(4)严禁任何人从高处往下投掷杂物,避免杂物伤人。(5)做好交通运输的安全工作,施工场地设置交通标示灯、交通警示牌,并安排专职人员指挥,以便行人及车辆通行。3、安全用电(1)项目部设1名电管人员(由电气技术人员担任),施工现场配备专职电工,低压电工不得从事高压作业,严禁非电工作业。(2)项目部每周组织一次安全用电检查,对存在的重大隐患应进行复查。电工应经常巡查现场,发现问题及时处理。(3)现场所有的电气设备、电料、工具不合格的,不适用于临时用电工程的,电工有权拒绝使用,安全用电防护措施未落实时,各类人员有权拒绝用电施工。交流焊弧机变压器一次侧电源进线长度应不大于5m,进线处必须设置防护罩。(4)各类用电人员必须掌握安全用电的基本知识和所有机械、电气设备的性能,使用电气设备前,应按规定穿戴和配备好合格的劳务防护用品,电气设备停止工作时必须拉闸断电,锁好配电器。(5)对于违章作业、违章指挥,不按规范、标准、规程施工者应加强教育,情节严重的应按有关规定予以严肃处理。(6)电缆不得沿地面明敷,埋地敷设时,过路及穿过建筑物时必须穿保护管,保护管内直径不小于电缆处外径的1.5倍,过路保护管两端与电缆间应作绝缘处固定,在转弯处和直线段第20M处设电...
