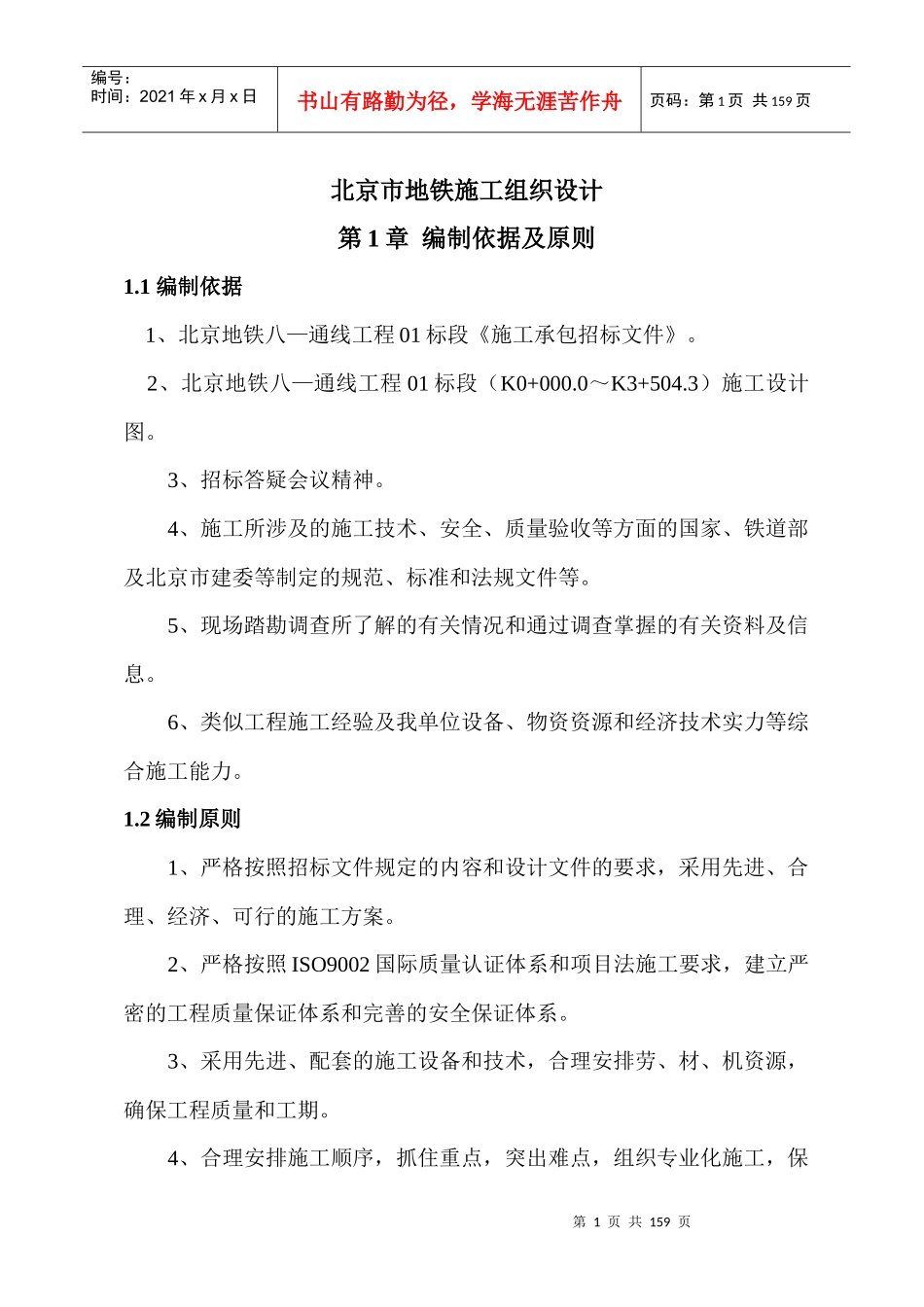

第1页共159页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共159页北京市地铁施工组织设计第1章编制依据及原则1
1编制依据1、北京地铁八—通线工程01标段《施工承包招标文件》
2、北京地铁八—通线工程01标段(K0+000
0~K3+504
3)施工设计图
3、招标答疑会议精神
4、施工所涉及的施工技术、安全、质量验收等方面的国家、铁道部及北京市建委等制定的规范、标准和法规文件等
5、现场踏勘调查所了解的有关情况和通过调查掌握的有关资料及信息
6、类似工程施工经验及我单位设备、物资资源和经济技术实力等综合施工能力
2编制原则1、严格按照招标文件规定的内容和设计文件的要求,采用先进、合理、经济、可行的施工方案
2、严格按照ISO9002国际质量认证体系和项目法施工要求,建立严密的工程质量保证体系和完善的安全保证体系
3、采用先进、配套的施工设备和技术,合理安排劳、材、机资源,确保工程质量和工期

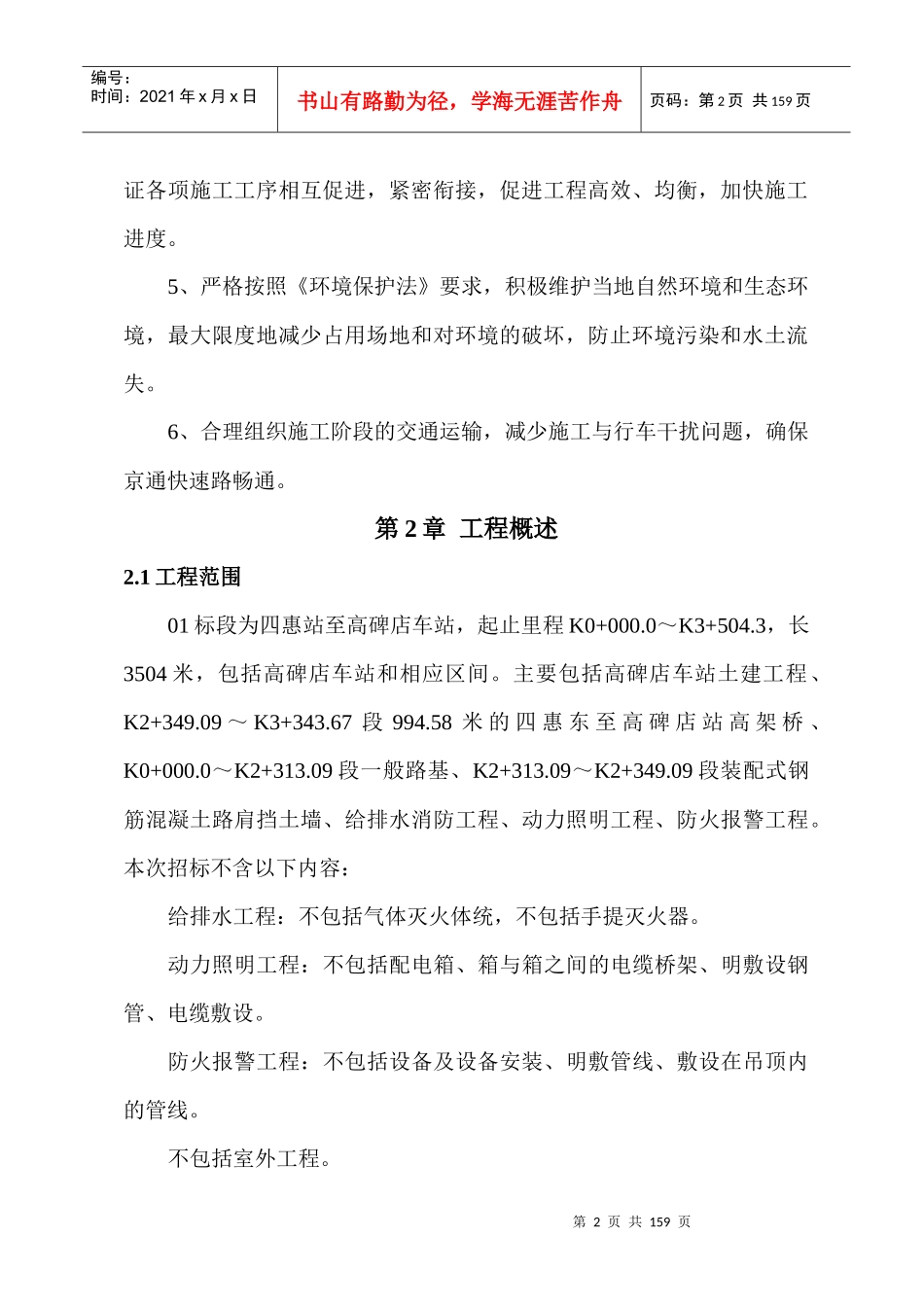

4、合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保第2页共159页第1页共159页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共159页证各项施工工序相互促进,紧密衔接,促进工程高效、均衡,加快施工进度
5、严格按照《环境保护法》要求,积极维护当地自然环境和生态环境,最大限度地减少占用场地和对环境的破坏,防止环境污染和水土流失
6、合理组织施工阶段的交通运输,减少施工与行车干扰问题,确保京通快速路畅通
第2章工程概述2
1工程范围01标段为四惠站至高碑店车站,起止里程K0+000
0~K3+504
3,长3504米,包括高碑店车站和相应区间
主要包括高碑店车站土建工程、K2+349
09~K3+343
67段994
58米的四惠东至高碑店站高架桥、K0+000
0~K2+313
09段一般路基、K2+313
