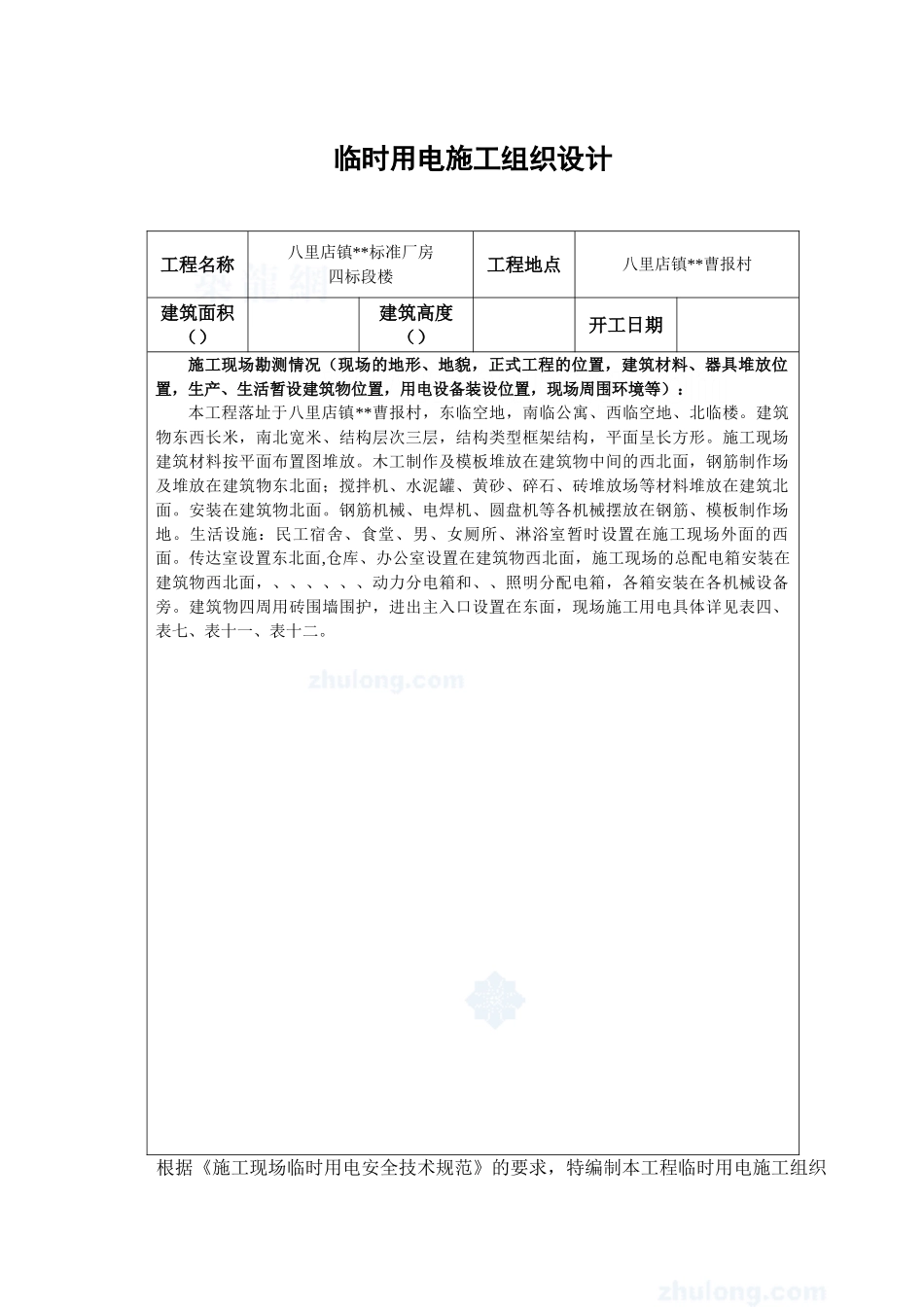

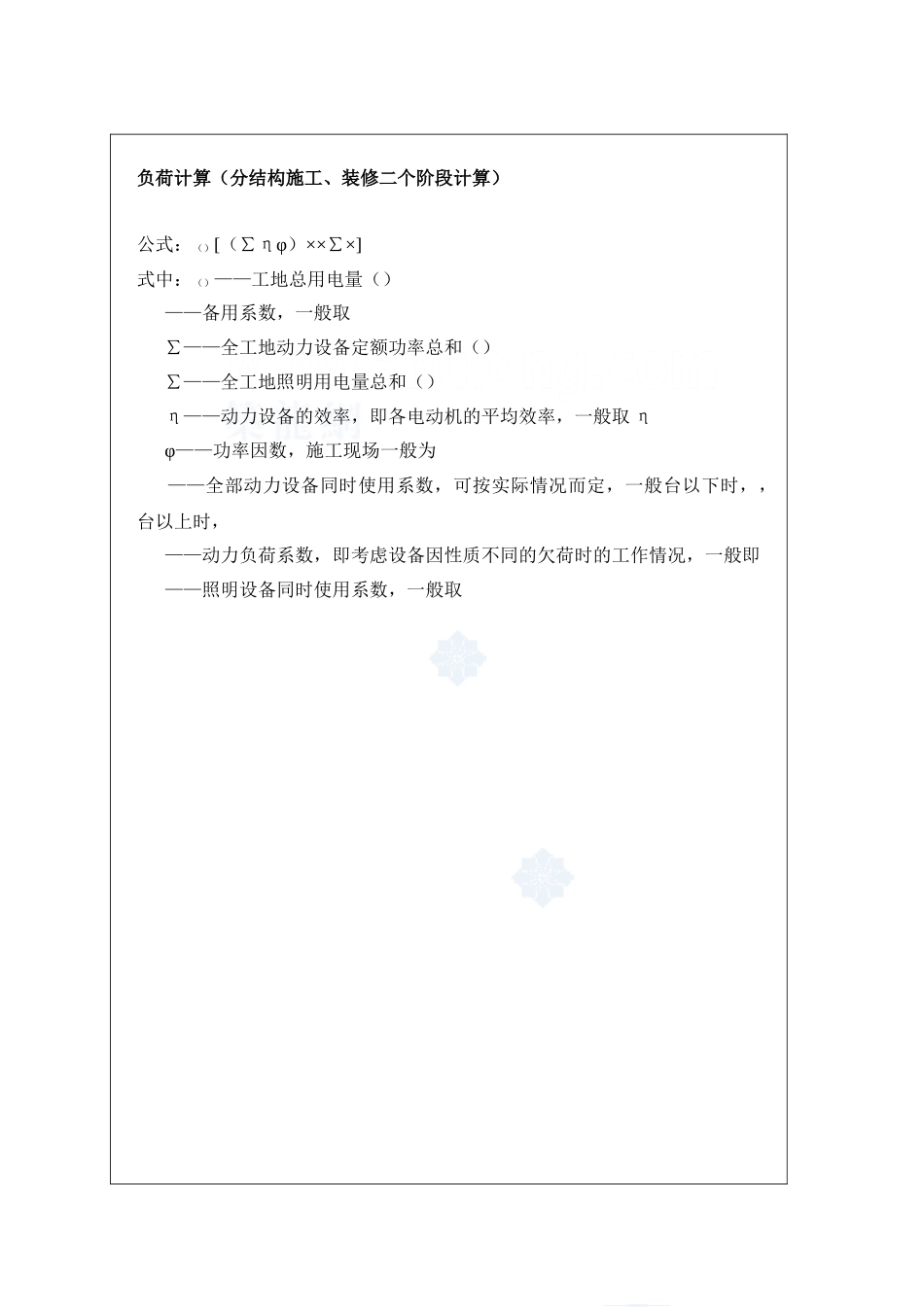

临时用电施工组织设计工程名称八里店镇**标准厂房四标段楼工程地点八里店镇**曹报村建筑面积()建筑高度()开工日期施工现场勘测情况(现场的地形、地貌,正式工程的位置,建筑材料、器具堆放位置,生产、生活暂设建筑物位置,用电设备装设位置,现场周围环境等):本工程落址于八里店镇**曹报村,东临空地,南临公寓、西临空地、北临楼。建筑物东西长米,南北宽米、结构层次三层,结构类型框架结构,平面呈长方形。施工现场建筑材料按平面布置图堆放。木工制作及模板堆放在建筑物中间的西北面,钢筋制作场及堆放在建筑物东北面;搅拌机、水泥罐、黄砂、碎石、砖堆放场等材料堆放在建筑北面。安装在建筑物北面。钢筋机械、电焊机、圆盘机等各机械摆放在钢筋、模板制作场地。生活设施:民工宿舍、食堂、男、女厕所、淋浴室暂时设置在施工现场外面的西面。传达室设置东北面,仓库、办公室设置在建筑物西北面,施工现场的总配电箱安装在建筑物西北面,、、、、、、动力分电箱和、、照明分配电箱,各箱安装在各机械设备旁。建筑物四周用砖围墙围护,进出主入口设置在东面,现场施工用电具体详见表四、表七、表十一、表十二。根据《施工现场临时用电安全技术规范》的要求,特编制本工程临时用电施工组织设计。表一负荷计算(分结构施工、装修二个阶段计算)公式:()[(∑ηφ)××∑×]式中:()——工地总用电量()——备用系数,一般取∑——全工地动力设备定额功率总和()∑——全工地照明用电量总和()η——动力设备的效率,即各电动机的平均效率,一般取ηφ——功率因数,施工现场一般为——全部动力设备同时使用系数,可按实际情况而定,一般台以下时,,台以上时,——动力负荷系数,即考虑设备因性质不同的欠荷时的工作情况,一般即——照明设备同时使用系数,一般取表二、打桩阶段()动力设备额定功率总和()序号施工机械设备数量单机功率()备注序号施工机械设备数量单机功率()备注蒸饭车型搅拌机切割机电焊机卷扬机水泵打桩机Σ()照明用电量()施工照明生活照明Σ()施工现场总用电量()()[(Σηφ)××Σ×][(×)×××]()配电变压器选择施工现场的变压器由甲方提供,能够满足现场用电需要。表三配电线路设计、确定变压器的位置:施工现场的变压器由甲方设置。、确定配电线路的布局(选择和确定线路走向、配线方式:选择和确定其周围的防护设施等):施工现场配电线路是按施工现场临时用电安全技术规范的要求布置。现场临时用电从建筑物东面甲方的变压器接出至施工现场配电房的总配电箱内,总配电箱安装在建筑物东北面,总箱内配有400A总隔离闸刀和400A总漏电保护器,实行三相五线制,采用*50mm*10mm电缆线,深埋地下60cm上下铺设黄沙。供给、、、动力分配电箱和照明分配电箱。、、、动动力分配电箱和照明分配箱安装在建筑物旁的各台机械设备的位置,是供给卷扬机、切割机、电焊机、蒸饭车、搅拌机、打桩机、水泵开关箱和施工现场照明及办公室照明开关箱。动力分配电箱内装有200A总隔闸刀和200A总漏电保护器,、、、动力分配电箱内装有100A总隔闸刀和100A总漏电保护器,在分三把分闸刀。分闸刀是按每台机械设备用电量的大小来配置闸刀。照明分配电箱内装有63A总隔离闸刀和63A总漏电保护器,在分三把分闸刀。各配电箱、开关箱固定的进出线电缆采用套管进箱保护,电缆线套深埋地下60cm,上下均匀铺设细砂。排列整齐、竖直,固定式配电箱、开关箱安装高度底口离地面1.3m,全部用砖砌筑,用石棉瓦做防雨措施。配电箱必须采用铁板制作,照明分配电和动力分配电箱不的同用一只配电箱,应分开,编号,标明名称其用途、维修人员姓名、配电箱系统图、电气元件参数。箱门必须配锁,各机械设备必须做到三级配电,三级漏电保护(另外每只设备必须一机一闸一漏电)。接地与接零保护系统施工现场各机械设备全部采取四芯电缆,有工作零线的机械设备采取五芯电缆,照明碘钨灯、大灯采取三芯电缆,保护零线必须进箱接在端子板上及设备上。各配电箱体、门都接好保护零线。现场重复接地设置在总箱、分配电箱头端、中端及末端,必须重复接地。接地方式:采用Φ圆钢与桩基钢...
