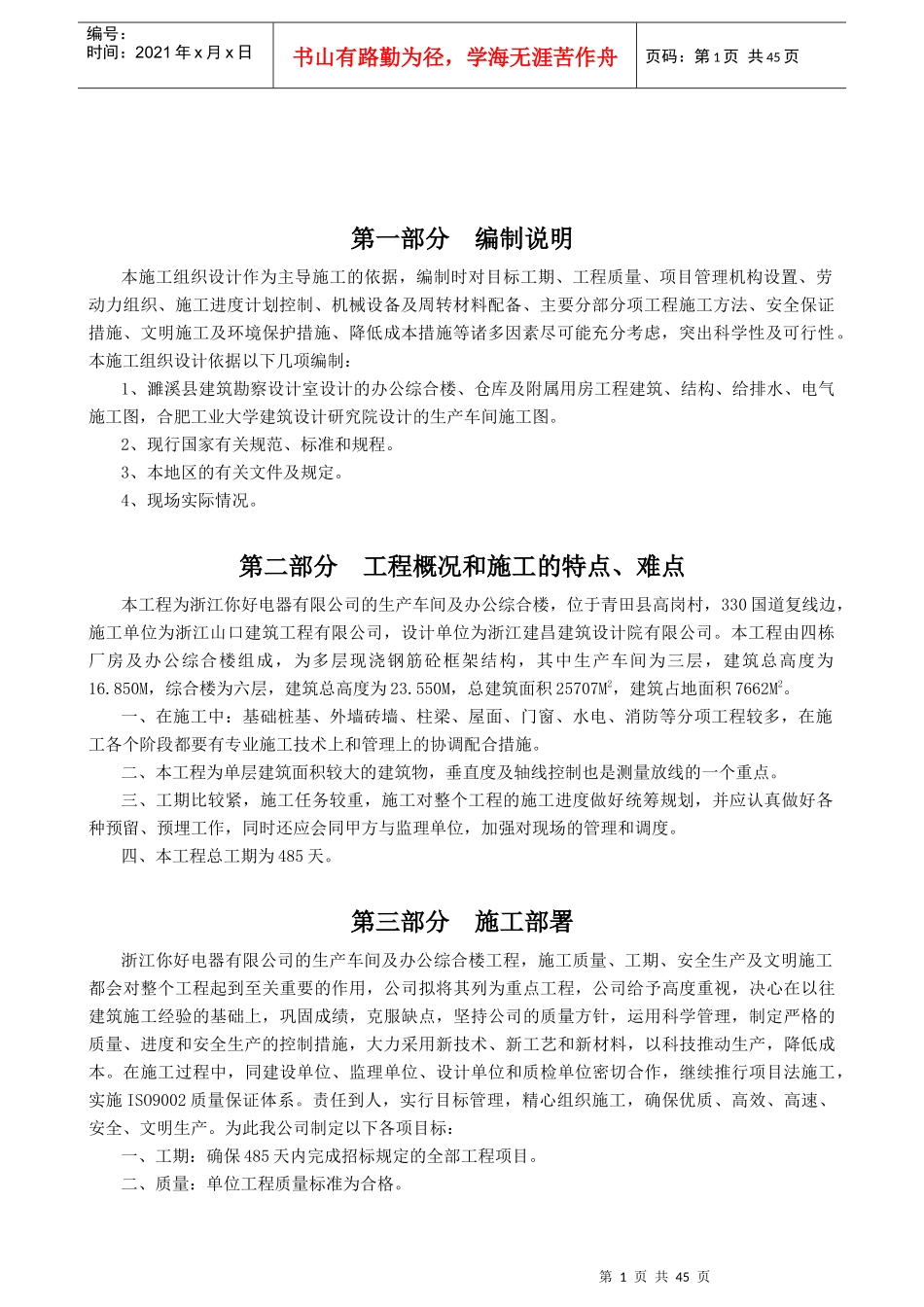

第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共45页第一部分编制说明本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性
本施工组织设计依据以下几项编制:1、濉溪县建筑勘察设计室设计的办公综合楼、仓库及附属用房工程建筑、结构、给排水、电气施工图,合肥工业大学建筑设计研究院设计的生产车间施工图
2、现行国家有关规范、标准和规程
3、本地区的有关文件及规定
4、现场实际情况
第二部分工程概况和施工的特点、难点本工程为浙江你好电器有限公司的生产车间及办公综合楼,位于青田县高岗村,330国道复线边,施工单位为浙江山口建筑工程有限公司,设计单位为浙江建昌建筑设计院有限公司
本工程由四栋厂房及办公综合楼组成,为多层现浇钢筋砼框架结构,其中生产车间为三层,建筑总高度为16
850M,综合楼为六层,建筑总高度为23
550M,总建筑面积25707M2,建筑占地面积7662M2
一、在施工中:基础桩基、外墙砖墙、柱梁、屋面、门窗、水电、消防等分项工程较多,在施工各个阶段都要有专业施工技术上和管理上的协调配合措施
二、本工程为单层建筑面积较大的建筑物,垂直度及轴线控制也是测量放线的一个重点
三、工期比较紧,施工任务较重,施工对整个工程的施工进度做好统筹规划,并应认真做好各种预留、预埋工作,同时还应会同甲方与监理单位,加强对现场的管理和调度
四、本工程总工期为485天
第三部分施工部署浙江你好电器有限公司的生产车间及办公综合楼工程,施工质量、工期、安全生产及文明施工都会对整个工程起到至关重要的作用,公司拟将其列为重点工程,公司给予高度重视,决心在以往建筑施
