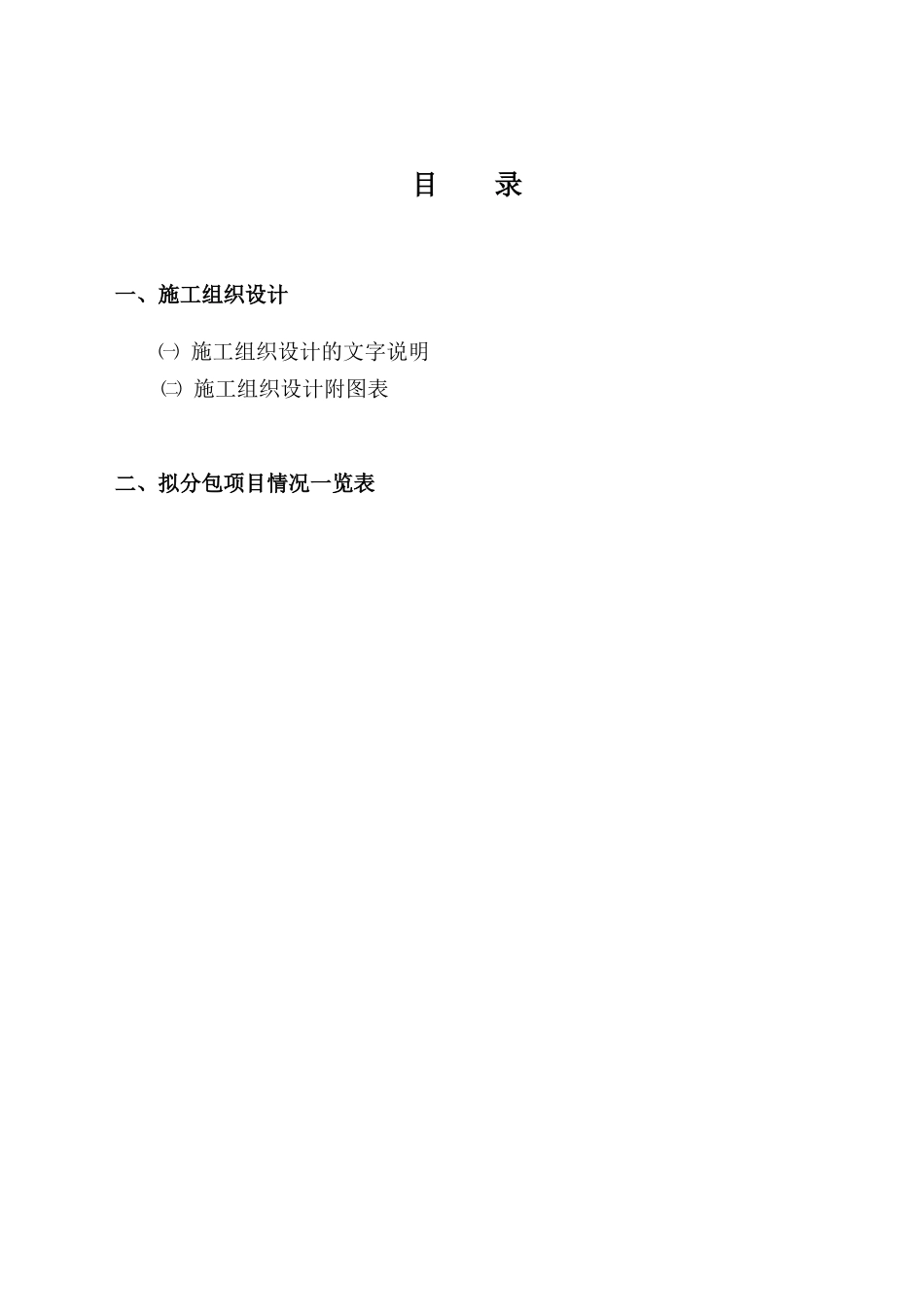

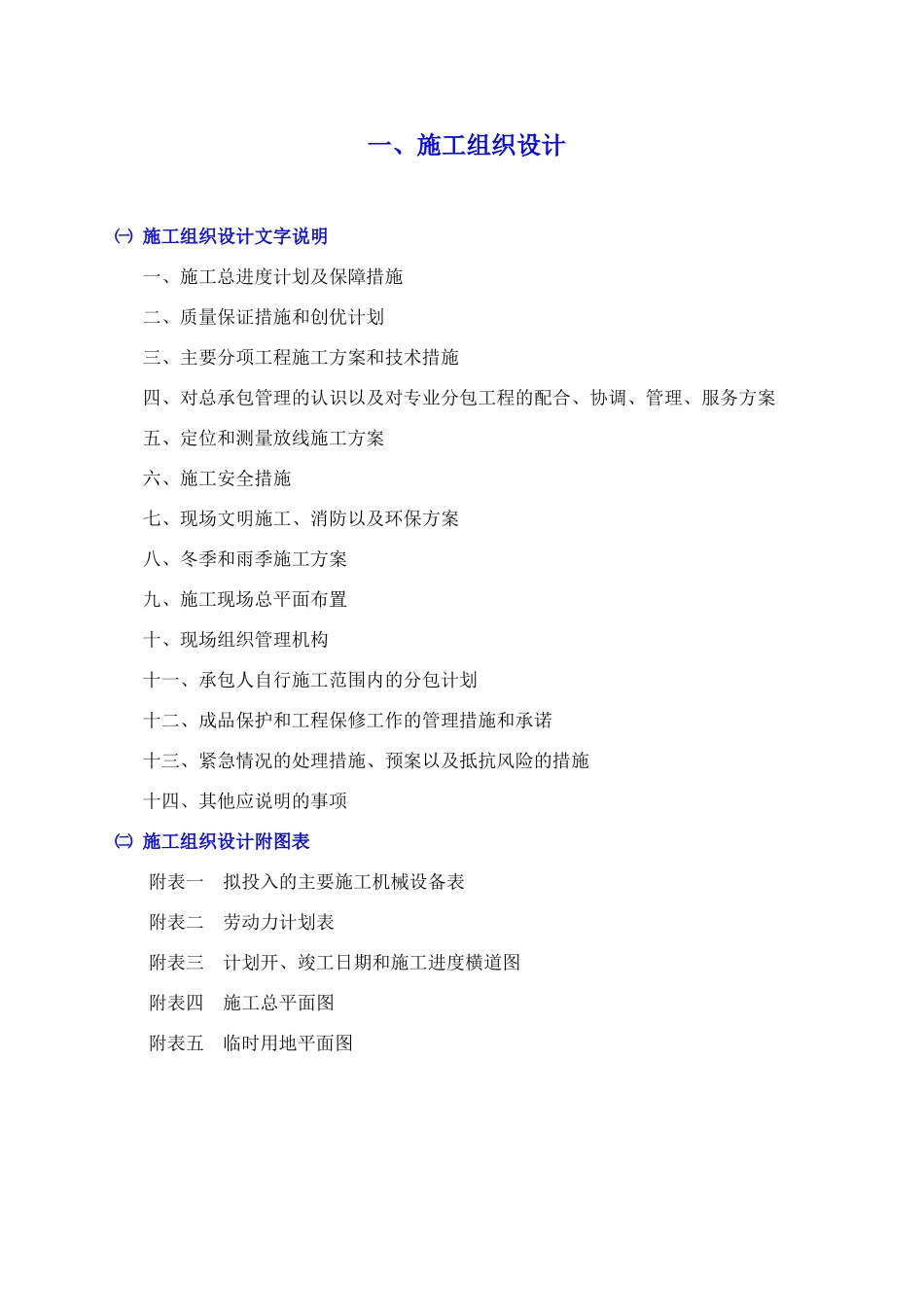

目录一、施工组织设计㈠施工组织设计的文字说明㈡施工组织设计附图表二、拟分包项目情况一览表一、施工组织设计㈠施工组织设计文字说明一、施工总进度计划及保障措施二、质量保证措施和创优计划三、主要分项工程施工方案和技术措施四、对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案五、定位和测量放线施工方案六、施工安全措施七、现场文明施工、消防以及环保方案八、冬季和雨季施工方案九、施工现场总平面布置十、现场组织管理机构十一、承包人自行施工范围内的分包计划十二、成品保护和工程保修工作的管理措施和承诺十三、紧急情况的处理措施、预案以及抵抗风险的措施十四、其他应说明的事项㈡施工组织设计附图表附表一拟投入的主要施工机械设备表附表二劳动力计划表附表三计划开、竣工日期和施工进度横道图附表四施工总平面图附表五临时用地平面图工程概况:园区一期周塘路市政道路工程项目位于武汉市江夏区郑店街,西起1107国道,东接规划路
道路按城市次干路标准设计,设计速度为40km/h
园区一期周塘路市政道路工程建设规模为:道路占地面积约69703
67m²,道路全长约1777m
其工程内容为园区一期周塘路市政道路、给水、雨、污水、照明、土方工程施工的全部工作,包工包料
工期目标:暂定开工日期为2015年5月1日(实际开工时间以发包人或监理人书面通知为准),竣工日期2015年8月28日,工期120日历天
质量目标:本项目工程质量目标为合格
第一节施工总进度计划及保障措施一、施工总体进度计划计划工期为120日历天,计划开工日期为2015年5月1日(实际开工时间以发包人或监理人书面通知为准),计划竣工日期为2015年8月28日
我公司确保在计划工期内完成所有工程施工
具体工期安排详见附表三计划开、竣工日期和施工进度横道图
二、施工进度保障措施以施工工期总规划为指导,成立工程进度现场控制小组
项目经理任组长,合同管理
