安全专项施工方案报审表工程名称:编号:致:我方已根据施工合同的有关规定完成了临时用电施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查
附件:临时用电施工方案承包单位:项目经理:日期:安全监理工程师审查意见:安全监理工程师:日期:总监理工程师审查意见:项目监理机构:总/专业监理工程师:日期:产业集聚区服务中心商务综合楼B栋临时用电施工方案编制人:审核人:审批人:XX有限公司2010年10月16日施工现场临时用电施工方案1、施工用电管理工作是临时用电安全技术规范的核心内容按照JGJ46-88《施工现场临时用电安全技术规范》的规定:临时用电设备在5台及5台以上或设备总容量在50KW及50KW以上者,应编制临时用电施工方案

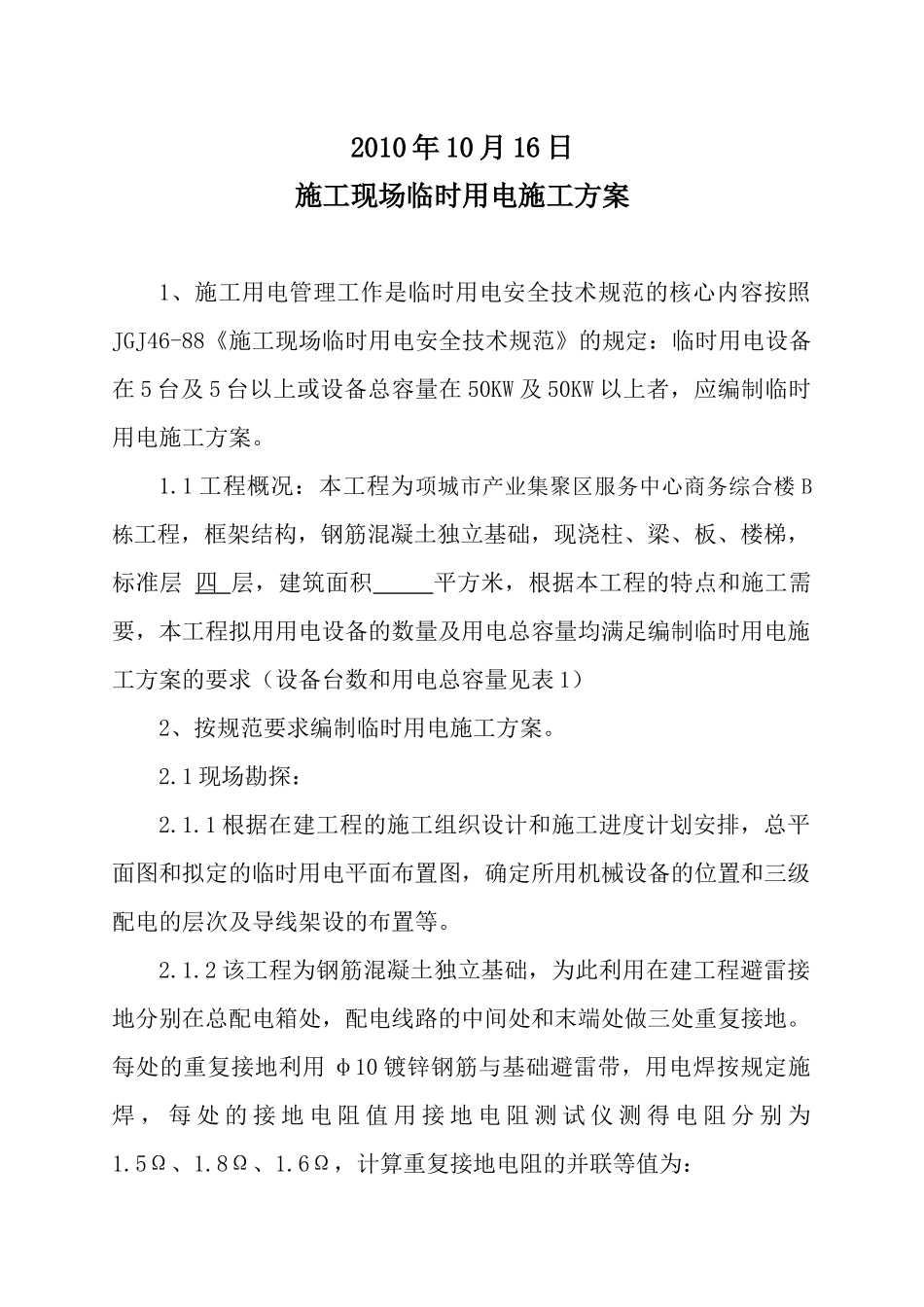

1工程概况:本工程为项城市产业集聚区服务中心商务综合楼B栋工程,框架结构,钢筋混凝土独立基础,现浇柱、梁、板、楼梯,标准层四层,建筑面积平方米,根据本工程的特点和施工需要,本工程拟用用电设备的数量及用电总容量均满足编制临时用电施工方案的要求(设备台数和用电总容量见表1)2、按规范要求编制临时用电施工方案
1现场勘探:2
1根据在建工程的施工组织设计和施工进度计划安排,总平面图和拟定的临时用电平面布置图,确定所用机械设备的位置和三级配电的层次及导线架设的布置等
2该工程为钢筋混凝土独立基础,为此利用在建工程避雷接地分别在总配电箱处,配电线路的中间处和末端处做三处重复接地
每处的重复接地利用φ10镀锌钢筋与基础避雷带,用电焊按规定施焊,每处的接地电阻值用接地电阻测试仪测得电阻分别为1
6Ω,计算重复接地电阻的并联等值为:1/K总=1/25+1/16+1/24R总=6
98Ω<10Ω(满足要求)2
2确定电源进线,总配电箱、分配电箱等的位置及线路走向;2
1该工程施工现场临时用电总电源是由建设单位从村内配电室低压
