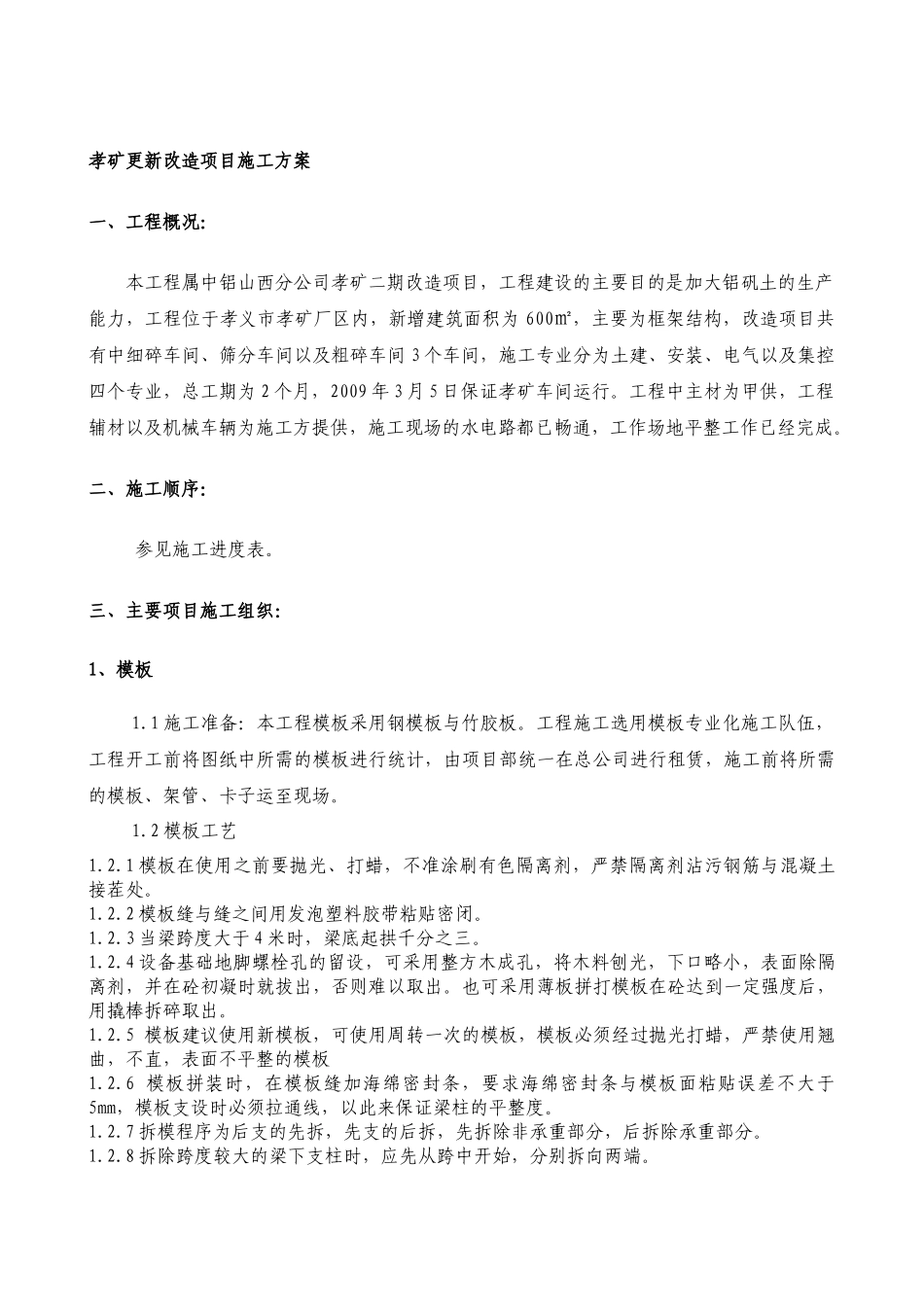

孝矿更新改造项目施工方案一、工程概况:本工程属中铝山西分公司孝矿二期改造项目,工程建设的主要目的是加大铝矾土的生产能力,工程位于孝义市孝矿厂区内,新增建筑面积为600㎡,主要为框架结构,改造项目共有中细碎车间、筛分车间以及粗碎车间3个车间,施工专业分为土建、安装、电气以及集控四个专业,总工期为2个月,2009年3月5日保证孝矿车间运行
工程中主材为甲供,工程辅材以及机械车辆为施工方提供,施工现场的水电路都已畅通,工作场地平整工作已经完成
二、施工顺序:参见施工进度表
三、主要项目施工组织:1、模板1
1施工准备:本工程模板采用钢模板与竹胶板
工程施工选用模板专业化施工队伍,工程开工前将图纸中所需的模板进行统计,由项目部统一在总公司进行租赁,施工前将所需的模板、架管、卡子运至现场
2模板工艺1
1模板在使用之前要抛光、打蜡,不准涂刷有色隔离剂,严禁隔离剂沾污钢筋与混凝土接茬处
2模板缝与缝之间用发泡塑料胶带粘贴密闭
3当梁跨度大于4米时,梁底起拱千分之三
4设备基础地脚螺栓孔的留设,可采用整方木成孔,将木料刨光,下口略小,表面除隔离剂,并在砼初凝时就拔出,否则难以取出
也可采用薄板拼打模板在砼达到一定强度后,用撬棒拆碎取出
5模板建议使用新模板,可使用周转一次的模板,模板必须经过抛光打蜡,严禁使用翘曲,不直,表面不平整的模板1
6模板拼装时,在模板缝加海绵密封条,要求海绵密封条与模板面粘贴误差不大于5mm,模板支设时必须拉通线,以此来保证梁柱的平整度
7拆模程序为后支的先拆,先支的后拆,先拆除非承重部分,后拆除承重部分
8拆除跨度较大的梁下支柱时,应先从跨中开始,分别拆向两端

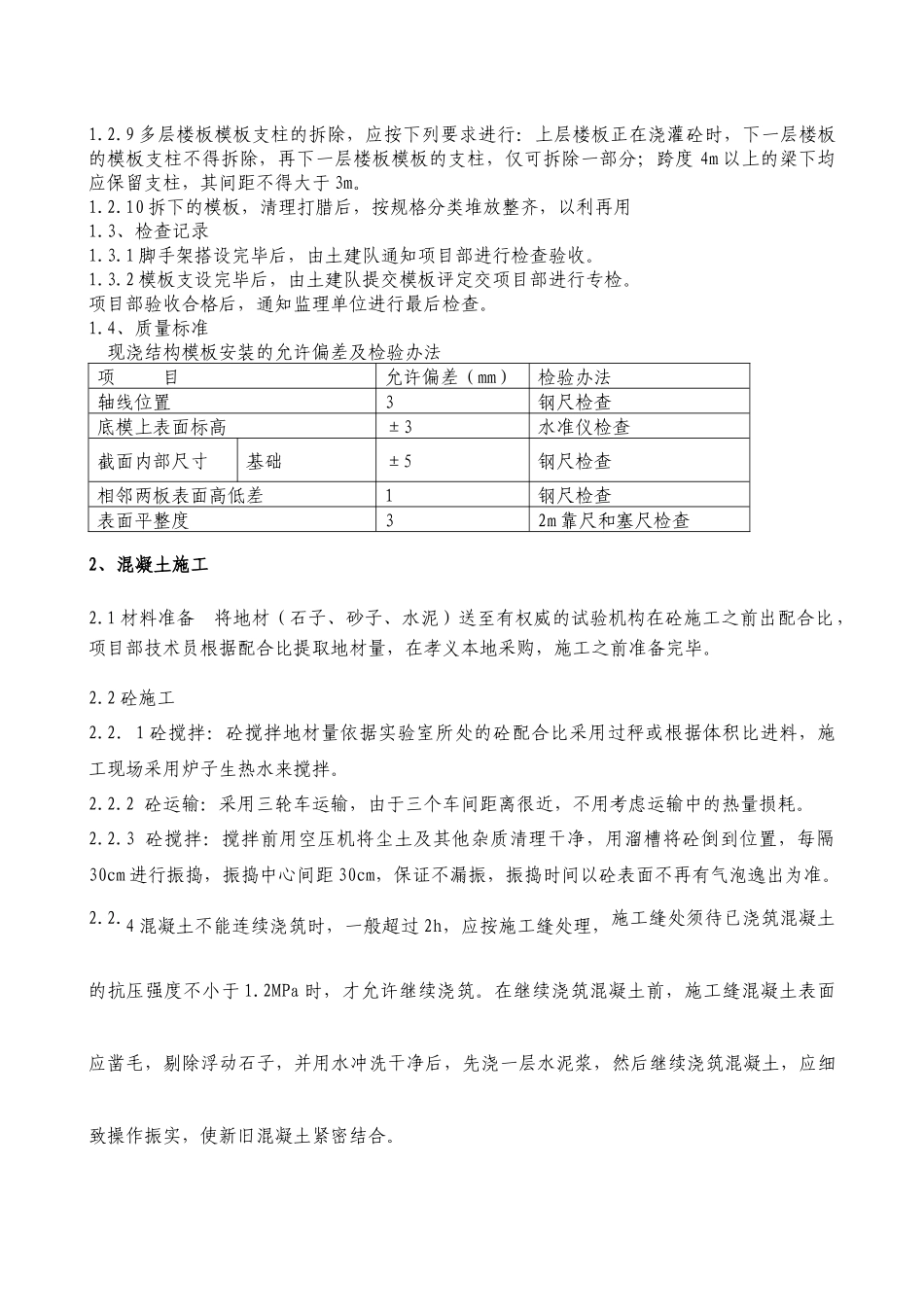

9多层楼板模板支柱的拆除,应按下列要求进行:上层楼板正在浇灌砼时,下一层楼板的模板支柱不得拆除,再下一层楼板模板的支柱,仅可拆除一部分
