目录大桥架梁施工方案
编制依据)南同蒲铁路扩能改造工程大桥施工图纸和大桥双线绕行设计图纸;)施工现场的调查情况和配备吊车机械的性能情况;)《铁路技术管理规程》、《铁路工程施工安全技术规程》;)太原铁路局的相关要求
工程概况新建双线大桥,中心里程为,设计为钻孔桩基础,双线圆端形桥墩,双线形桥台,预应力混凝土简支T梁,桩基直径1
0m,长度为43~5m,桩基总数为108根,墩高~
既有线在该地段为双线分离单线绕行,新建桥位于两座既有桥之间,太原方向桥台台尾里程为,胸墙里程为,侯马方向桥台胸墙里程为,台尾里程为,线路坡度台至墩间坡度为‰,墩至台坡度为‰

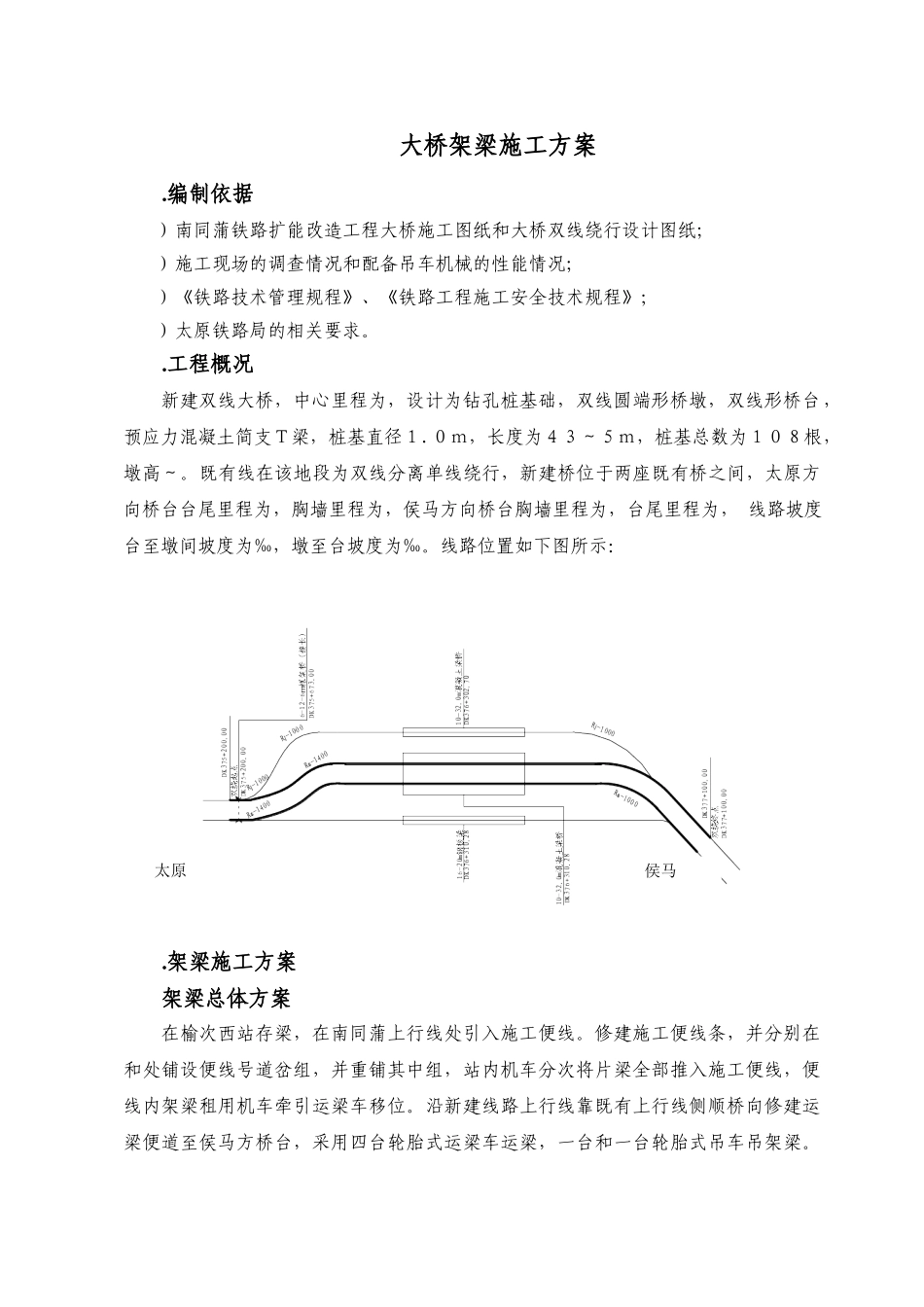

线路位置如下图所示:
架梁施工方案架梁总体方案在榆次西站存梁,在南同蒲上行线处引入施工便线
修建施工便线条,并分别在和处铺设便线号道岔组,并重铺其中组,站内机车分次将片梁全部推入施工便线,便线内架梁租用机车牵引运梁车移位
沿新建线路上行线靠既有上行线侧顺桥向修建运梁便道至侯马方桥台,采用四台轮胎式运梁车运梁,一台和一台轮胎式吊车吊架梁
太原侯马桥上铺设标准轨和短轨排过渡,轨排采用桥下组装,吊车吊装上桥,架梁后整道达标后换铺长钢轨
施工顺序:便线布置如图一所示
运梁采用辆专用预制梁车中间加挂辆游车,每片梁所用车辆长度按计,便线线路内最多存放片梁车
第一次,要点拉入片梁,存放于便线道,经计算便线长度满足存梁及架梁运转需要
机车将第一片梁移至岔前,吊车将梁吊至汽车运梁车后,道岔扳道开通便线道,机车推送铁路运梁平车空车经道岔退入便线道,机车返回至桥头,道岔扳回,机车牵引便线道上的运梁车前行至吊车位卸第片梁
配备汽车运梁车台,吊车将片梁全部吊放至运梁汽车上后,移位至桥梁架设孔位,运梁炮车运梁到位,一次架设双线,并焊接横向联结板,铺设梁上线路
架设一孔后,吊车行至卸梁位按上述程序卸梁架梁
本次梁片架设大桥第、、孔

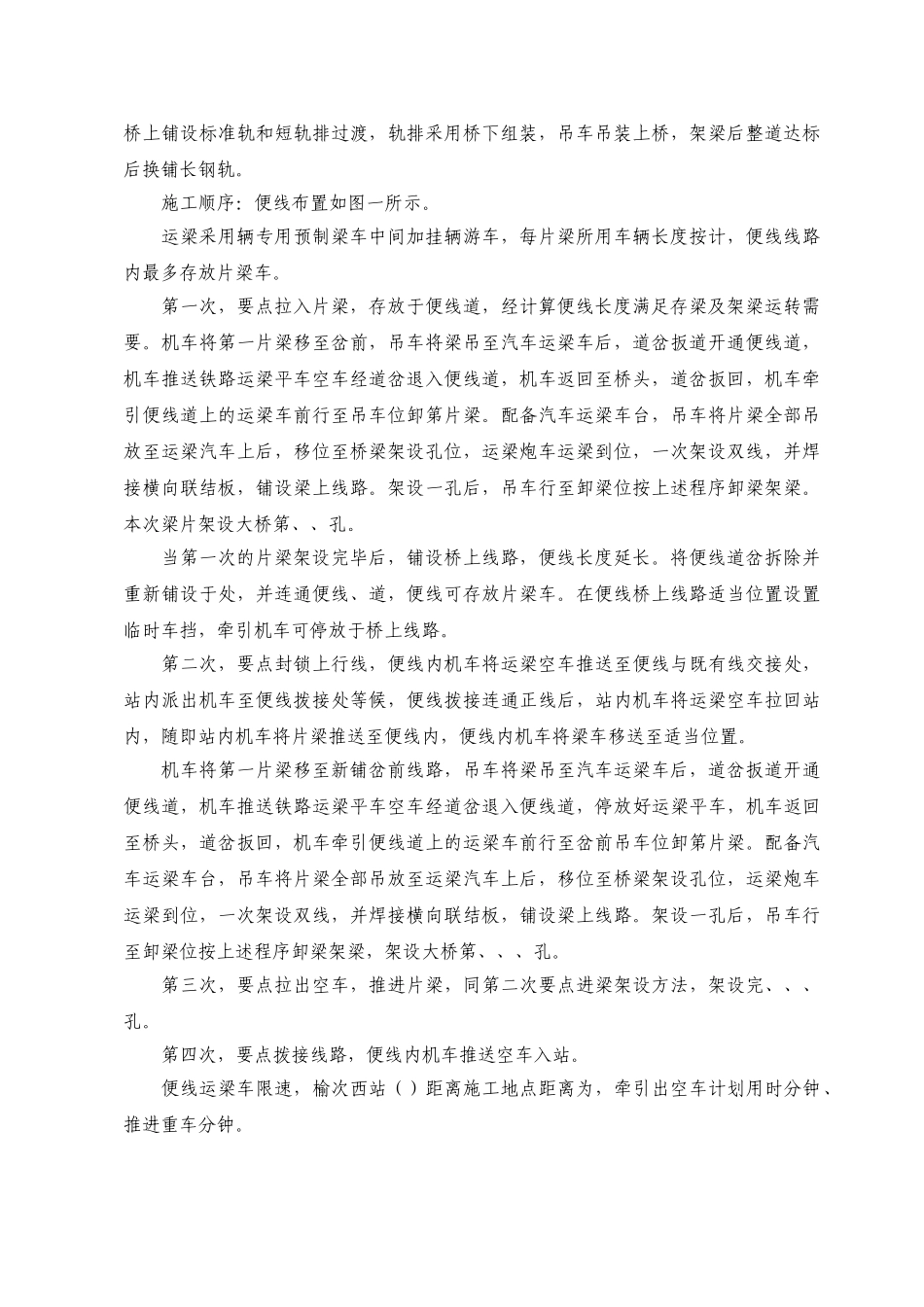

当第一次的片梁架设完毕后,
