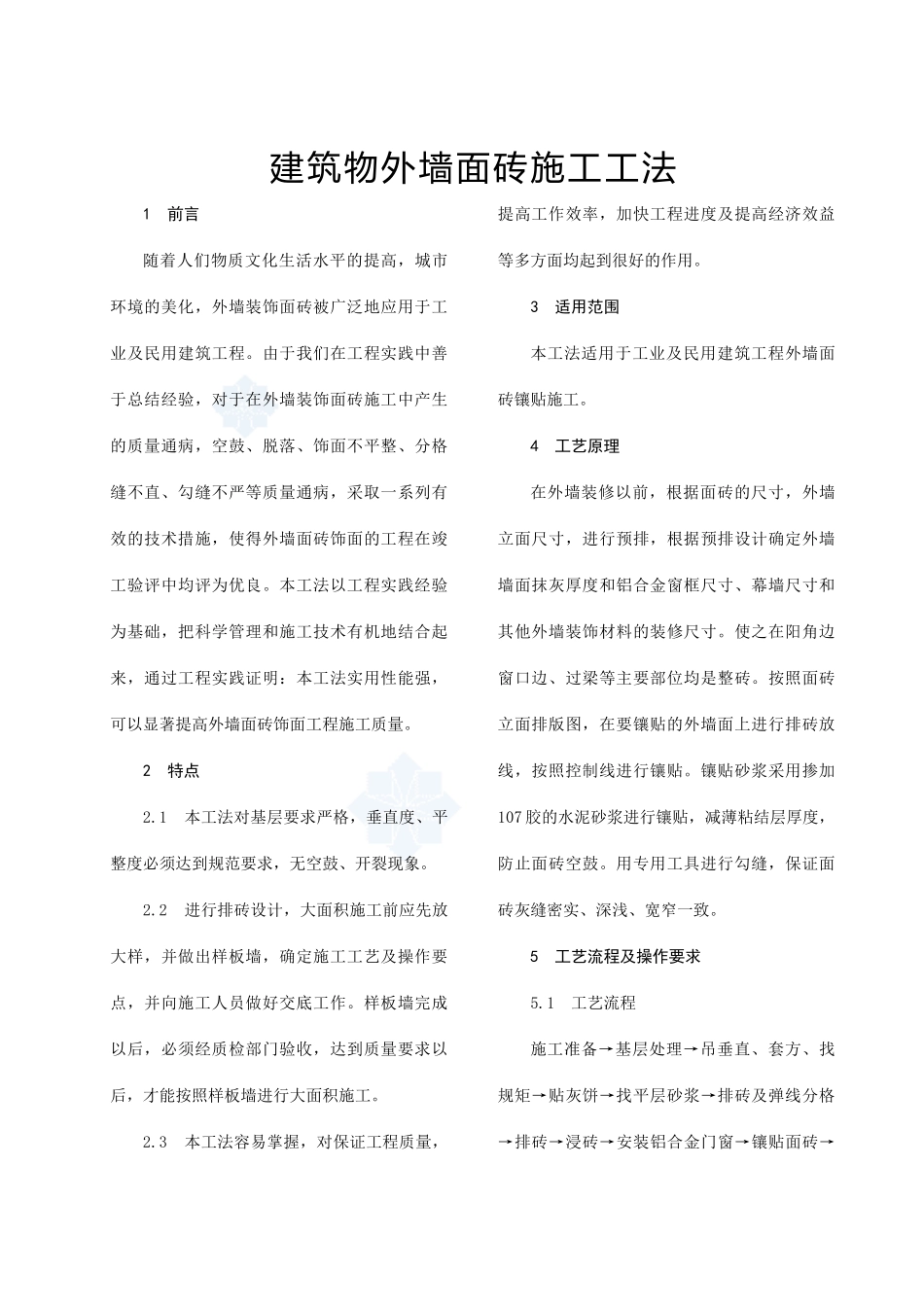

建筑物外墙面砖施工工法1前言随着人们物质文化生活水平的提高,城市环境的美化,外墙装饰面砖被广泛地应用于工业及民用建筑工程
由于我们在工程实践中善于总结经验,对于在外墙装饰面砖施工中产生的质量通病,空鼓、脱落、饰面不平整、分格缝不直、勾缝不严等质量通病,采取一系列有效的技术措施,使得外墙面砖饰面的工程在竣工验评中均评为优良
本工法以工程实践经验为基础,把科学管理和施工技术有机地结合起来,通过工程实践证明:本工法实用性能强,可以显著提高外墙面砖饰面工程施工质量
1本工法对基层要求严格,垂直度、平整度必须达到规范要求,无空鼓、开裂现象
2进行排砖设计,大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作
样板墙完成以后,必须经质检部门验收,达到质量要求以后,才能按照样板墙进行大面积施工
3本工法容易掌握,对保证工程质量,提高工作效率,加快工程进度及提高经济效益等多方面均起到很好的作用
3适用范围本工法适用于工业及民用建筑工程外墙面砖镶贴施工
4工艺原理在外墙装修以前,根据面砖的尺寸,外墙立面尺寸,进行预排,根据预排设计确定外墙墙面抹灰厚度和铝合金窗框尺寸、幕墙尺寸和其他外墙装饰材料的装修尺寸
使之在阳角边窗口边、过梁等主要部位均是整砖
按照面砖立面排版图,在要镶贴的外墙面上进行排砖放线,按照控制线进行镶贴
镶贴砂浆采用掺加107胶的水泥砂浆进行镶贴,减薄粘结层厚度,防止面砖空鼓
用专用工具进行勾缝,保证面砖灰缝密实、深浅、宽窄一致
5工艺流程及操作要求5
1工艺流程施工准备→基层处理→吊垂直、套方、找规矩→贴灰饼→找平层砂浆→排砖及弹线分格→排砖→浸砖→安装铝合金门窗→镶贴面砖→面砖勾缝与擦洗
2操作要点5
1施工准备①外架子应提前搭设好,其横竖杆等应离开墙面和门窗口角200~250mm,架子的步高和搭设要符合施工要求和
