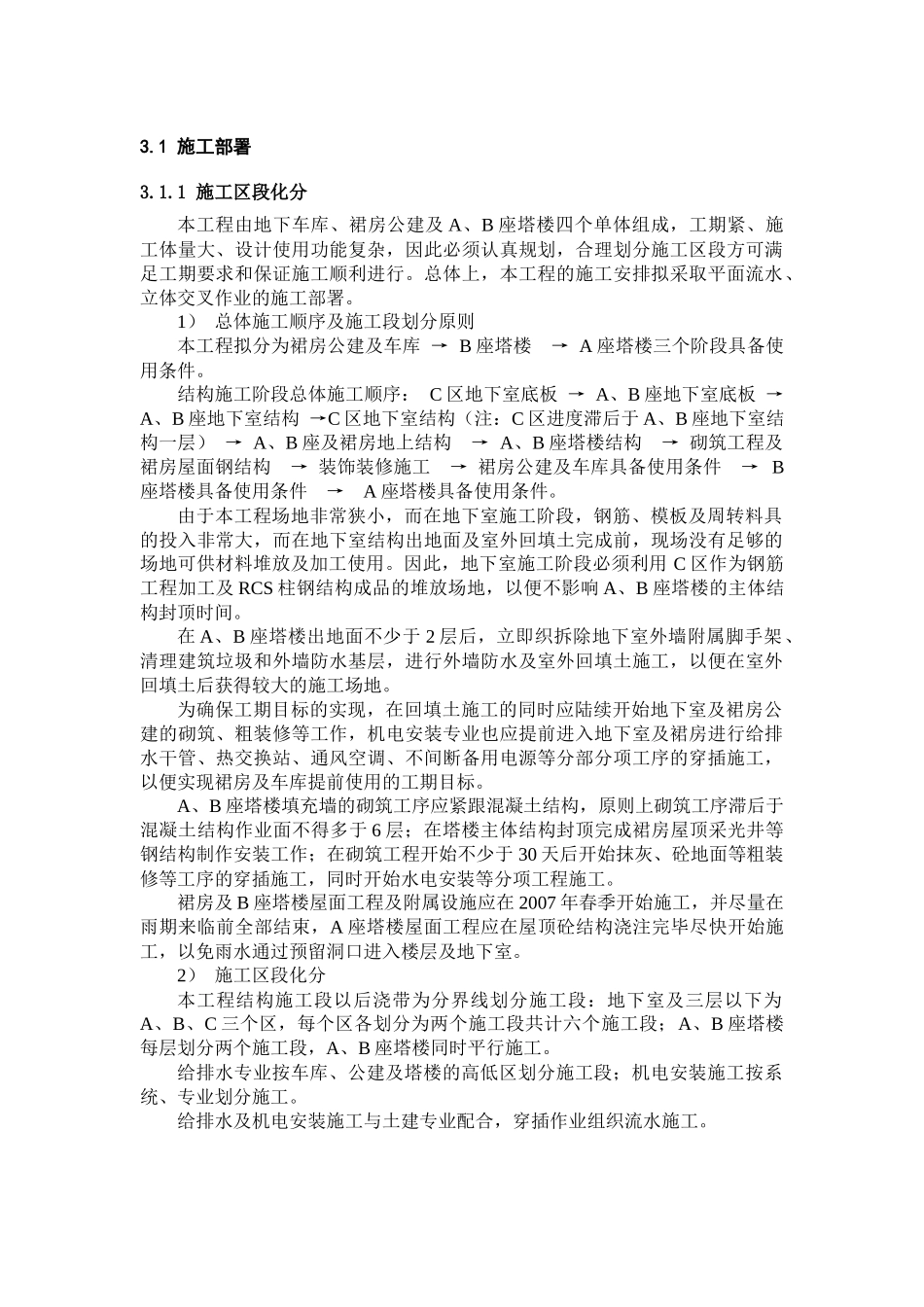

1施工部署3
1施工区段化分本工程由地下车库、裙房公建及A、B座塔楼四个单体组成,工期紧、施工体量大、设计使用功能复杂,因此必须认真规划,合理划分施工区段方可满足工期要求和保证施工顺利进行
总体上,本工程的施工安排拟采取平面流水、立体交叉作业的施工部署
1)总体施工顺序及施工段划分原则本工程拟分为裙房公建及车库→B座塔楼→A座塔楼三个阶段具备使用条件
结构施工阶段总体施工顺序:C区地下室底板→A、B座地下室底板→A、B座地下室结构→C区地下室结构(注:C区进度滞后于A、B座地下室结构一层)→A、B座及裙房地上结构→A、B座塔楼结构→砌筑工程及裙房屋面钢结构→装饰装修施工→裙房公建及车库具备使用条件→B座塔楼具备使用条件→A座塔楼具备使用条件
由于本工程场地非常狭小,而在地下室施工阶段,钢筋、模板及周转料具的投入非常大,而在地下室结构出地面及室外回填土完成前,现场没有足够的场地可供材料堆放及加工使用
因此,地下室施工阶段必须利用C区作为钢筋工程加工及RCS柱钢结构成品的堆放场地,以便不影响A、B座塔楼的主体结构封顶时间
在A、B座塔楼出地面不少于2层后,立即织拆除地下室外墙附属脚手架、清理建筑垃圾和外墙防水基层,进行外墙防水及室外回填土施工,以便在室外回填土后获得较大的施工场地

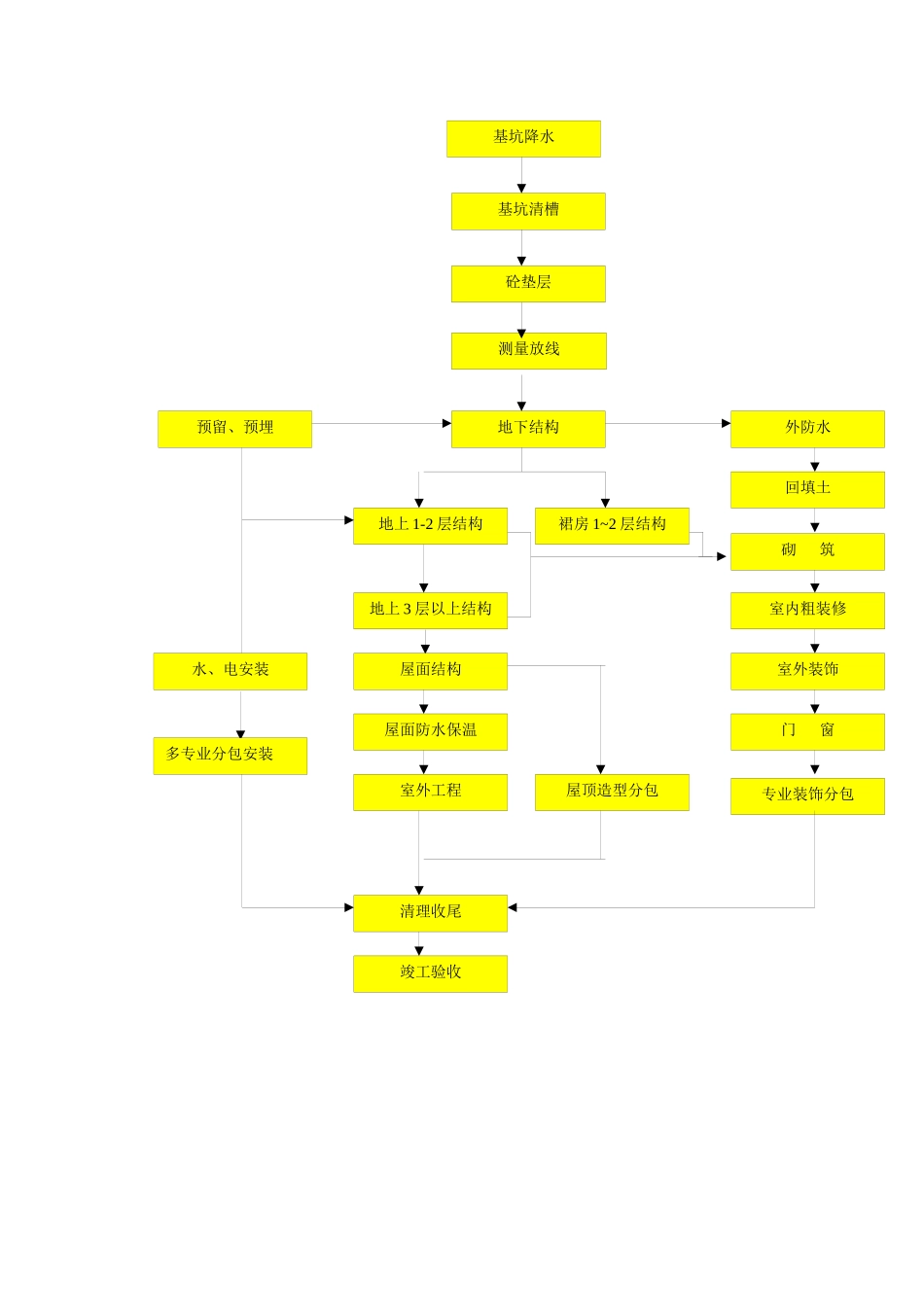

为确保工期目标的实现,在回填土施工的同时应陆续开始地下室及裙房公建的砌筑、粗装修等工作,机电安装专业也应提前进入地下室及裙房进行给排水干管、热交换站、通风空调、不间断备用电源等分部分项工序的穿插施工,以便实现裙房及车库提前使用的工期目标
