第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页星湖名郡白云阁市政及景观工程总体开工报告肇庆市未来世纪园林工程有限公司星湖名郡白云阁市政及景观工程项目部2011年12月7日编制第2页共24页第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页(一)、施工部署1
工程目标:质量:优良
工期:180天
(2011年12月2日至2012年5月30日)服务业主,100%满足合同要求
施工部署:为确保该工程顺利完成,我公司在质量保证体系(见质量保证体系表)基础上在现场设立项目部(见施工组织机构图)
(1):准备工作a技术准备由总工程师组织公司相关科室及项目部技术管理人员认真审阅熟悉图纸,明确设计意图,在图纸答疑时解决图纸中发现的问题及存在的疑问,以防因图纸问题而影响施工
由工程部及技术部组织项目部技术管理人员进行本工程的质量策划,明确本工程的关键过程及特殊过程,根据本工程的具体情况,制定专项质量保证措施

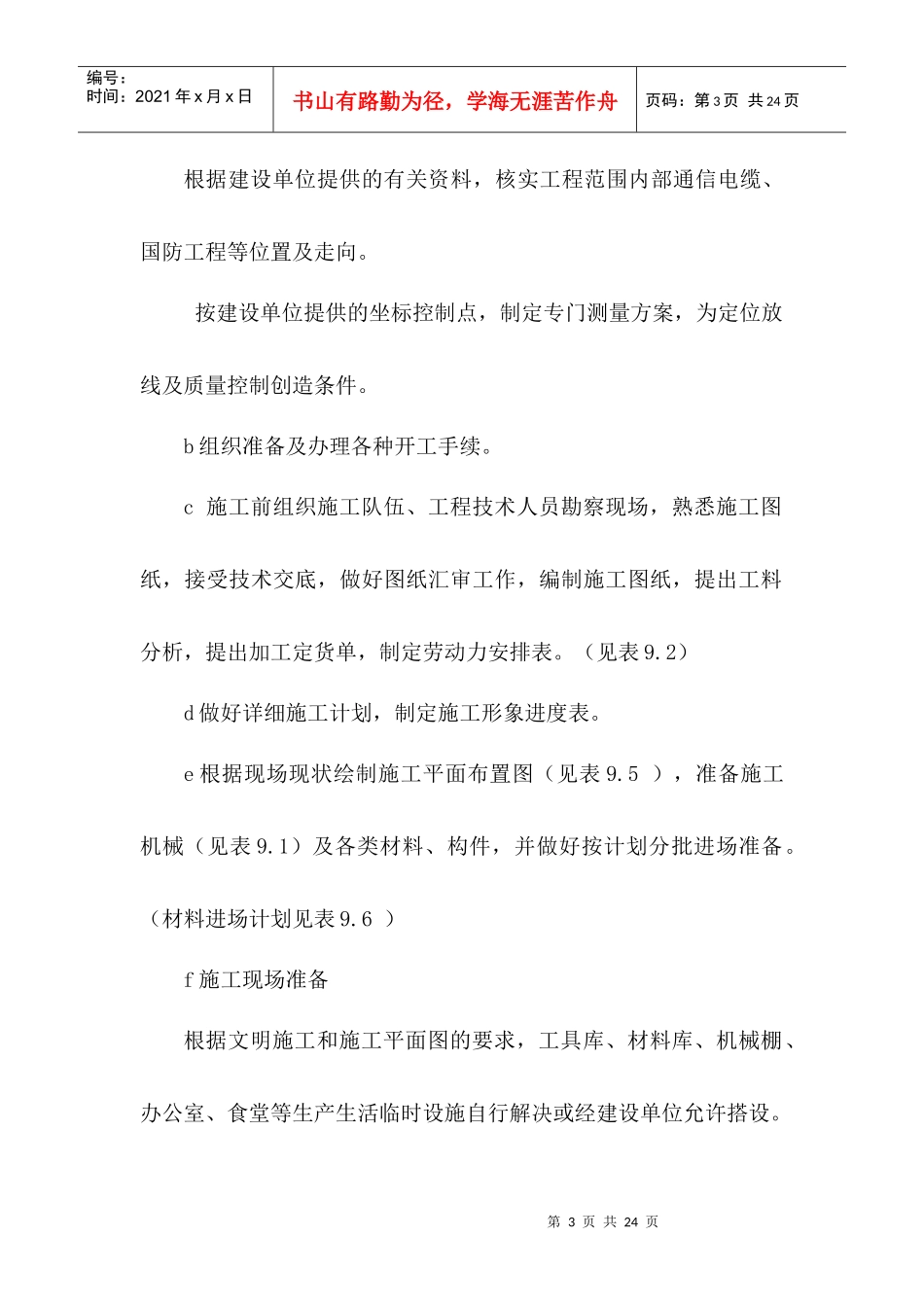

第3页共24页第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共24页根据建设单位提供的有关资料,核实工程范围内部通信电缆、国防工程等位置及走向
按建设单位提供的坐标控制点,制定专门测量方案,为定位放线及质量控制创造条件
b组织准备及办理各种开工手续
c施工前组织施工队伍、工程技术人员勘察现场,熟悉施工图纸,接受技术交底,做好图纸汇审工作,编制施工图纸,提出工料分析,提出加工定货单,制定劳动力安排表
2)d做好详细施工计划,制定施工形象进度表
e根据现场现状绘制施工平面布置图(见表9
5),准备施工机械(见表9
1)及各类材料、构件,并做好按计划分批进场准备
(材料进场计划见表9
6)f施工现场准备根据文明施工和施工平面图的要求,工具库、材料库、
