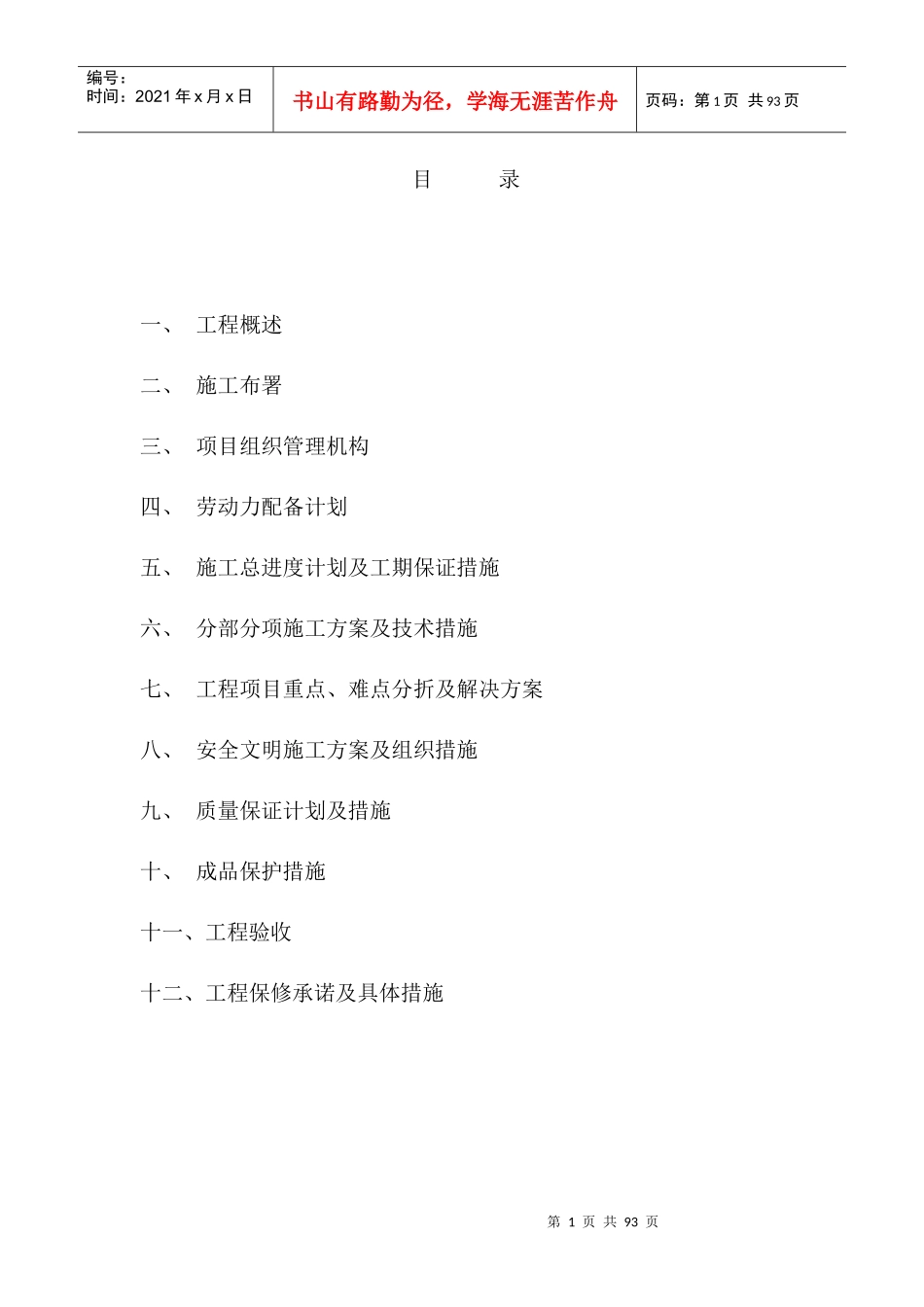

第1页共93页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共93页目录一、工程概述二、施工布署三、项目组织管理机构四、劳动力配备计划五、施工总进度计划及工期保证措施六、分部分项施工方案及技术措施七、工程项目重点、难点分折及解决方案八、安全文明施工方案及组织措施九、质量保证计划及措施十、成品保护措施十一、工程验收十二、工程保修承诺及具体措施第2页共93页第1页共93页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共93页一、工程概述工程名称:杭一棉地块精装修总包工程工程地点:杭州市小河路和杭印路交叉口装修面积:约41021m²质量标准:一次性验收合格工期:300日历天

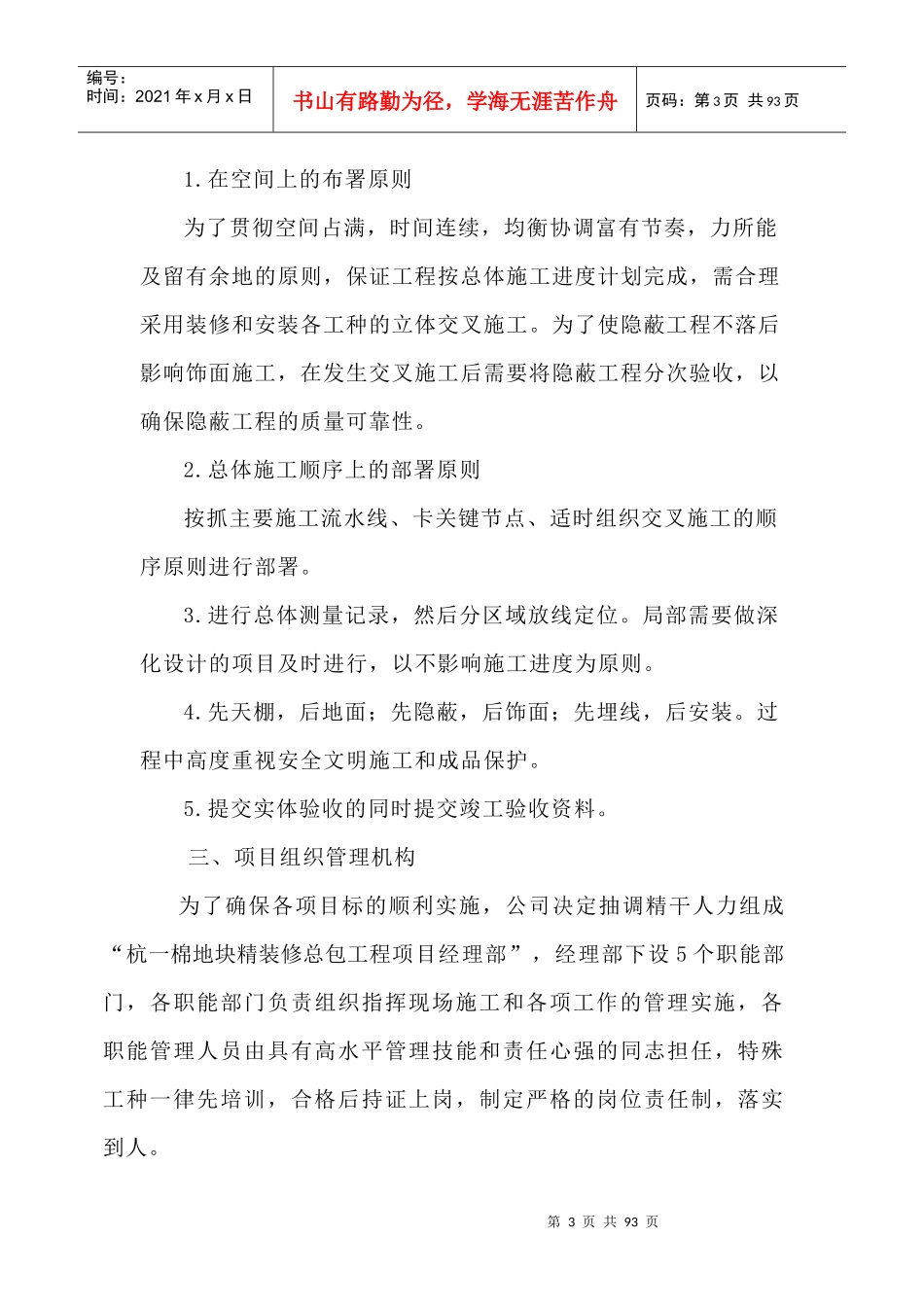

按甲方要求的进场日期及工期,分批移交二、施工布署本工程工程量较大;施工单位和作业工作较多,交叉作业会经常发生;装修标准高,工期相对紧张
