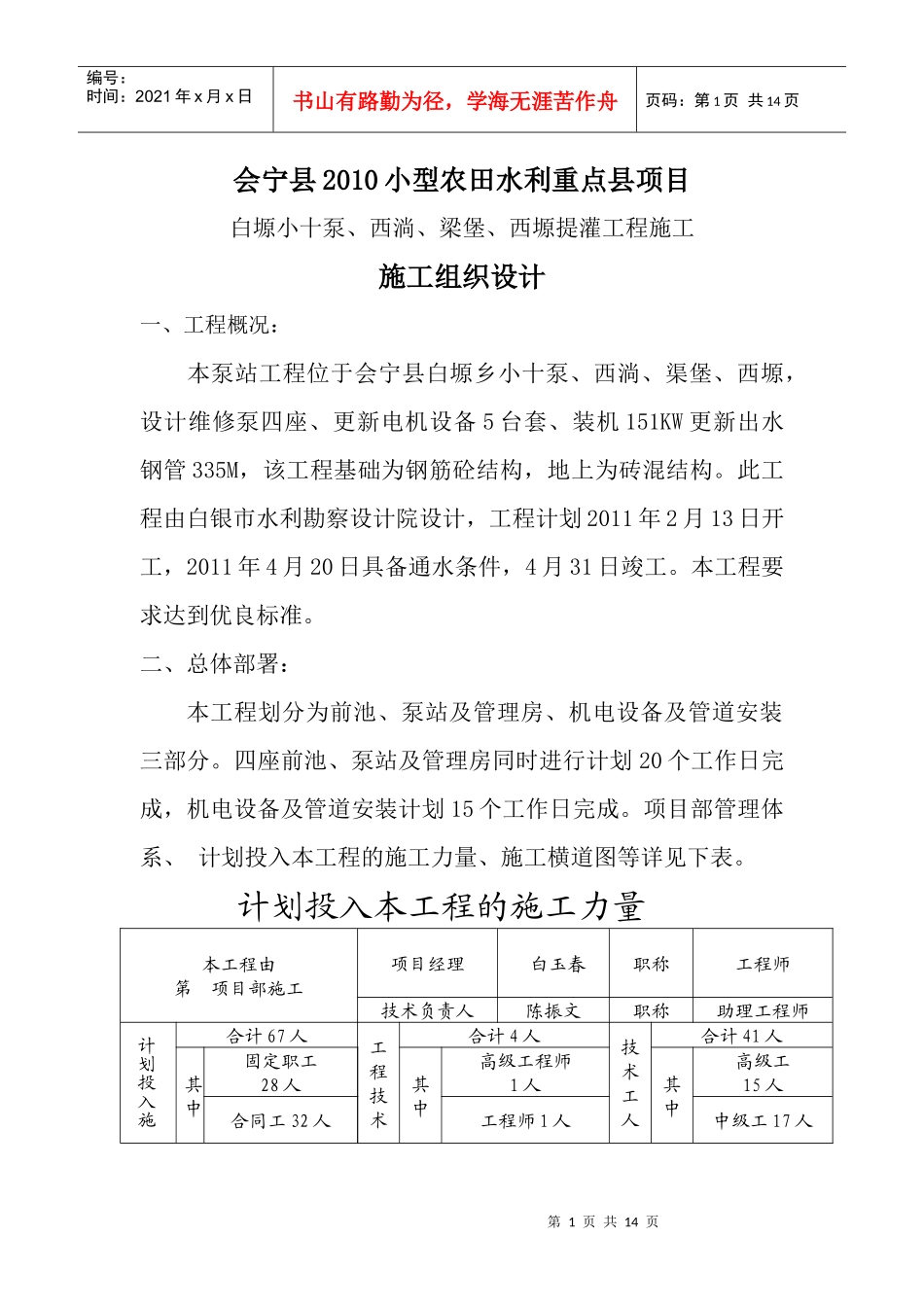

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页会宁县2010小型农田水利重点县项目白塬小十泵、西淌、梁堡、西塬提灌工程施工施工组织设计一、工程概况:本泵站工程位于会宁县白塬乡小十泵、西淌、渠堡、西塬,设计维修泵四座、更新电机设备5台套、装机151KW更新出水钢管335M,该工程基础为钢筋砼结构,地上为砖混结构。此工程由白银市水利勘察设计院设计,工程计划2011年2月13日开工,2011年4月20日具备通水条件,4月31日竣工。本工程要求达到优良标准。二、总体部署:本工程划分为前池、泵站及管理房、机电设备及管道安装三部分。四座前池、泵站及管理房同时进行计划20个工作日完成,机电设备及管道安装计划15个工作日完成。项目部管理体系、计划投入本工程的施工力量、施工横道图等详见下表。计划投入本工程的施工力量本工程由第项目部施工项目经理白玉春职称工程师技术负责人陈振文职称助理工程师计划投入施合计67人工程技术合计4人技术工人合计41人其中固定职工28人其中高级工程师1人其中高级工15人合同工32人工程师1人中级工17人第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页人员管理人员7人其它技术人员2人初级工4人计划投入施工机械设备情况名称数量(台)数量总功率(KW)仝搅拌机台17.5砂浆搅拌机台13插入式振动器台24.4平板振动器台13园盘据台1刨床台1电焊机台117蛙式打夯机台224运输车辆820钢架杆吨20钢模板m2100竹架板块300双轮人力车辆10其它机具台、件5第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页项目部管理体系办公室生产部资料安全施工进度横道图时间(天)510152025303540455055进度土建部分施工安装部分施工三、主要施工方法:1、拆迁:把原有的建筑物全部拆除。2.基础工程施工:前池及泵站、管理房等土建工程,按照图纸设计和国家施工标准进行施工。挖土:泵站挖土采用挖掘机挖土,自卸汽车运土的方法。深基坑部分工字钢桩围护的基坑土方,采用分三层项目部技术施工设备第4页共14页第3页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共14页开挖的方法。在出水闸井一侧,设置坡道,详见图示。钢筋工程:a.钢筋绑扎前,在基层弹线,保证结构位置正确。b.施工要确保钢筋的保护层厚度,垫块间距不大于1.5m,以防因钢筋和钢丝惯穿而渗水。c.整个基础钢筋在砼开盘前必须一次绑扎完毕,梁板主筋采用焊接。底板筋采用绑扎接头。d.绑轧钢筋前认真检查料单,成品筋与小样筋核实,与图纸复核。e.钢筋采用加工厂制作、现场绑扎的方法,钢筋直径大于25mm的采用焊接接头,其余的钢筋采用绑扎接头。操作过程如下1)凡直径12mm以下的光圆钢筋,均采用拉直后使用。2)搭接焊必须满足6d(双面焊)、12d(单面焊)焊后必须同心,绑扎搭接倍数大于40d。3)同一断面搭接率控制在50%以内。4)为控制钢筋间距、保护层,砼墙钢筋采用垫块控制。底板钢筋采用钢筋支架控制。因立墙钢筋一次立起太高,用内外脚手控制,横向钢筋按分布高度绑扎。5)为施工方便,地梁隔墙钢筋按模板线位置首先绑扎,然后再绑扎四周钢筋。第5页共14页第4页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共14页模板工程:本工程采用定型组合钢模板。模板的支撑系统采用钢脚手管和钢桁架组成。钢筋砼墙采用直径12mm的对拉螺栓主要采用定型组合钢模板,在拼装模数不够时,采用木模板.模板加固外侧采用双排脚手管及钢支撑加固,内部采用满堂红脚手架,柱墙模板拆除时间以不损坏混凝土棱角时的强度为宜,梁板模板拆除时必须等混凝土强度达到100%.混凝土工程(质量控制点):为确保混凝土质量,缩短浇筑时间,防止出现冷缝,地下结构采用商品混凝土施工,罐车运输,泵车浇筑,人工插入式震捣.为防止模板变型,采取分部对称浇筑.水平缝的处理:为了混凝土接茬密实坚固,防止渗漏,在浇筑至模板上平时,预留凸槽,在浇第二层混凝土之前,先凿毛并剔掉松动的石子,用水冲净浇筑结合层,在进行上部混凝土施工.地下结构的混凝土...
